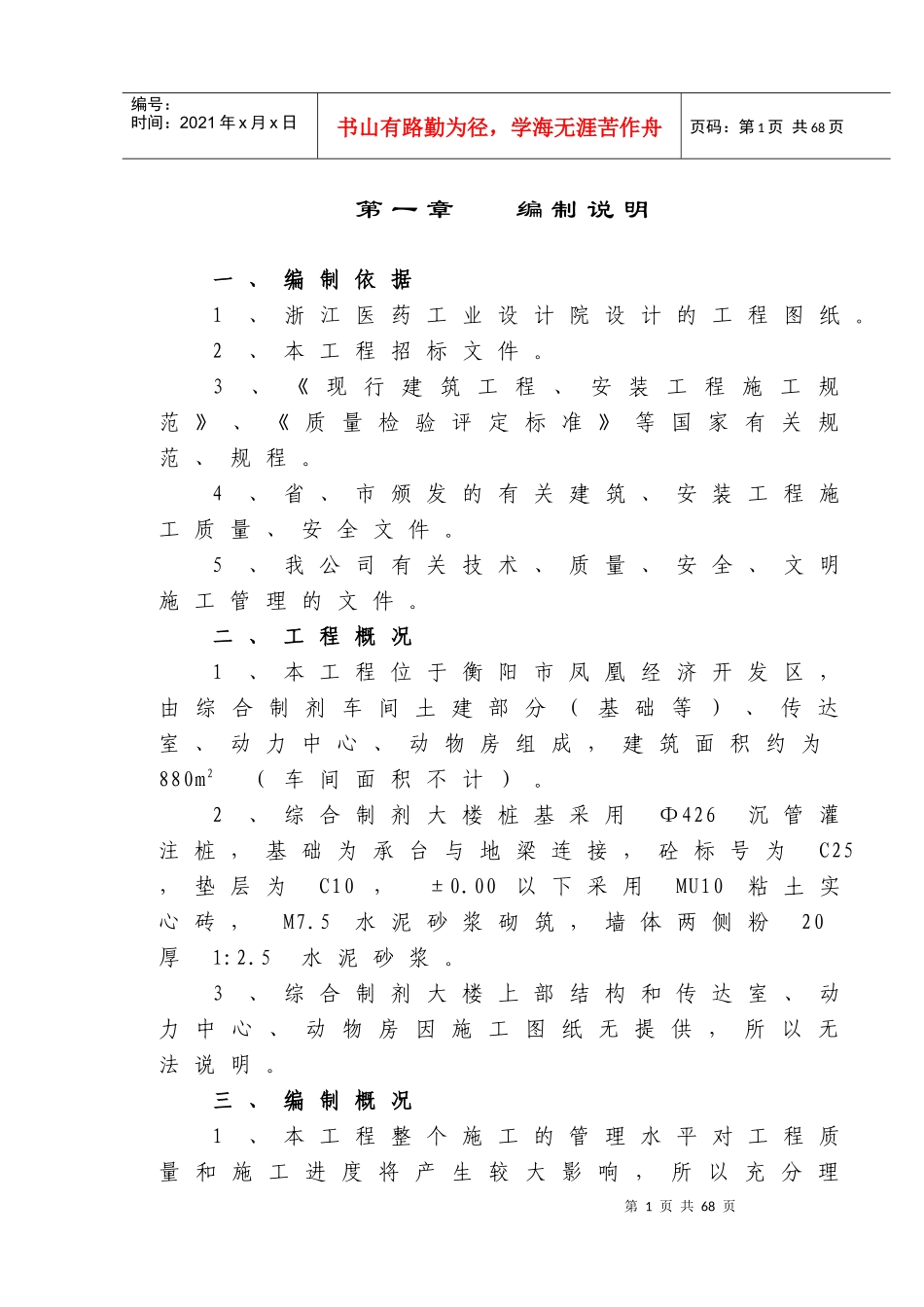

第1页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共68页第一章编制说明一、编制依据1、浙江医药工业设计院设计的工程图纸。2、本工程招标文件。3、《现行建筑工程、安装工程施工规范》、《质量检验评定标准》等国家有关规范、规程。4、省、市颁发的有关建筑、安装工程施工质量、安全文件。5、我公司有关技术、质量、安全、文明施工管理的文件。二、工程概况1、本工程位于衡阳市凤凰经济开发区,由综合制剂车间土建部分(基础等)、传达室、动力中心、动物房组成,建筑面积约为880m2(车间面积不计)。2、综合制剂大楼桩基采用Φ426沉管灌注桩,基础为承台与地梁连接,砼标号为C25,垫层为C10,±0.00以下采用MU10粘土实心砖,M7.5水泥砂浆砌筑,墙体两侧粉20厚1:2.5水泥砂浆。3、综合制剂大楼上部结构和传达室、动力中心、动物房因施工图纸无提供,所以无法说明。三、编制概况1、本工程整个施工的管理水平对工程质量和施工进度将产生较大影响,所以充分理第2页共68页第1页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共68页解设计要求和业主意图,保证优质快速完成整个工程。我公司专门组织有关专业人员为编制投标文件班子,并根据本工程特点,结合设计图纸、招标文件等有关文件,对现场进行专门踏勘,经过讨论研究成稿。本工程施工组织设计由衡阳分公司生产技术科编制,项目经理黄天审核,审定为于华(高级工程师,任衡阳分公司总工)。第3页共68页第2页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共68页第二章工程目标一、质量目标:土建确保优良二、工期目标:110日历天三、安全目标:本工程安全生产达到不发生伤亡等重大事故。四、文明施工目标:本工程文明施工达到衡阳市对文明施工的有关要求。第三章施工组织设计一、施工部署按先地下后地上,先主体后装饰的原则进行。充分利用平面空间和合理组织交叉作业,第4页共68页第3页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共68页为提早插入安装工程和装饰工程创造有利条件,避免施工人员过于集中,做到均衡施工。在合理安排劳动力投入量的情况下,尽量增加机械设备和模板、钢管的投入量,提高机械化作业量,减轻劳动力强度,来确保施工工期如期完成。二、施工总体原则根据本工程地处特殊的地理位置以及其设计的独特性,我公司将把本工程作为重点创优工程,公司直接参与本工程的管理,并组建创过优质工程具有丰富理论和实际施工经验的一级项目经理组成项目经理部进场施工。工程指挥部负责整个工程建设的指挥和协调,进行重大问题的决策,对项目经理部予以人力、财力和物力最充分的保证。三、施工技术准备1、公司总工室、施工技术处、项目指挥部组织施工技术人员进行有关资料和图纸的学习熟悉,详细了解工程的结构特点,并及时组织图纸内审、参与图纸会审,对施工班组进行详细的书面分部分项工程施工图的技术交底工作。2、正式施工图纸出齐后,进行分区段和分项目地编制施工组织设计和施工方案,对主要的质量管理点,要编制作业指导书。3、编制和落实施工材料、采供计划、机具进场计划,并进行对供应方的材料质量、信誉评估。第5页共68页第4页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共68页4、对重要工序的操作和特殊工种,除技能培训合格外,还应根据本工程的技术特点和难易程度进行岗前练兵。5、参与本工程施工的所有人员都要接受质量教育,分部分项工程的技术交底要深化到每个人。四、施工组织保证1、组建项目指挥部,下设“七部一室”(土建工程部、技术部、质安部、安全部、核算部、财务部、物资部、综合办公室),分四条线各尽其职,围绕质量、安全、进度、文明施工各项目标负责各专业工作。2、生产线:设生产副经理一名,负责担任本工程的生产总调度。专抓本工程的施工进度,生产线人员的安排调度,安全生产、文明施工等一系列工地生产线的综合工作。3、技术线:专门负责本工程的施工技术,管理好工地内的观砌,技术上的难点,同建设单位、监理部门及设计院做...
