第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页一、分部分项工程量清单项目综合单价的计算题型一:电气配管配线或电缆敷设清单项目综合单价组价【解析】解题时应考虑以下几方面的问题:1、清单工程量为“净量”,但在组价时所用的工程量为定额量;定额工程量应考虑实际施工工艺要求;定额规定的“预留量”和规定附加量(详见消耗量定额中各章节的具体规定)
2、在实际施工中,导线进入各种安装盒的预留长度(130—200mm),已包含在导线敷设的定额中,不得另计工程量
3、定额中加“()”的材料为“未计价材料”即主材,组价时应考虑规定消耗量后按近期材料信息价、市场调研价、企业内部价等计算主材费(甲供材料或设备不得进入综合单价分析)
4、注意试题的给定条件和具体要求

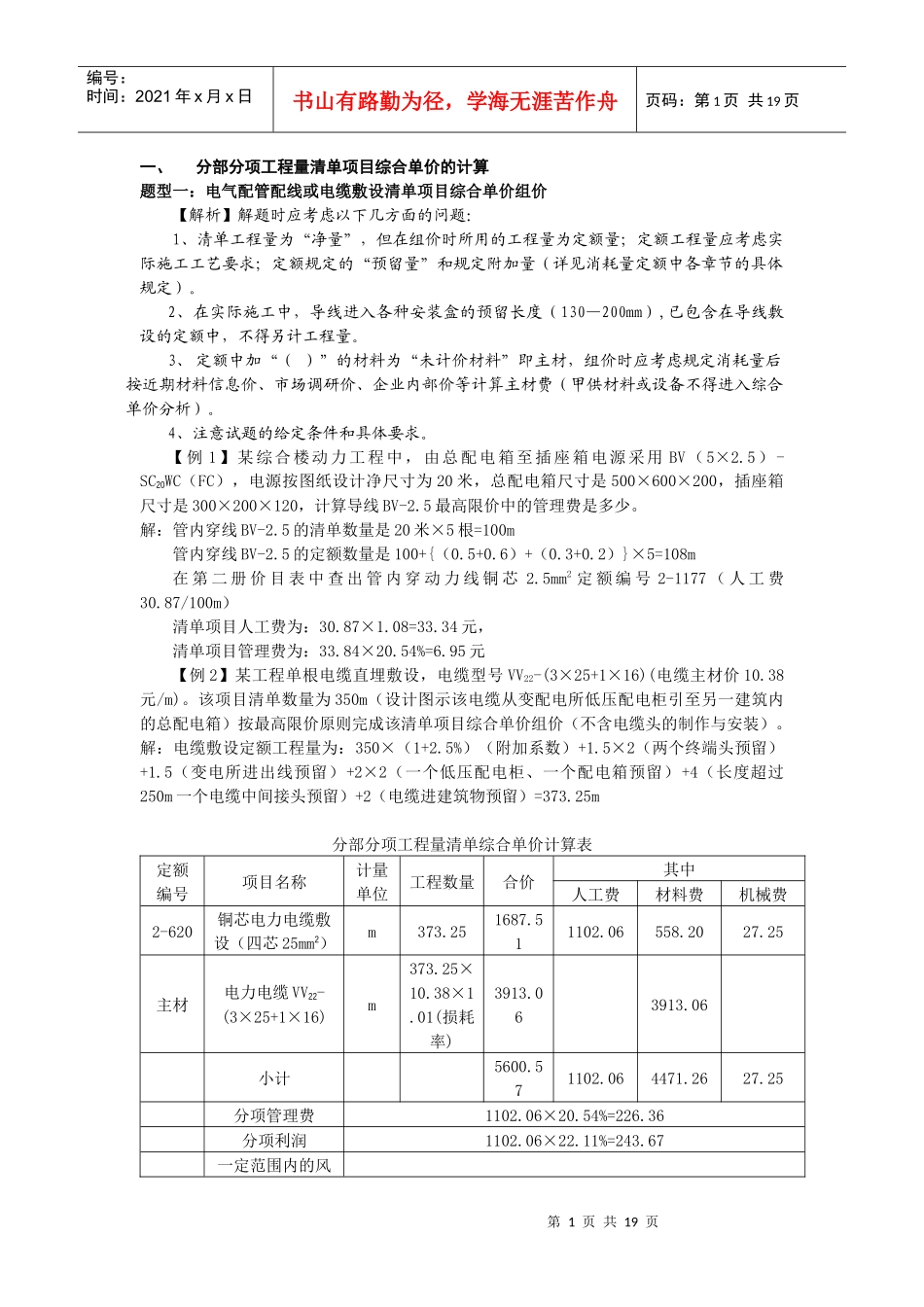

【例1】某综合楼动力工程中,由总配电箱至插座箱电源采用BV(5×2
5)-SC20WC(FC),电源按图纸设计净尺寸为20米,总配电箱尺寸是500×600×200,插座箱尺寸是300×200×120,计算导线BV-2
5最高限价中的管理费是多少
解:管内穿线BV-2
5的清单数量是20米×5根=100m管内穿线BV-2
5的定额数量是100+{(0
2)}×5=108m在第二册价目表中查出管内穿动力线铜芯2
5mm2定额编号2-1177(人工费30
87/100m)清单项目人工费为:30

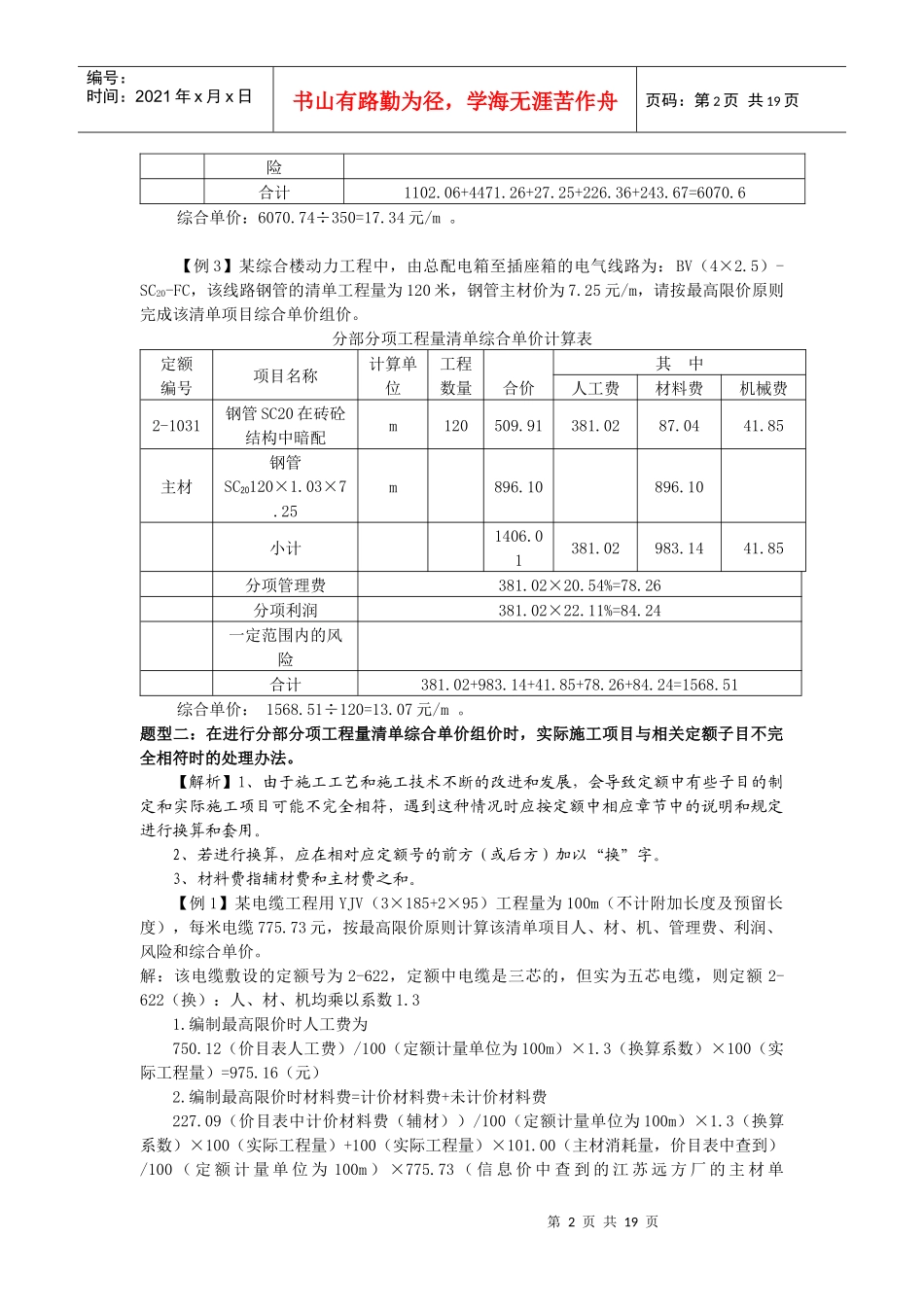

34元,清单项目管理费为:33
95元【例2】某工程单根电缆直埋敷设,电缆型号VV22-(3×25+1×16)(电缆主材价10
38元/m)

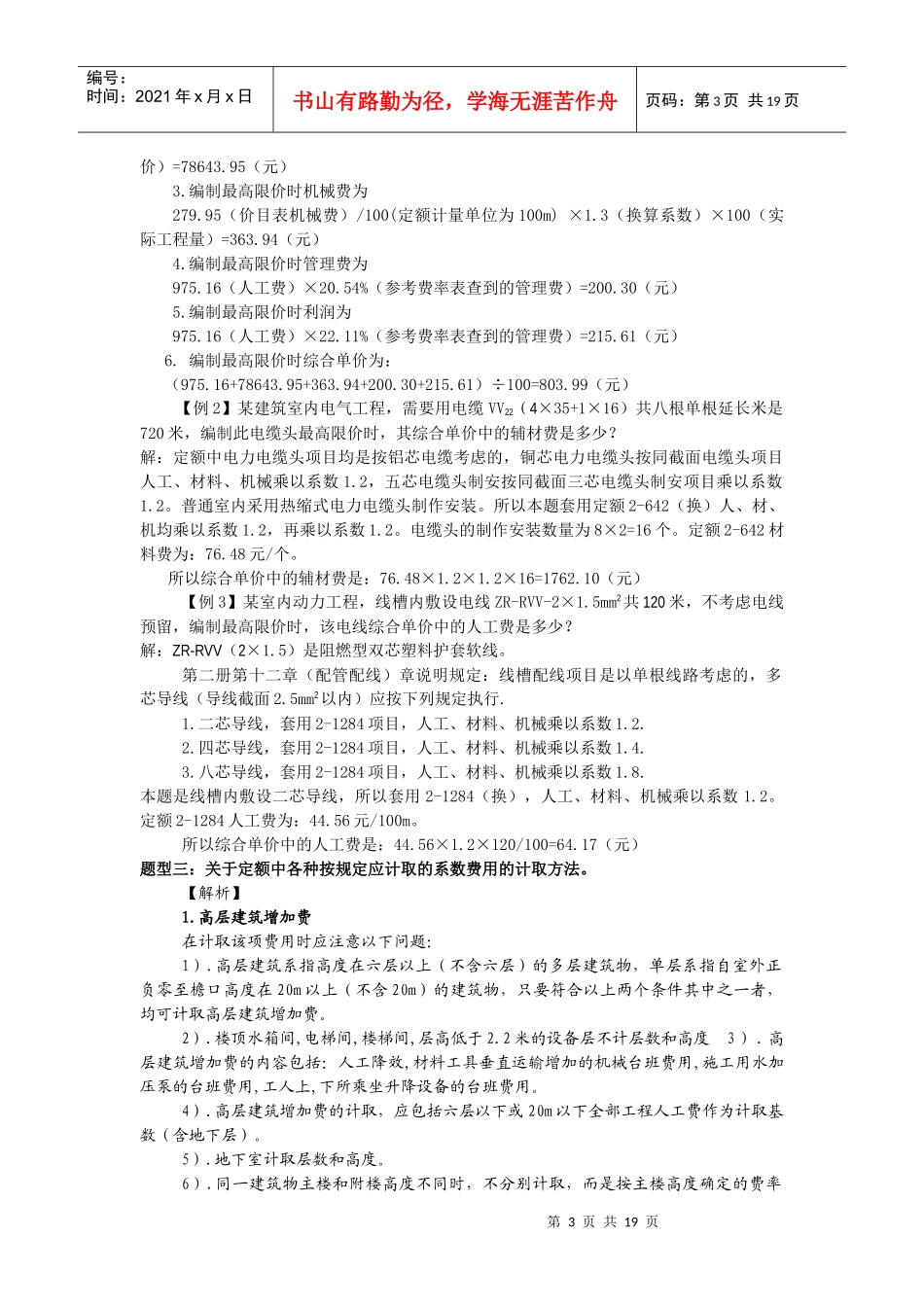

该项目清单数量为350m(设计图示该电缆从变配电所低压配电柜引至另一建筑内的总配电箱)按最高限价原则完成该清单项目综合单价组价(不含电缆头的制作与安装)
解:电缆敷设定额工程量为:350×(1+
