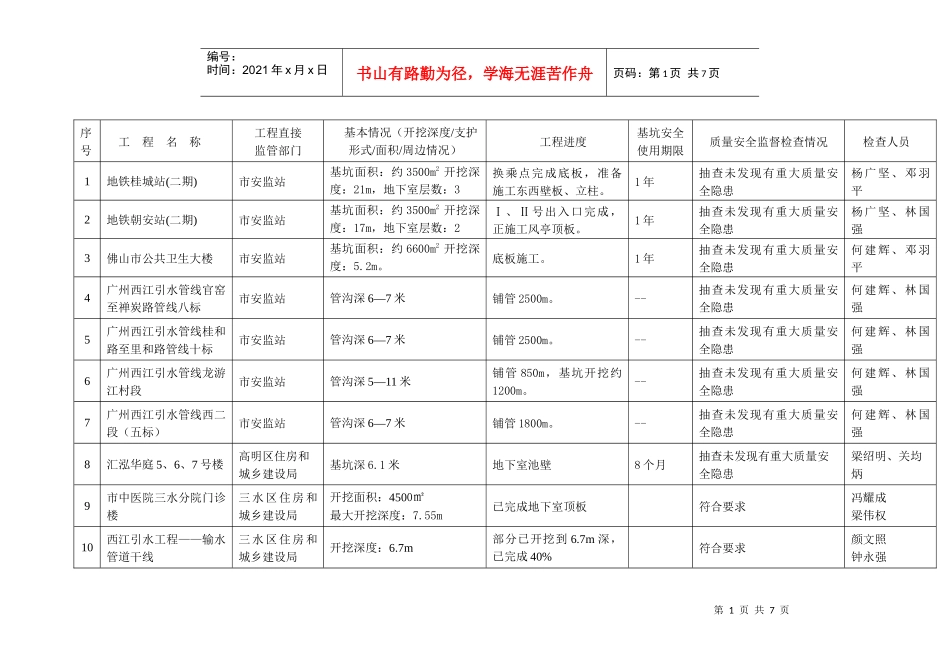

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页序号工程名称工程直接监管部门基本情况(开挖深度/支护形式/面积/周边情况)工程进度基坑安全使用期限质量安全监督检查情况检查人员1地铁桂城站(二期)市安监站基坑面积:约3500m2开挖深度:21m,地下室层数:3换乘点完成底板,准备施工东西壁板、立柱
1年抽查未发现有重大质量安全隐患杨广坚、邓羽平2地铁朝安站(二期)市安监站基坑面积:约3500m2开挖深度:17m,地下室层数:2Ⅰ、Ⅱ号出入口完成,正施工风亭顶板
1年抽查未发现有重大质量安全隐患杨广坚、林国强3佛山市公共卫生大楼市安监站基坑面积:约6600m2开挖深度:5
1年抽查未发现有重大质量安全隐患何建辉、邓羽平4广州西江引水管线官窑至禅炭路管线八标市安监站管沟深6—7米铺管2500m
--抽查未发现有重大质量安全隐患何建辉、林国强5广州西江引水管线桂和路至里和路管线十标市安监站管沟深6—7米铺管2500m
--抽查未发现有重大质量安全隐患何建辉、林国强6广州西江引水管线龙游江村段市安监站管沟深5—11米铺管850m,基坑开挖约1200m
--抽查未发现有重大质量安全隐患何建辉、林国强7广州西江引水管线西二段(五标)市安监站管沟深6—7米铺管1800m
--抽查未发现有重大质量安全隐患何建辉、林国强8汇泓华庭5、6、7号楼高明区住房和城乡建设局基坑深6
1米地下室池壁8个月抽查未发现有重大质量安全隐患梁绍明、关均炳9市中医院三水分院门诊楼三水区住房和城乡建设局开挖面积:4500㎡最大开挖深度:7
55m已完成地下室顶板符合要求冯耀成梁伟权10西江引水工程——输水管道干线三水区住房和城乡建设局开挖深度:6

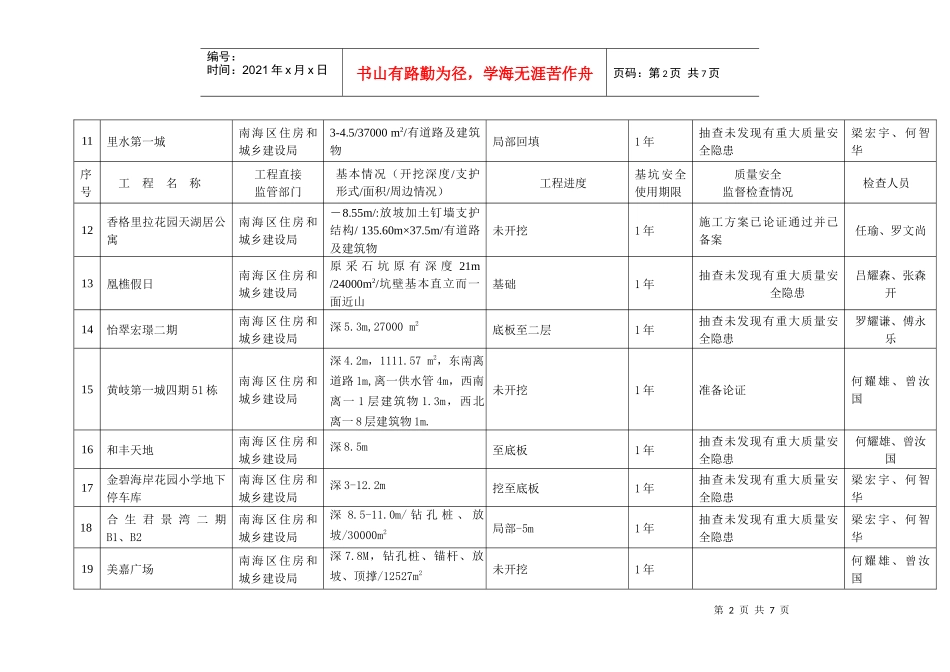

7m部分已开挖到6
7m深,已完成40%符合要求颜文照钟永强第2页共7页第1页共7页编号:时间:2021年x月x
