第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页明珠广场工程卸料平台搭设安全施工方案编制:复核:审批:日期:日期:日期:编制单位:第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页一、工程概况本工程为明珠广场工程,地下1层,地上部分写字楼A座、商务办公楼为28层,写字楼B座为25层,框架——核心筒结构;写字楼C座为22层,框架——剪力墙结构
结合工程特点,四栋主楼从三层以上每层设置卸料平台
二、编制依据1、《明珠广场工程设计文件》(06-NC-07)2、《明珠广场工程施工组织设计》3、《建筑施工安全检查标准》JGJ59-99三、材料要求1、连墙件:采用ф48×3
5A3焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定
2、16号槽钢:其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定
3、预埋吊环:采用ф16光圆钢筋4、钢丝绳:采用6×19+1、ф14#钢丝绳
5、卡环:采用3

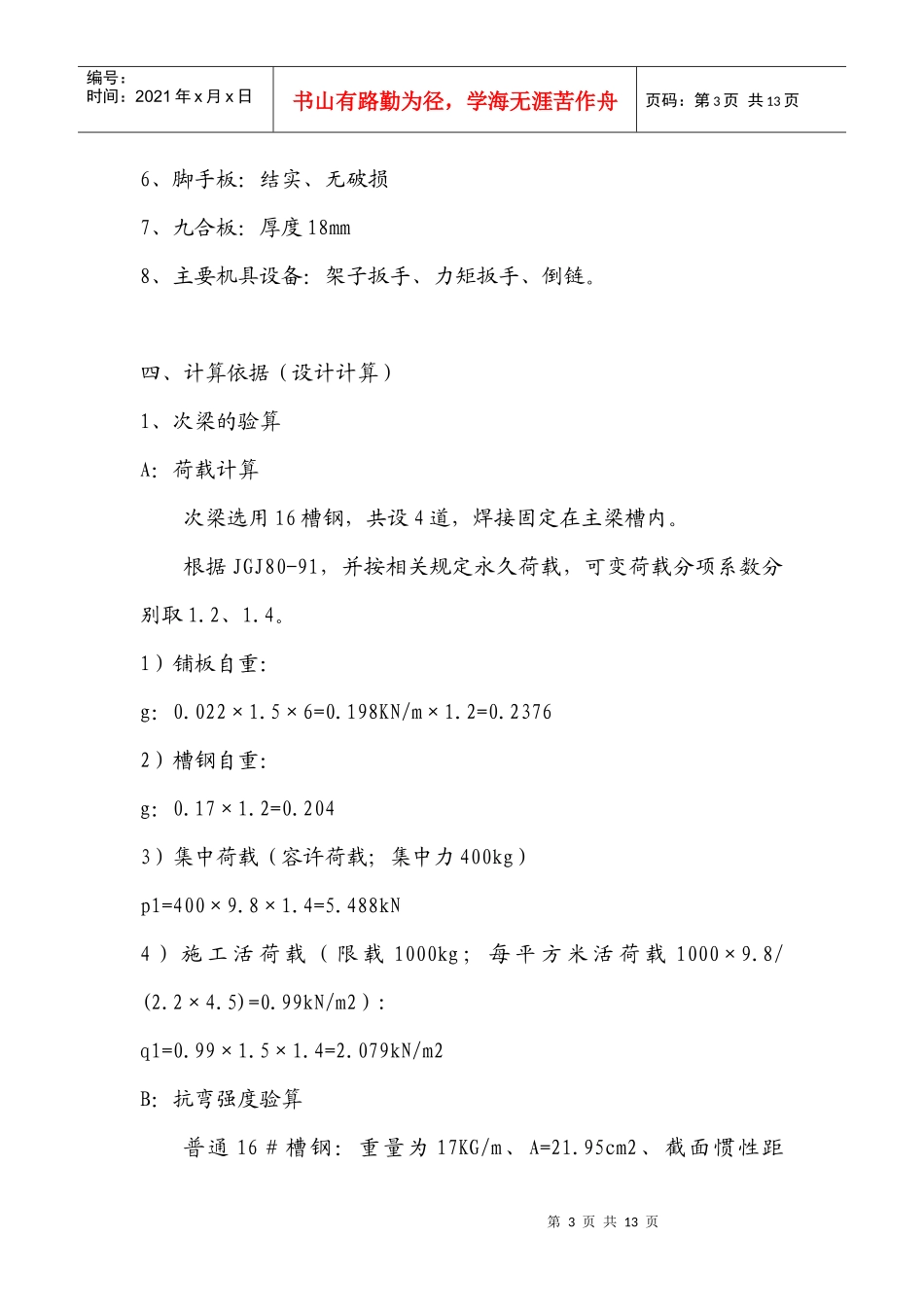

3#卡环第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页6、脚手板:结实、无破损7、九合板:厚度18mm8、主要机具设备:架子扳手、力矩扳手、倒链
四、计算依据(设计计算)1、次梁的验算A:荷载计算次梁选用16槽钢,共设4道,焊接固定在主梁槽内
根据JGJ80-91,并按相关规定永久荷载,可变荷载分项系数分别取1
1)铺板自重:g:0
198KN/m×1
23762)槽钢自重:g:0
2043)集中荷载(容许荷载;集中力400kg)p1=400×9
488kN4)施工活荷载(限载1000kg
