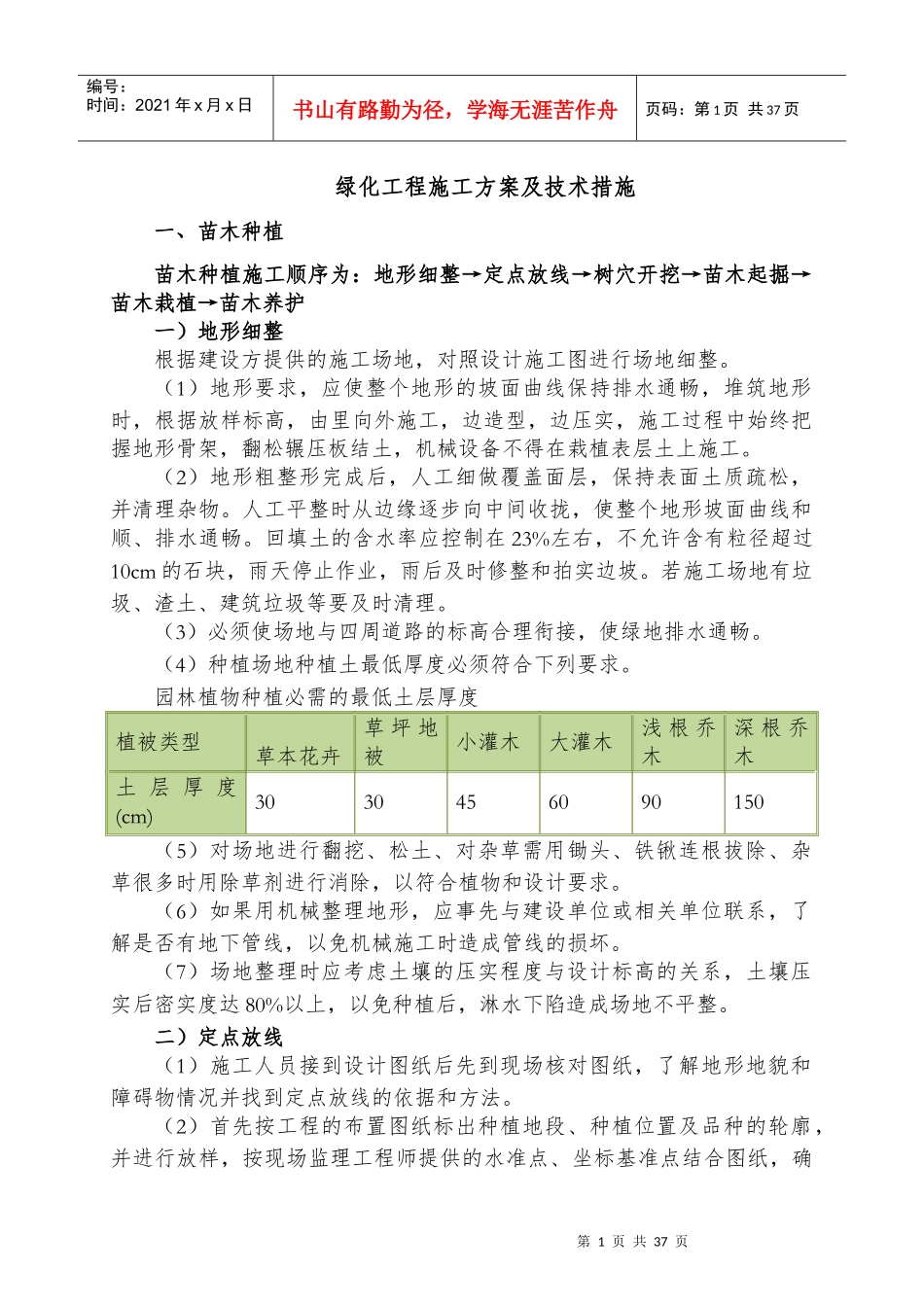

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页绿化工程施工方案及技术措施一、苗木种植苗木种植施工顺序为:地形细整→定点放线→树穴开挖→苗木起掘→苗木栽植→苗木养护一)地形细整根据建设方提供的施工场地,对照设计施工图进行场地细整
(1)地形要求,应使整个地形的坡面曲线保持排水通畅,堆筑地形时,根据放样标高,由里向外施工,边造型,边压实,施工过程中始终把握地形骨架,翻松辗压板结土,机械设备不得在栽植表层土上施工
(2)地形粗整形完成后,人工细做覆盖面层,保持表面土质疏松,并清理杂物
人工平整时从边缘逐步向中间收拢,使整个地形坡面曲线和顺、排水通畅
回填土的含水率应控制在23%左右,不允许含有粒径超过10cm的石块,雨天停止作业,雨后及时修整和拍实边坡
若施工场地有垃圾、渣土、建筑垃圾等要及时清理
(3)必须使场地与四周道路的标高合理衔接,使绿地排水通畅
(4)种植场地种植土最低厚度必须符合下列要求
园林植物种植必需的最低土层厚度植被类型草本花卉草坪地被小灌木大灌木浅根乔木深根乔木土层厚度(cm)3030456090150(5)对场地进行翻挖、松土、对杂草需用锄头、铁锹连根拔除、杂草很多时用除草剂进行消除,以符合植物和设计要求
(6)如果用机械整理地形,应事先与建设单位或相关单位联系,了解是否有地下管线,以免机械施工时造成管线的损坏
(7)场地整理时应考虑土壤的压实程度与设计标高的关系,土壤压实后密实度达80%以上,以免种植后,淋水下陷造成场地不平整
二)定点放线(1)施工人员接到设计图纸后先到现场核对图纸,了解地形地貌和障碍物情况并找到定点放线的依据和方法

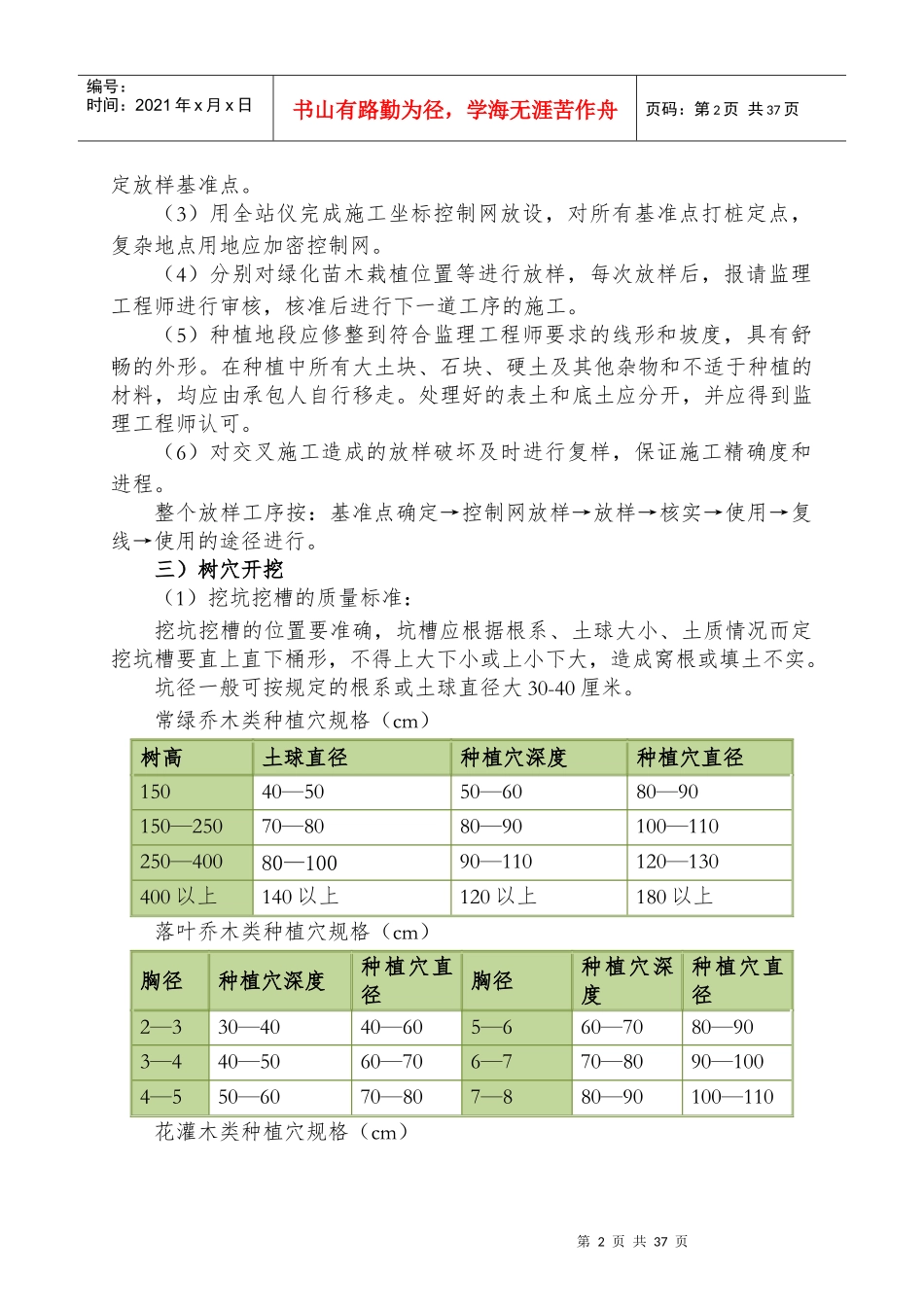

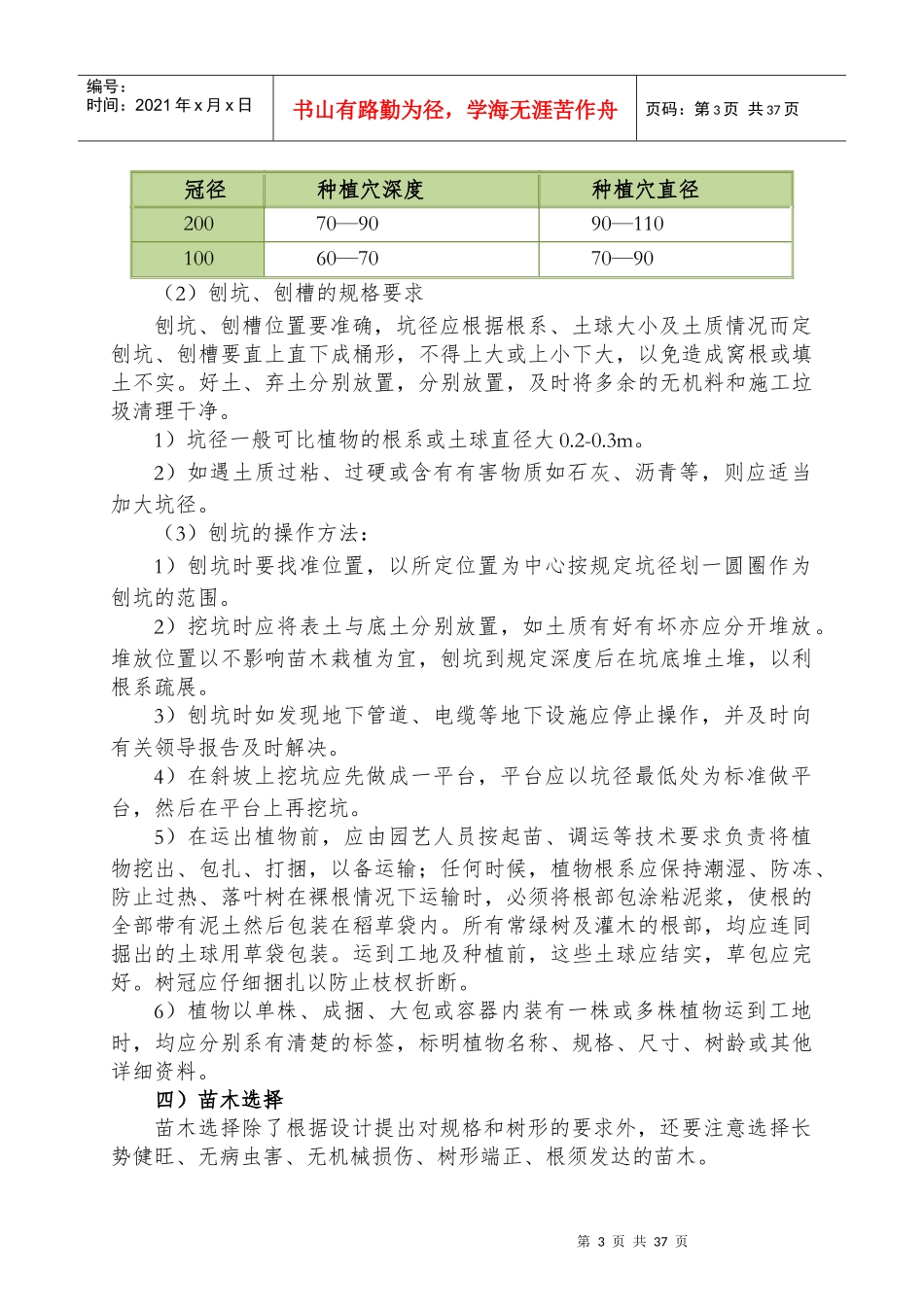

(2)首先按工程的布置图纸标出种植地段、种植位置及品种的轮廓,并进行放样,按现场监理工程师提供的水准点、坐标基准点结合图纸,确第2页共37页第1页共37页编号:时间:2021年
