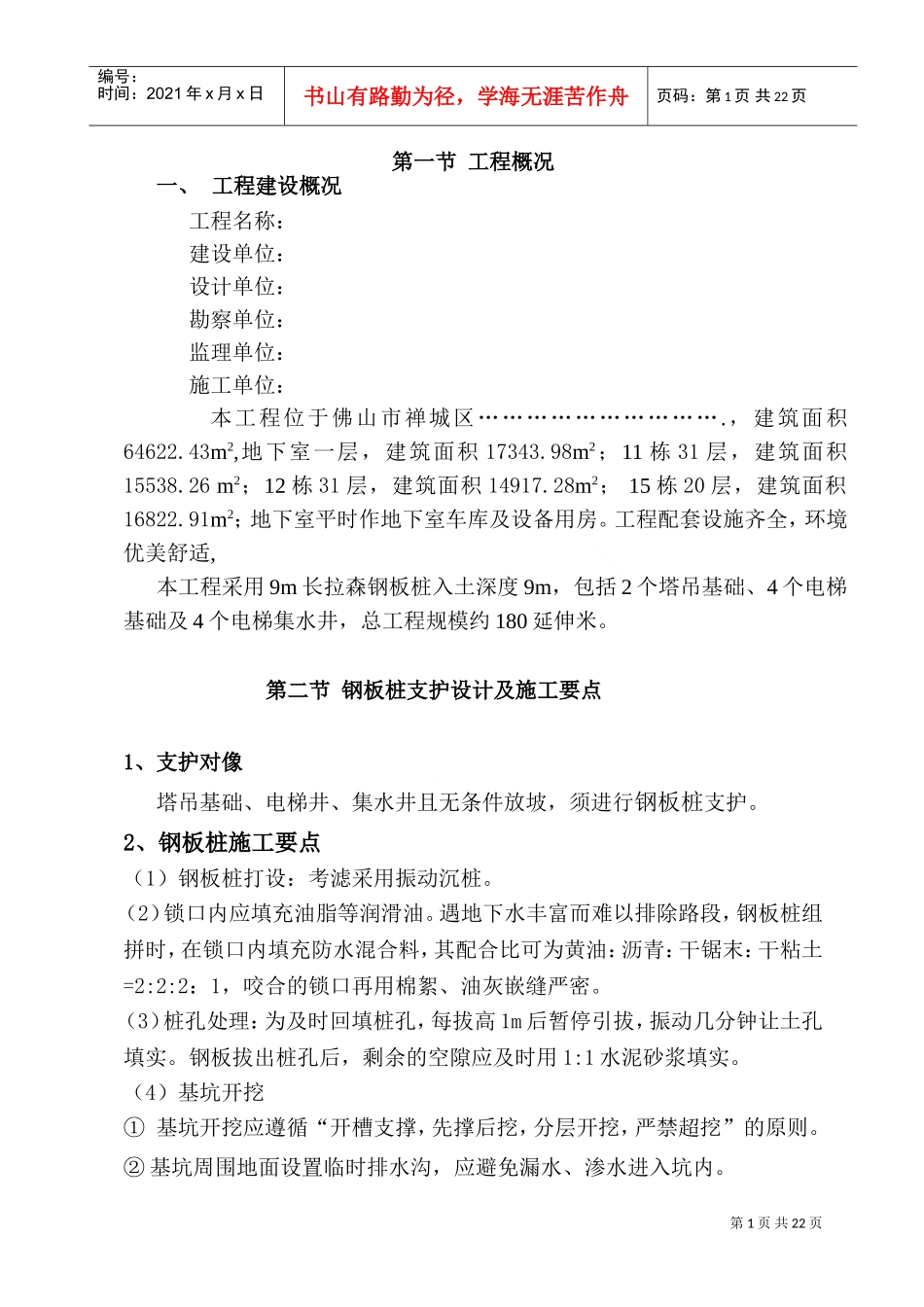

目录第一节工程概况…………………………………………………1第二节钢板桩支护设计及施工要点……………………………1第三节施工组织方案……………………………………………2第四节基坑监测措施……………………………………………10第五节质量保证措施工…………………………………………12第六节安全施工措施……………………………………………13第七节文明施工措施……………………………………………15第八节计算书第九节附图0第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页第一节工程概况一、工程建设概况工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:本工程位于佛山市禅城区…………………………
,建筑面积64622
43m2,地下室一层,建筑面积17343
98m2;11栋31层,建筑面积15538
26m2;12栋31层,建筑面积14917
28m2;15栋20层,建筑面积16822
91m2;地下室平时作地下室车库及设备用房
工程配套设施齐全,环境优美舒适,本工程采用9m长拉森钢板桩入土深度9m,包括2个塔吊基础、4个电梯基础及4个电梯集水井,总工程规模约180延伸米

第二节钢板桩支护设计及施工要点1、支护对像塔吊基础、电梯井、集水井且无条件放坡,须进行钢板桩支护
2、钢板桩施工要点(1)钢板桩打设:考滤采用振动沉桩
(2)锁口内应填充油脂等润滑油
遇地下水丰富而难以排除路段,钢板桩组拼时,在锁口内填充防水混合料,其配合比可为黄油:沥青:干锯末:干粘土=2:2:2:1,咬合的锁口再用棉絮、油灰嵌缝严密
(3)桩孔处理:为及时回填桩孔,每拔高1m后暂停引拔,振动几分钟让土孔填实
钢板拔出桩孔后,剩余的空隙应及时用1:1水泥砂浆填实
(4)基坑开挖①基坑开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则
②基坑周围地面设置临时
