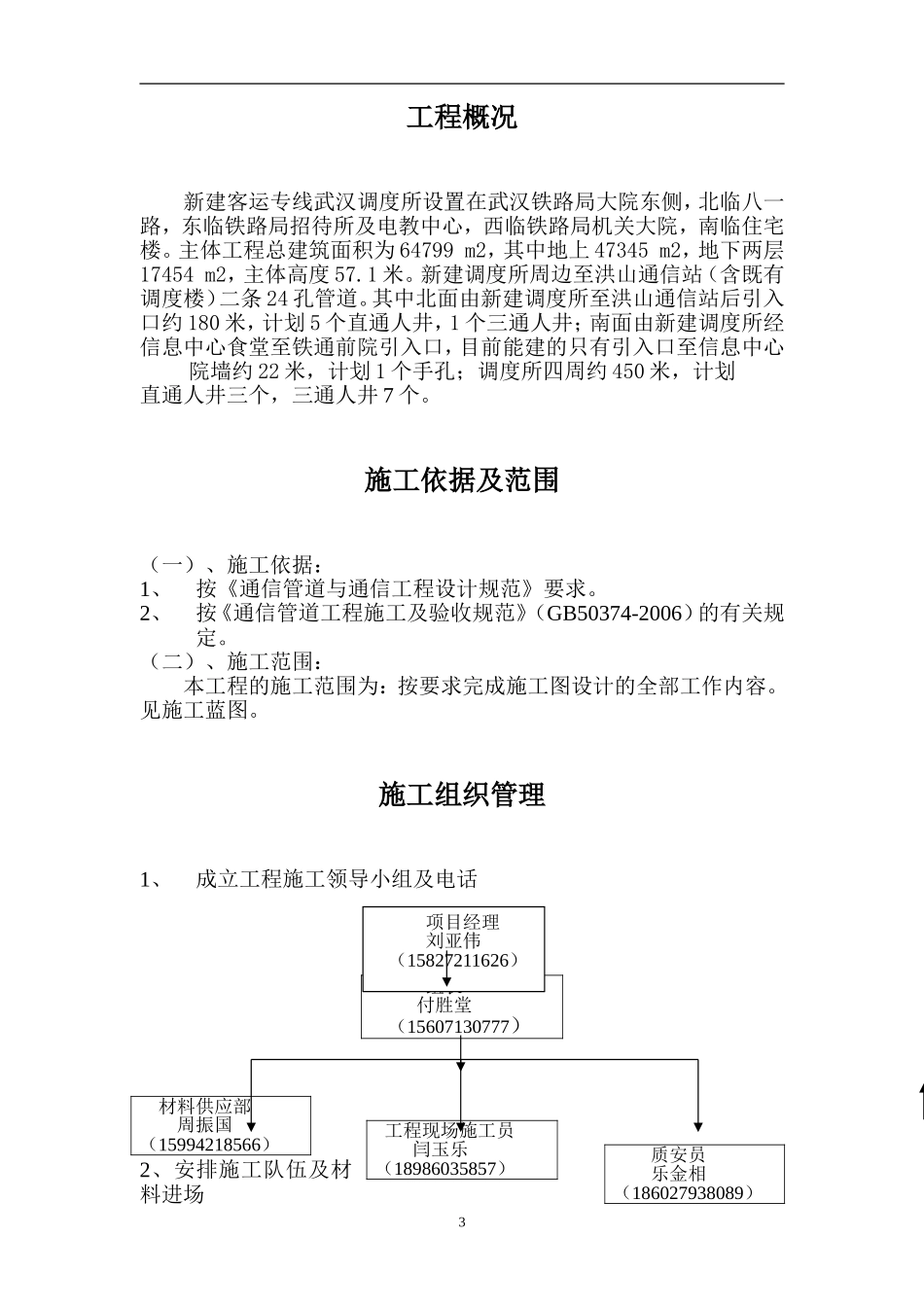

通信管道管道施工组织方案工程名称:调度大楼通信管道工程工程地点:武汉铁路局大院东侧,八一路路口编制人:高德智审核人:付胜堂编制单位:武汉凯美达铁路工程有限公司编制日期:2011年8月1目录一、工程概况…………………………………………3二、施工依据及范围…………………………………3三、施工组织管理……………………………………4四、施工程序………………………………………6五、施工技术措施及工艺……………………………9六、质量、安全控制措施……………………………11七、文明施工……………………………………14七、工程交工验收…………………………………15八、通信管道施工进度计划表…………………162工程概况新建客运专线武汉调度所设置在武汉铁路局大院东侧,北临八一路,东临铁路局招待所及电教中心,西临铁路局机关大院,南临住宅楼
主体工程总建筑面积为64799m2,其中地上47345m2,地下两层17454m2,主体高度57
新建调度所周边至洪山通信站(含既有调度楼)二条24孔管道
其中北面由新建调度所至洪山通信站后引入口约180米,计划5个直通人井,1个三通人井;南面由新建调度所经信息中心食堂至铁通前院引入口,目前能建的只有引入口至信息中心院墙约22米,计划1个手孔;调度所四周约450米,计划直通人井三个,三通人井7个
施工依据及范围(一)、施工依据:1、按《通信管道与通信工程设计规范》要求
2、按《通信管道工程施工及验收规范》(GB50374-2006)的有关规定
(二)、施工范围:本工程的施工范围为:按要求完成施工图设计的全部工作内容
施工组织管理1、成立工程施工领导小组及电话2、安排施工队伍及材料进场3组长付胜堂(15607130777)材料供应部周振国(15994218566)工程现场施工员闫玉乐(18986035857)质安员乐金相(18602793808
