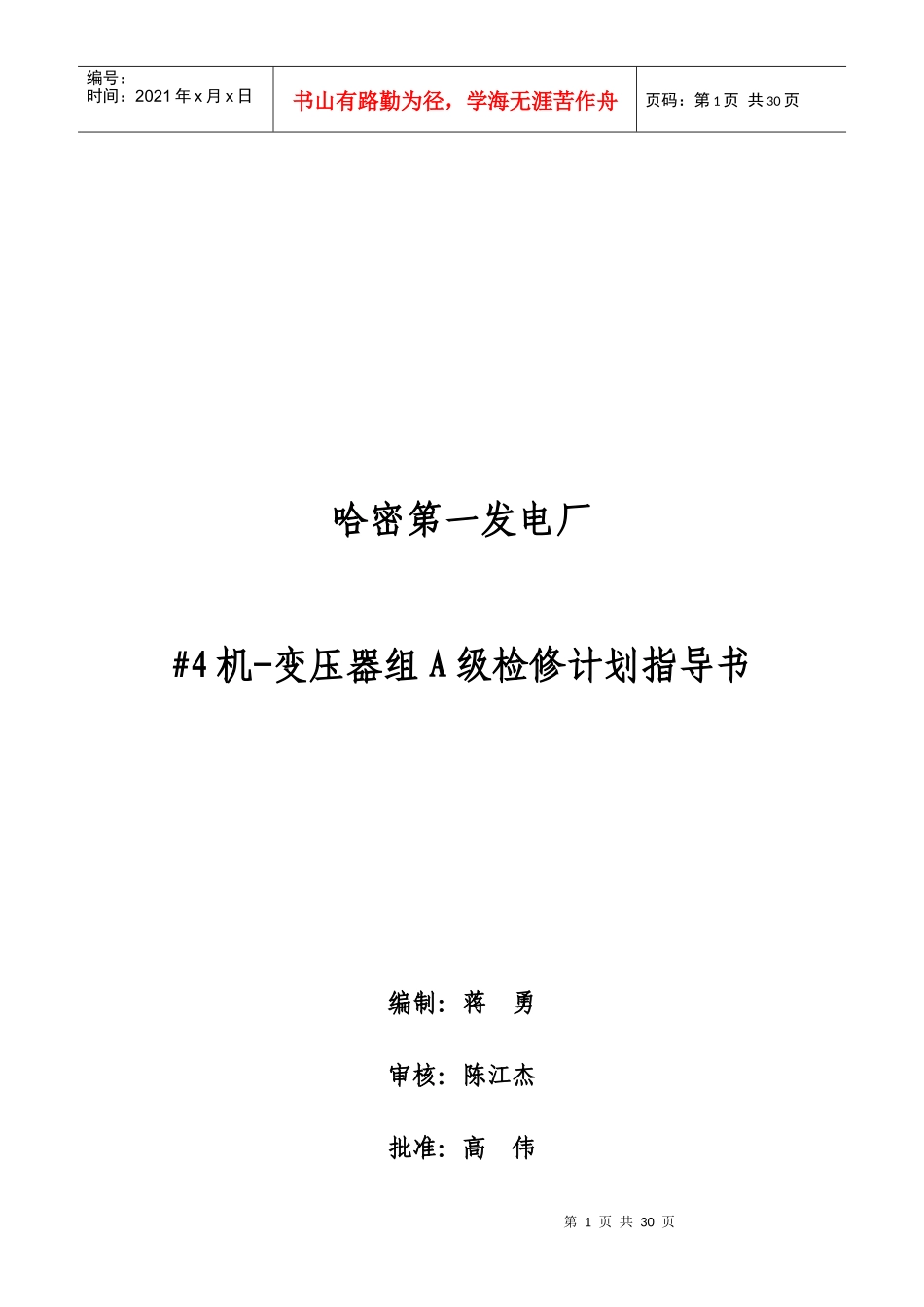

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页哈密第一发电厂#4机-变压器组A级检修计划指导书编制:蒋勇审核:陈江杰批准:高伟第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页日期:2007
11一、质量安全方针及目标(一)管理方针安全第一预防为主综合治理保证质量文明施工科学管理(二)质量目标1
经检修分场检修后的发电机组,一次启动,并网成功;2
经检修分场检修后的发电机组,检修项目优良率≥90%;3
经检修分场检修后的设备,相关技术数据满足检修质量标准;4
大修后180天以内不发生因检修质量问题造成的非计划停运
(三)安全目标1
人身死亡事故控制在0次;第3页共30页第2页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共30页2

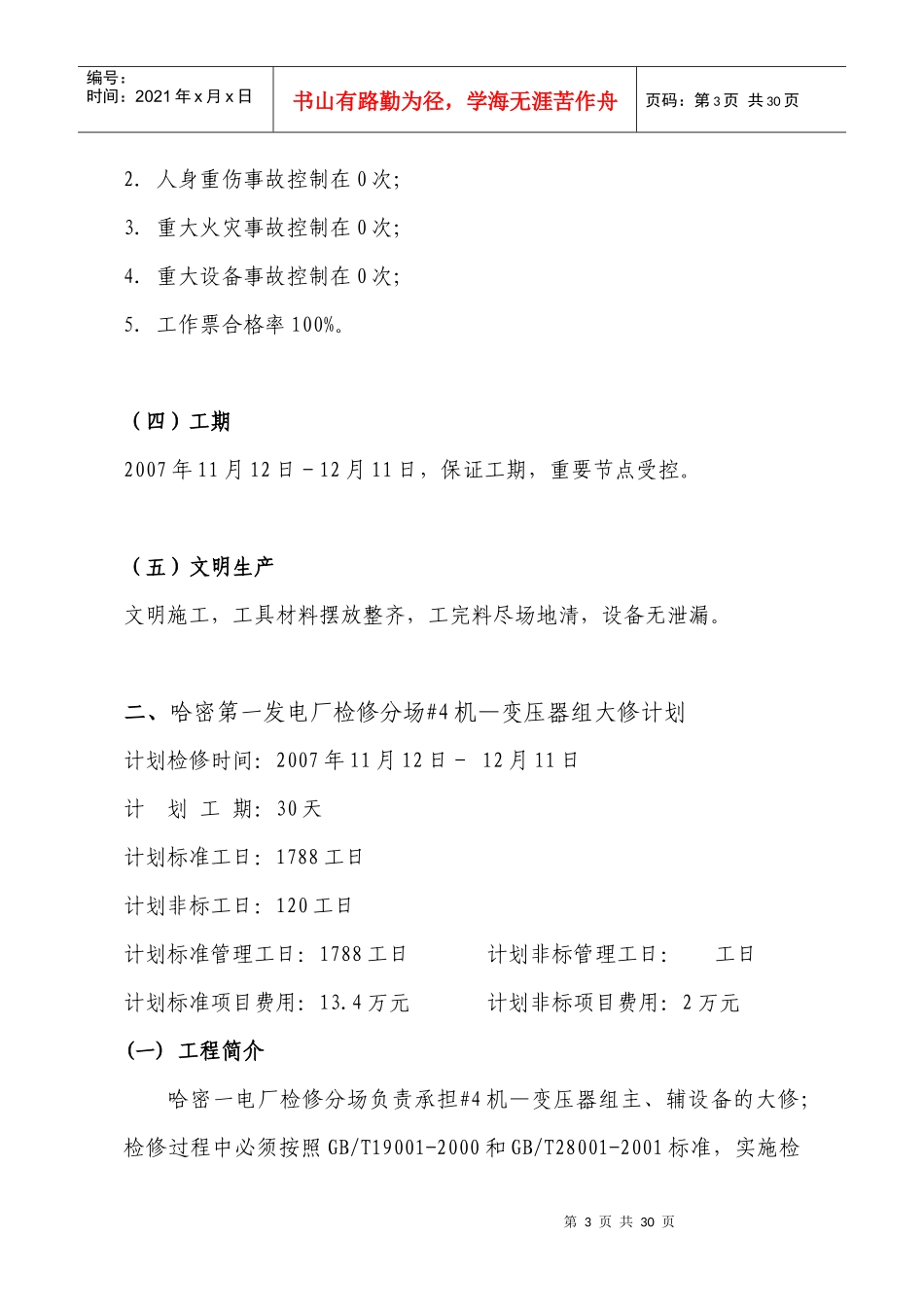

人身重伤事故控制在0次;3
重大火灾事故控制在0次;4
重大设备事故控制在0次;5
工作票合格率100%
(四)工期2007年11月12日-12月11日,保证工期,重要节点受控
(五)文明生产文明施工,工具材料摆放整齐,工完料尽场地清,设备无泄漏
二、哈密第一发电厂检修分场#4机—变压器组大修计划计划检修时间:2007年11月12日-12月11日计划工期:30天计划标准工日:1788工日计划非标工日:120工日计划标准管理工日:1788工日计划非标管理工日:工日计划标准项目费用:13
4万元计划非标项目费用:2万元(一)工程简介哈密一电厂检修分场负责承担#4机—变压器组主、辅设备的大修;检修过程中必须按照GB/T19001-2000和GB/T28001-2001标准,实施检第4页共30页第3页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共30页修全过程控制,确保检修工作优质
