第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页广东粤赣高速河源桂山立交项目机电工程监控系统施工组织设计一、施工进度计划本工程为外场设备基础的施工,我单位计划整个工期为1个月,工程施工采用分级施工和交叉施工办法,整个工程分为以下几个阶段:(1)基础施工1
外场基础制作准备阶段:所有外场设备基础位置现场考察,设计施工工艺、施工方案;熟悉施工图纸并与联合设计图纸比对,对于有差异及影响设备安装效果的地点进行确认,并提出修改方案;2
基础坑开挖:本次施工涉及车辆检测器基础1处、摄像机基础3处、悬臂式可变情报板1处,由于个设备基础位置分散,为保证工程质量,我公司计划每天开挖基础坑不低于一处;3
基础坑夯实:在基础开挖的同时,即可进行基础坑硬化平整,受基础坑开挖速度制约,随基础开挖完成后进行;4
绑扎钢筋笼、定位法兰盘:严格按照设计文件对钢筋笼进行绑扎,焊接
定位法兰盘四角水平≯0
6mm,预埋管敷设到位;5
支模、浇注砼:使用内部光滑平整的模板,安装牢固;浇注砼时使用振动棒震动均匀,防止出现气泡;6
基础养护:基础浇注完毕后,每天上路巡查,给基础外部浇水及使用遮盖物保证基础水分不快速流失,防止基础外部出现裂痕

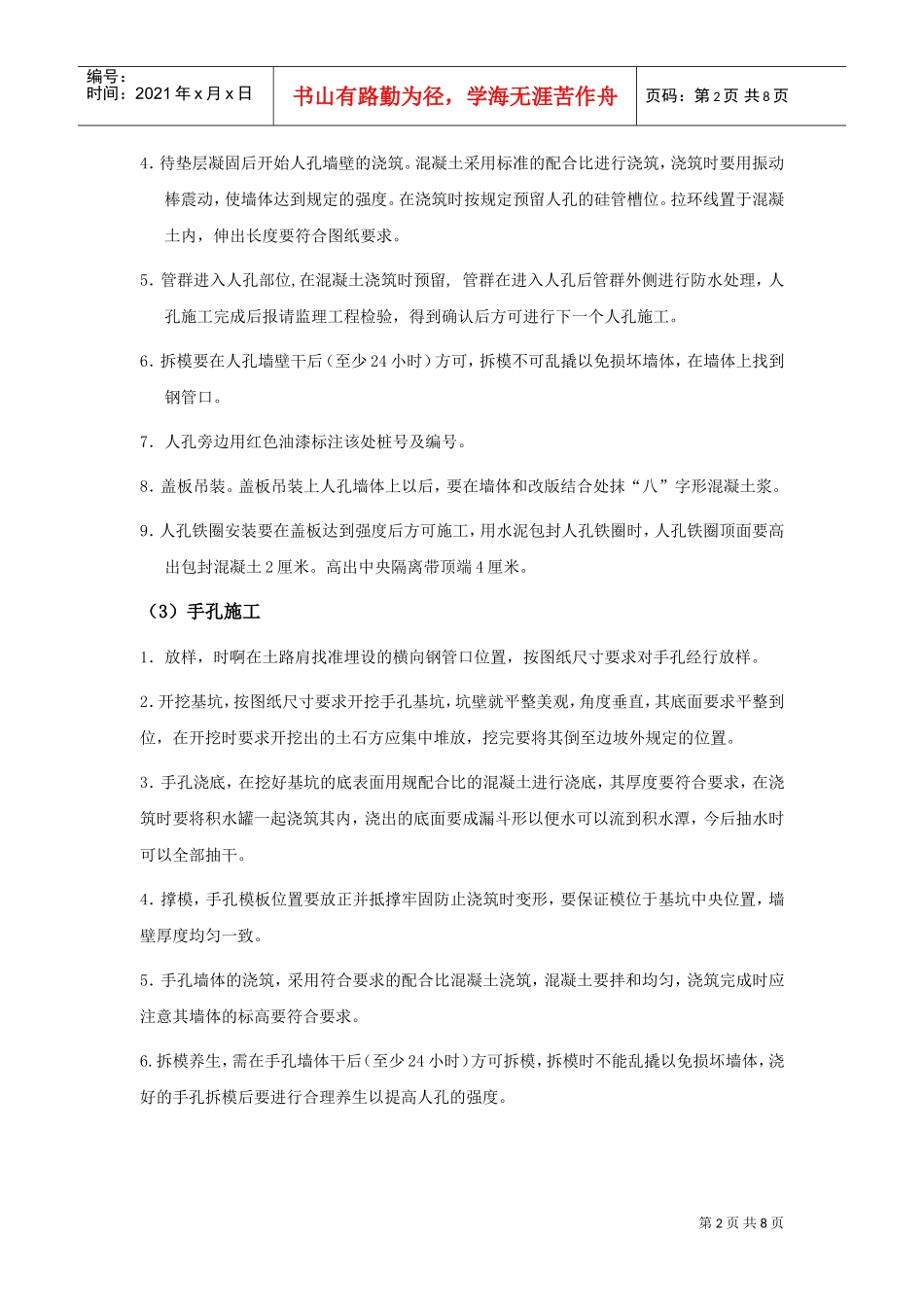

(2)人井施工1.先根据复测台帐确定人孔位置和类型,然后挖基坑,基坑四周尺寸每边要大于实际人孔尺寸至少10厘米
基坑挖好后报请监理工程师检验
2.监理工程师认可后即可打混凝土垫层
混凝土浇筑后,必须立即进行全面捣实,保证混凝土底层密实和表面平滑
在浇筑时一定要将积水灌浇筑在内
3.撑膜制钢筋笼,人孔模板位置要放正并抵撑牢固防止浇筑时变形,要保证膜位于基坑中央位置,墙壁厚度均匀一致
第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页4.待垫层凝固后开始人孔墙壁的浇筑
混凝土采用标准的配合比进行浇筑,
