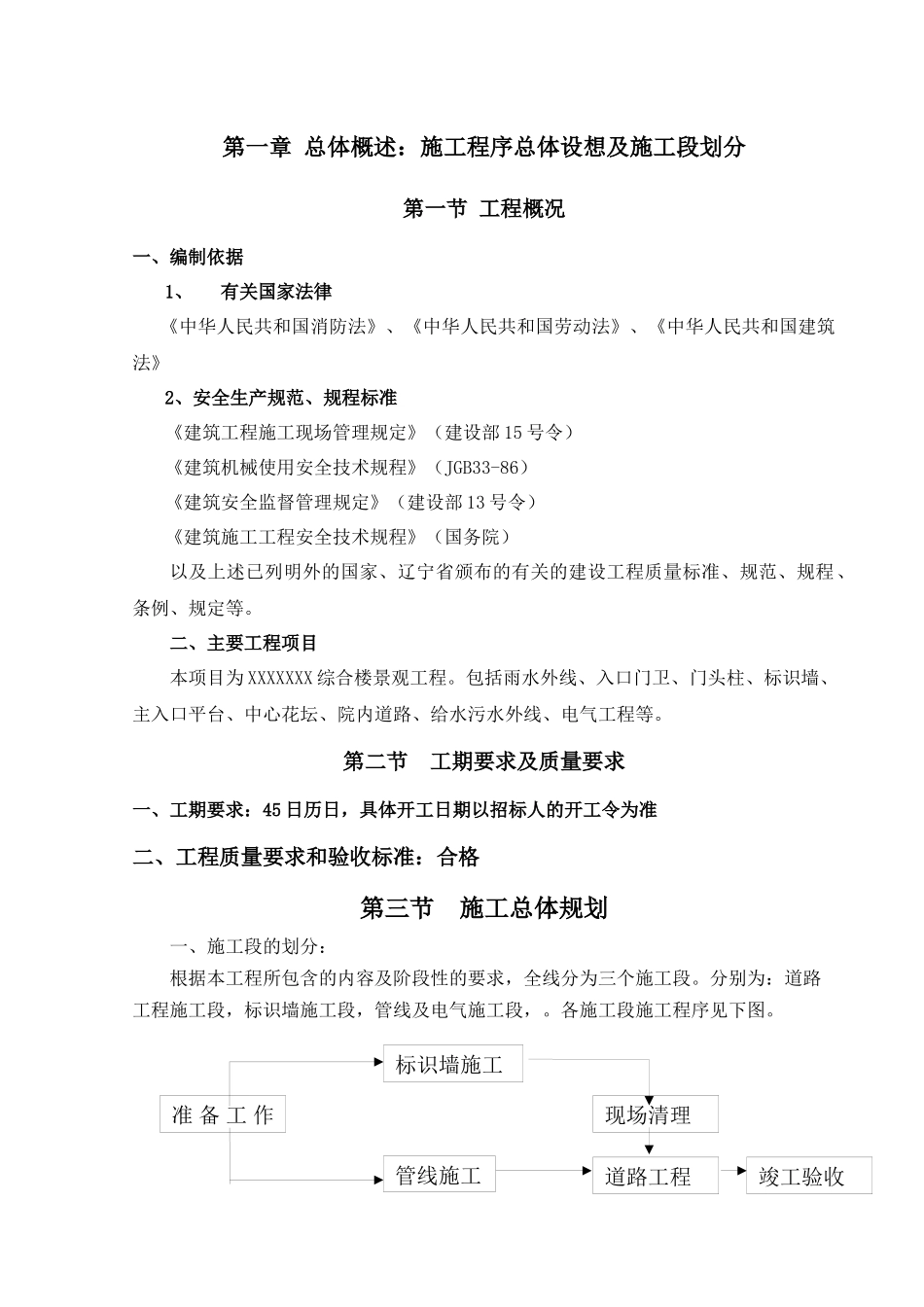

第一章总体概述:施工程序总体设想及施工段划分第一节工程概况一、编制依据1、有关国家法律《中华人民共和国消防法》、《中华人民共和国劳动法》、《中华人民共和国建筑法》2、安全生产规范、规程标准《建筑工程施工现场管理规定》(建设部15号令)《建筑机械使用安全技术规程》(JGB33-86)《建筑安全监督管理规定》(建设部13号令)《建筑施工工程安全技术规程》(国务院)以及上述已列明外的国家、辽宁省颁布的有关的建设工程质量标准、规范、规程、条例、规定等
二、主要工程项目本项目为XXXXXXX综合楼景观工程
包括雨水外线、入口门卫、门头柱、标识墙、主入口平台、中心花坛、院内道路、给水污水外线、电气工程等
第二节工期要求及质量要求一、工期要求:45日历日,具体开工日期以招标人的开工令为准二、工程质量要求和验收标准:合格第三节施工总体规划一、施工段的划分:根据本工程所包含的内容及阶段性的要求,全线分为三个施工段
分别为:道路工程施工段,标识墙施工段,管线及电气施工段,
各施工段施工程序见下图

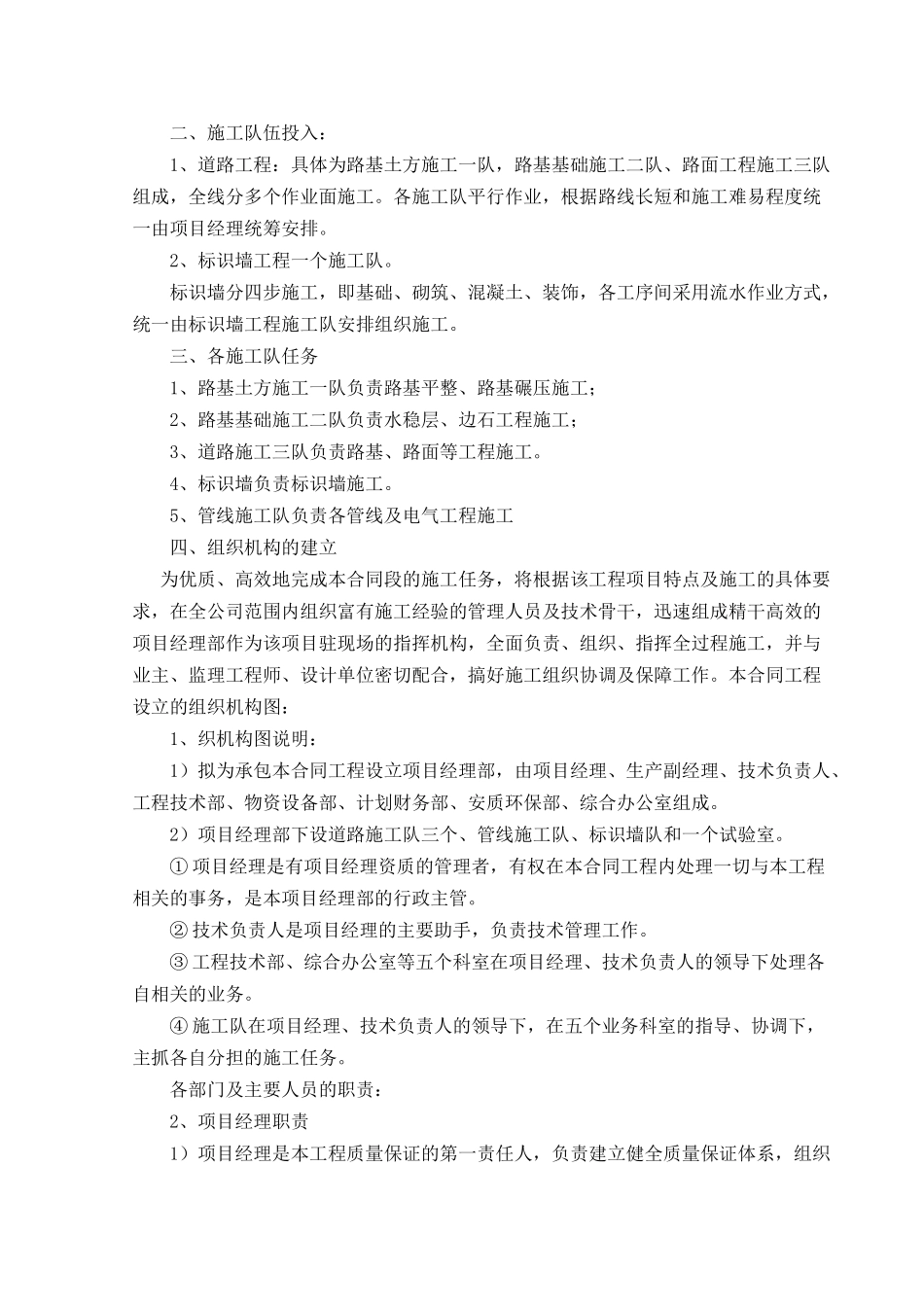

准备工作准备工作标识墙施工竣工验收现场清理道路工程管线施工二、施工队伍投入:1、道路工程:具体为路基土方施工一队,路基基础施工二队、路面工程施工三队组成,全线分多个作业面施工
各施工队平行作业,根据路线长短和施工难易程度统一由项目经理统筹安排
2、标识墙工程一个施工队
标识墙分四步施工,即基础、砌筑、混凝土、装饰,各工序间采用流水作业方式,统一由标识墙工程施工队安排组织施工
三、各施工队任务1、路基土方施工一队负责路基平整、路基碾压施工;2、路基基础施工二队负责水稳层、边石工程施工;3、道路施工三队负责路基、路面等工程施工
4、标识墙负责标识墙施工

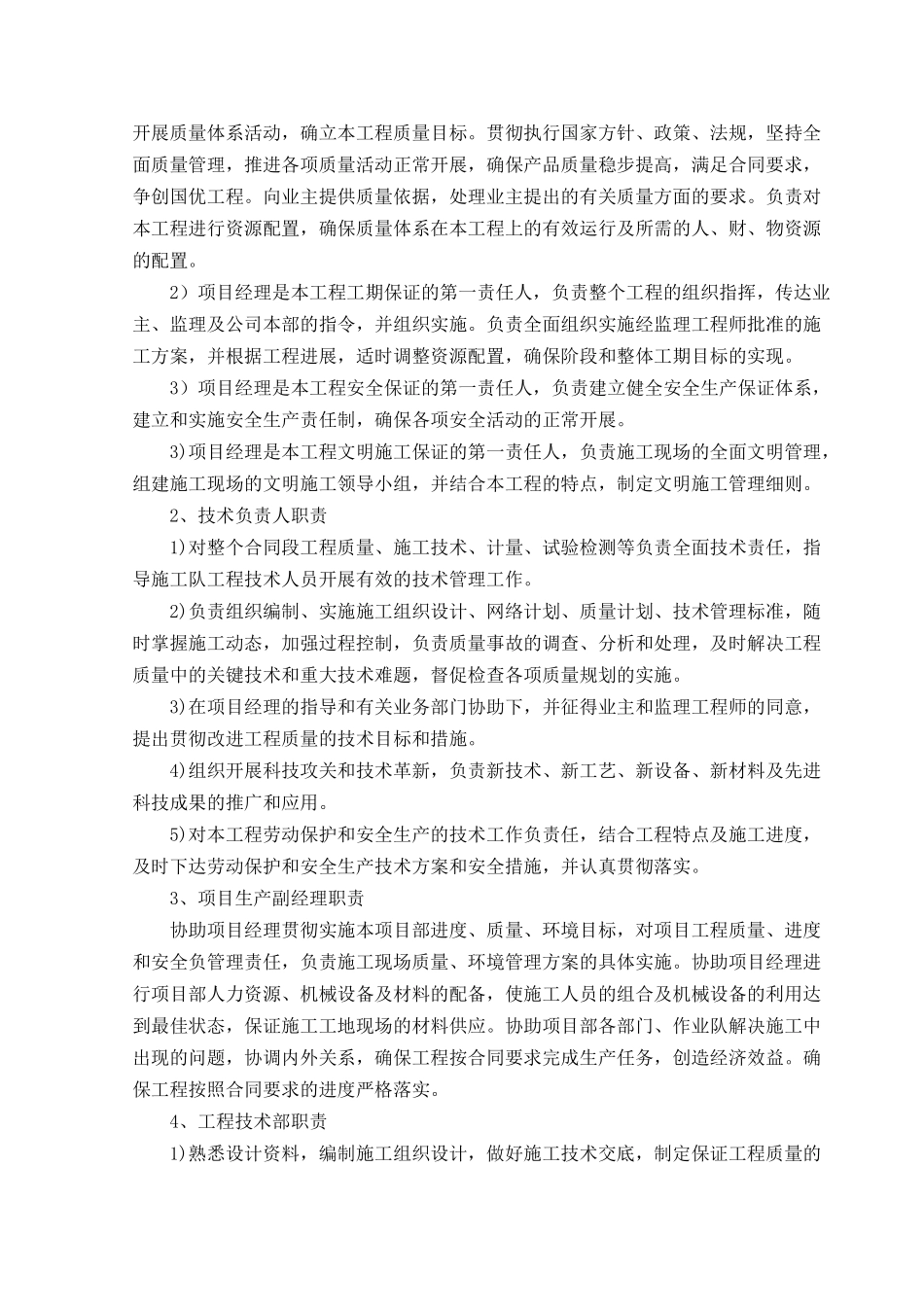

5、管线施工队负责各管线及电气工程施工四、组织机构的建立为优质、高效地完成本合同段的施工任务,将根据该工程项目特点及施工的具体要求,在全公司范围内组织富有
