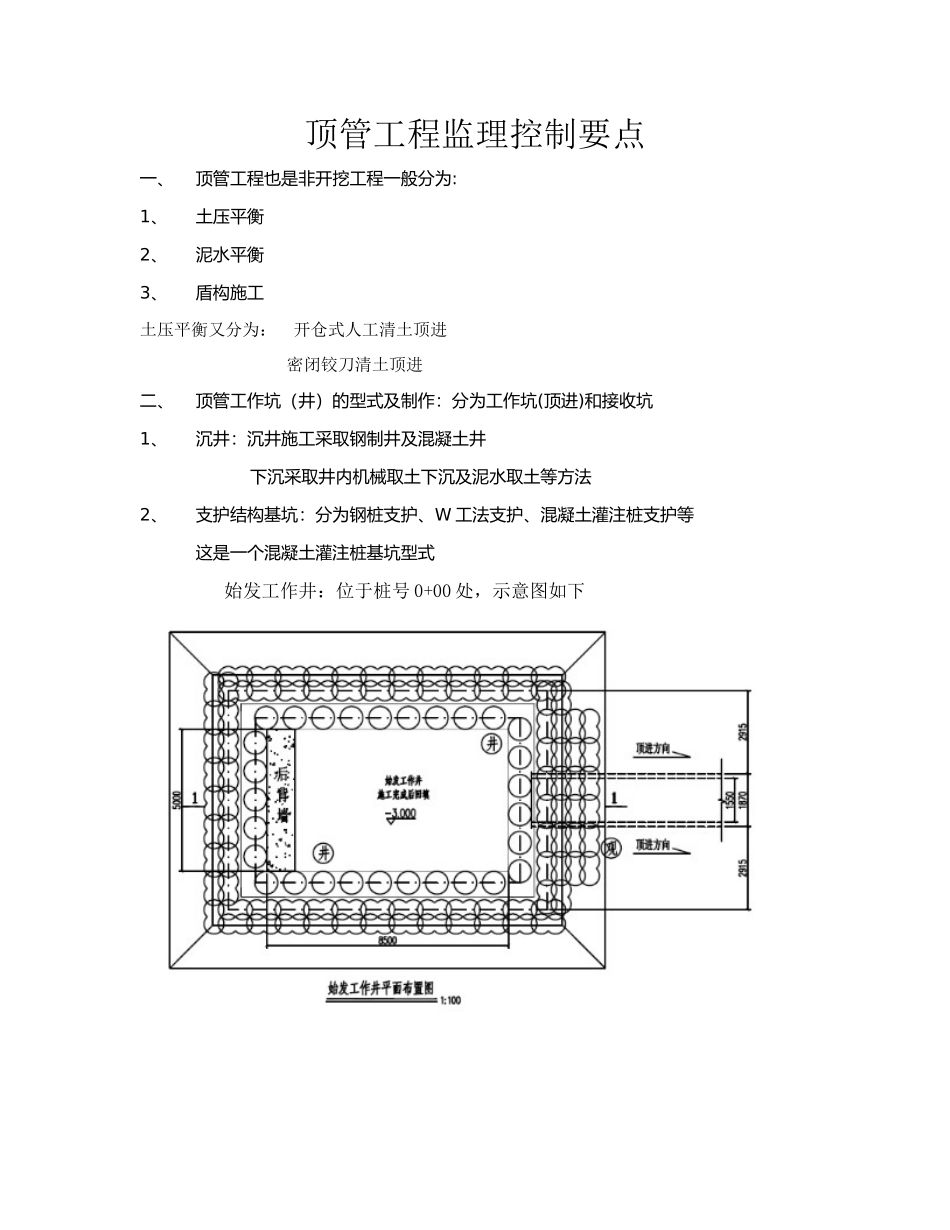

顶管工程监理控制要点一、顶管工程也是非开挖工程一般分为:1、土压平衡2、泥水平衡3、盾构施工土压平衡又分为:开仓式人工清土顶进密闭铰刀清土顶进二、顶管工作坑(井)的型式及制作:分为工作坑(顶进)和接收坑1、沉井:沉井施工采取钢制井及混凝土井下沉采取井内机械取土下沉及泥水取土等方法2、支护结构基坑:分为钢桩支护、W工法支护、混凝土灌注桩支护等这是一个混凝土灌注桩基坑型式始发工作井:位于桩号0+00处,示意图如下围护结构组成:(1)、水泥搅拌桩JB1,双头Φ700@1000,搭接200mm,有效桩长Lm,水泥掺量15%
(2)、钢砼灌注桩P1,Φ800@1000有效桩长L1m,共N1根
(3)、在基坑外围的四角分别设置大口井,降水井J1,井深L3m(从先地坪起算)
配合进行降水作业
沿基坑四周设400×300㎜的截水明沟,防止地表水流向基坑
(4)、在坑底的对角设置两口集水井,两侧挖排水沟进行基坑内导水,排水沟紧贴灌注桩施做,断面取300×300㎜,坡度为1%
基坑内地下水流入基坑内对角设置的集水井内,后用水泵抽出坑外

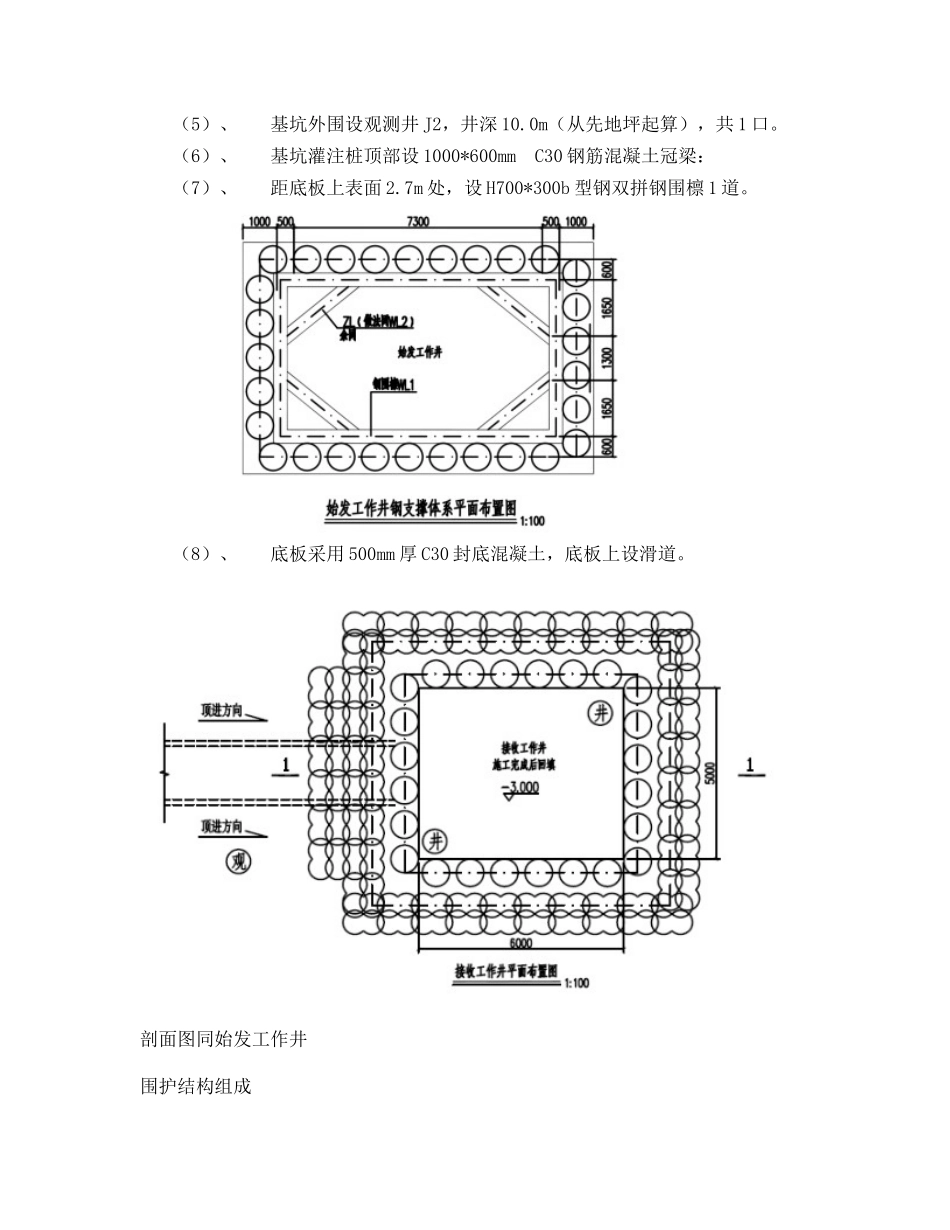

(5)、基坑外围设观测井J2,井深10
0m(从先地坪起算),共1口
(6)、基坑灌注桩顶部设1000*600mmC30钢筋混凝土冠梁:(7)、距底板上表面2
7m处,设H700*300b型钢双拼钢围檩1道
(8)、底板采用500mm厚C30封底混凝土,底板上设滑道
剖面图同始发工作井围护结构组成(1)、水泥搅拌桩JB1,双头Φ700@1000,搭接200mm,有效桩长Lm,水泥掺量15%
(2)、钢筋砼灌注桩P1,Φ800@1000有效桩长L1m,共N1根
(3)、在基坑外围的四角分别设置大口井,降水井J1,井深L2m(从先地坪起算)
配合进行降水作业
沿基坑四周设400×300㎜的截水明沟,防止地表水流向基坑
(4)、在坑底的对角设置两口集水
