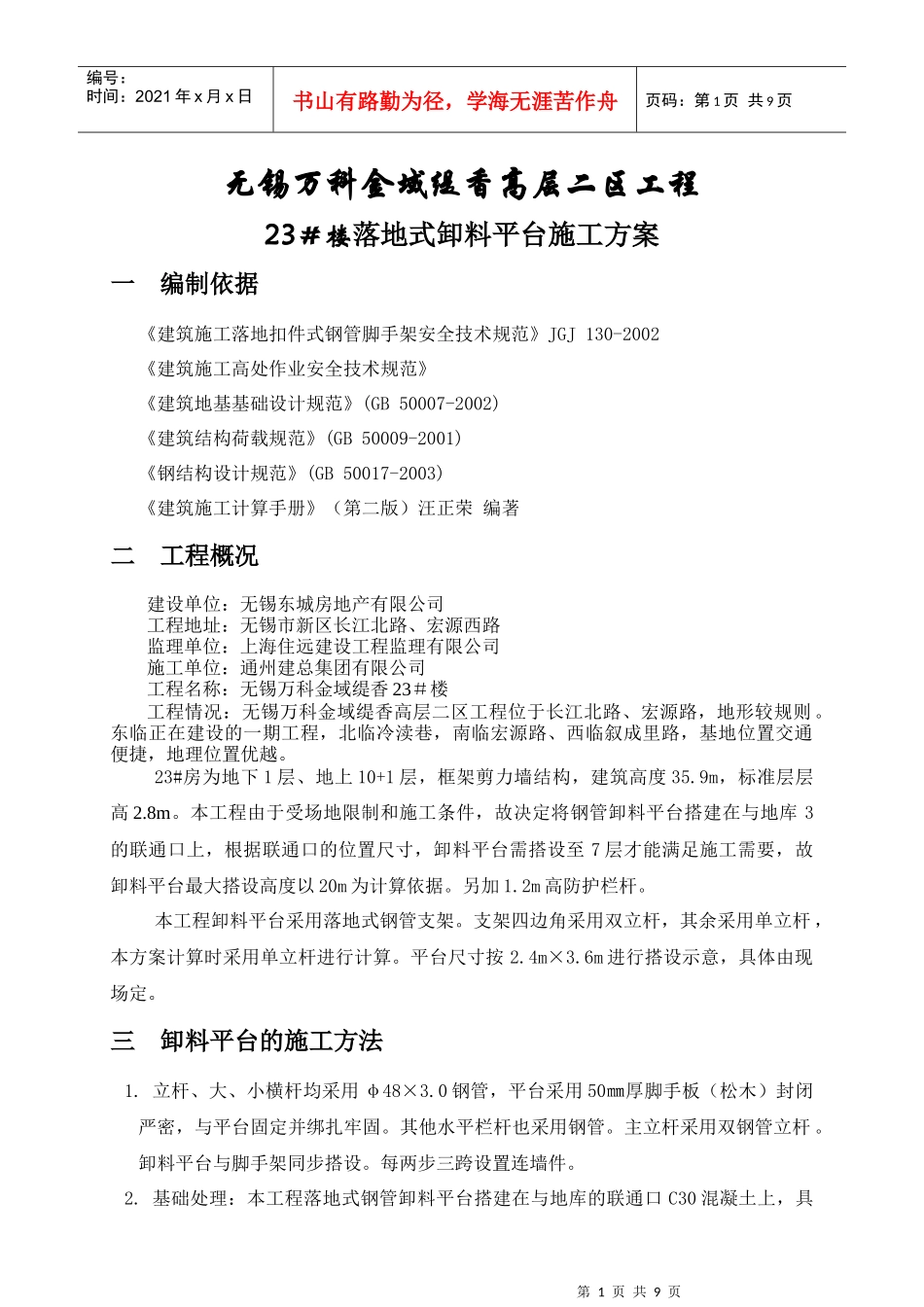

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页无锡万科金域缇香高层二区工程23#楼落地式卸料平台施工方案一编制依据《建筑施工落地扣件式钢管脚手架安全技术规范》JGJ130-2002《建筑施工高处作业安全技术规范》《建筑地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《钢结构设计规范》(GB50017-2003)《建筑施工计算手册》(第二版)汪正荣编著二工程概况建设单位:无锡东城房地产有限公司工程地址:无锡市新区长江北路、宏源西路监理单位:上海住远建设工程监理有限公司施工单位:通州建总集团有限公司工程名称:无锡万科金域缇香23#楼工程情况:无锡万科金域缇香高层二区工程位于长江北路、宏源路,地形较规则
东临正在建设的一期工程,北临冷渎巷,南临宏源路、西临叙成里路,基地位置交通便捷,地理位置优越
23#房为地下1层、地上10+1层,框架剪力墙结构,建筑高度35
9m,标准层层高2
本工程由于受场地限制和施工条件,故决定将钢管卸料平台搭建在与地库3的联通口上,根据联通口的位置尺寸,卸料平台需搭设至7层才能满足施工需要,故卸料平台最大搭设高度以20m为计算依据
2m高防护栏杆
本工程卸料平台采用落地式钢管支架
支架四边角采用双立杆,其余采用单立杆,本方案计算时采用单立杆进行计算
平台尺寸按2
6m进行搭设示意,具体由现场定
三卸料平台的施工方法1
立杆、大、小横杆均采用φ48×3
0钢管,平台采用50㎜厚脚手板(松木)封闭严密,与平台固定并绑扎牢固
其他水平栏杆也采用钢管
主立杆采用双钢管立杆
卸料平台与脚手架同步搭设
每两步三跨设置连墙件

基础处理:本工程落地式钢管卸料平台搭建在与地库的联通口C30混凝土上,具第2页共9页第1页共9页编号:时间:2021年x月x日书
