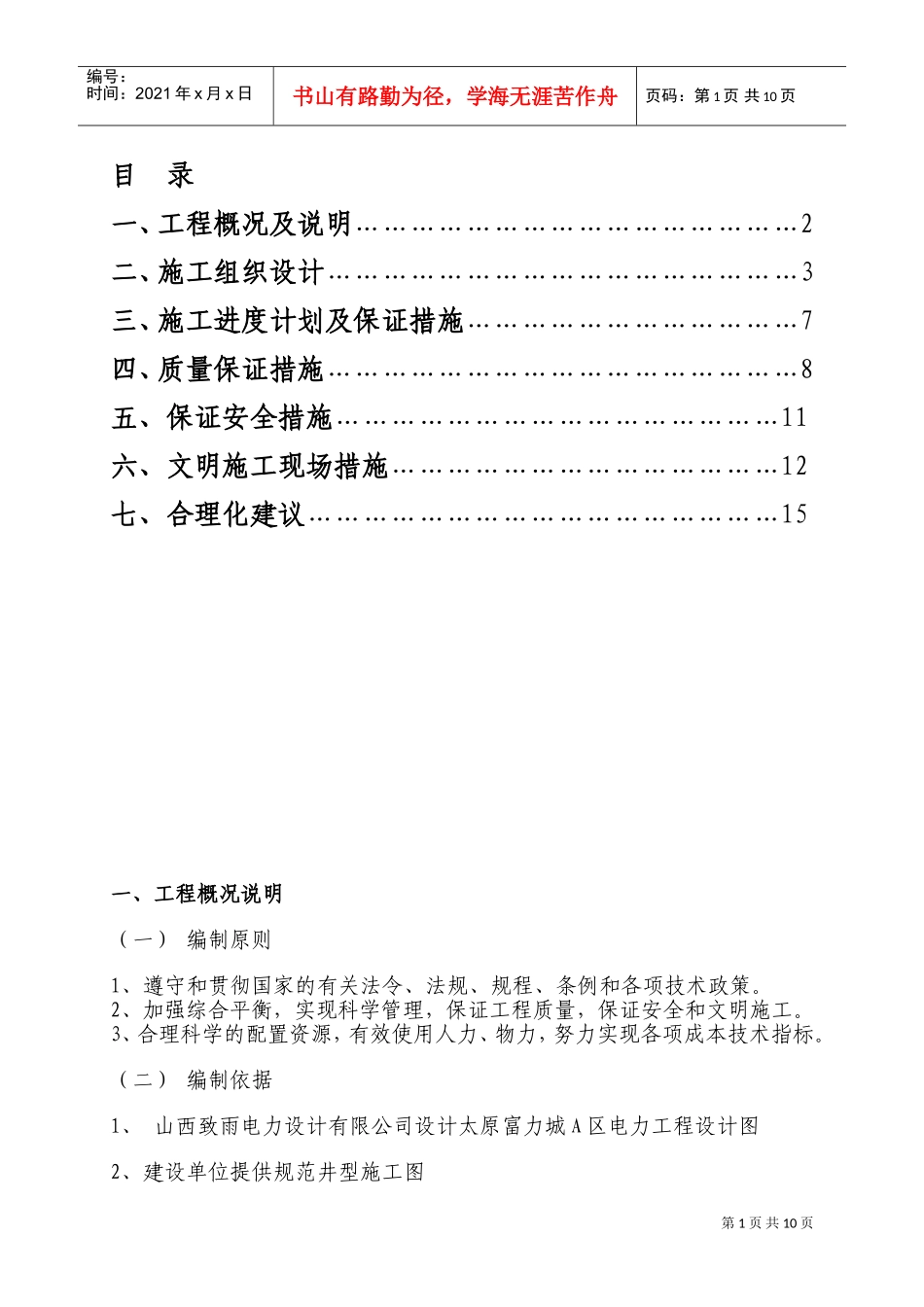

工程名称:山西太原富力城A区电力沟道及管井管线预埋工程施工组织设计编制:朱由海日期:2009-10-9审核:日期:批准:日期:广东恒量建设工程有限公司2009年10月9日第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页目录一、工程概况及说明…………………………………………2二、施工组织设计……………………………………………3三、施工进度计划及保证措施………………………………7四、质量保证措施……………………………………………8五、保证安全措施…………………………………………11六、文明施工现场措施……………………………………12七、合理化建议……………………………………………15一、工程概况说明(一)编制原则1、遵守和贯彻国家的有关法令、法规、规程、条例和各项技术政策。2、加强综合平衡,实现科学管理,保证工程质量,保证安全和文明施工。3、合理科学的配置资源,有效使用人力、物力,努力实现各项成本技术指标。(二)编制依据1、山西致雨电力设计有限公司设计太原富力城A区电力工程设计图2、建设单位提供规范井型施工图第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页3、同类型机组施工方案、施工经验和工程总结(三)工程概述1、工程介绍:本工程位于山西太原富力城A区电力工程,包括1#至8#高低压配电室范围内电力沟道管井管线及8#至12#高基配电室电力范围内沟道管井管线由我施工单位所承建放线,挖土方,基层夯实,垫层处理,电力管井砌筑,管线连接安装,电缆保护管采用混凝土满包封,并回填夯实;为确保施工安全、施工质量、按期完成本工程任务,特制定此施工组织设计。二、施工组织设计1、工程规模及主要工程量:(1)新建2.2*2.0电力砖混沟道,长150.5米(2)新建1.6*1.3电力砖混沟道,长1161米(3)土建人孔井95座,A、直通井17座;内径规格:2.4*1.3*1.8B、转角井16座;内径规格:2.8*2.2*1.3*1.8C、三通井2座;内径规格:3.2*2.3*1.3*1.8D、135度井3座,内径规格:3.2*1.3*1.8D、沟道井59座;内径规格:1.6*1.3(4)敷设Φ150PVC-C电力专用保护管总长12027米。(5)土方根据现场实际量计算2、工程特点:(1)电力井墙体为砖混结构,M10砂浆,365mm砖混墙砌体,顶板用C25混凝土浇筑,抗渗指标S6水泥标号不得少于275#,强度等级C20垫层150mm,做聚氨脂防水涂料,外墙抹水泥砂浆保护层,内层同样。(2)电力井顶板上方埋伏土不得小于1米,不得大于3米。(3)在电力井一侧安装接地装置,接地装置的角铁不得小于50×5mm,必须采用镀锌防腐,接地电阻小于4Ω,焊接处刷防腐漆。(4)在三通和四通入孔井顶板处设角钢吊架,侧墙设拉力环,入孔井段转弯半径大于1米。(5)电力电缆入也井的垫层、钢筋混凝土基础、砖墙砌体、内外做防水,钢筋混凝土板全部要符合要求,所有井中的铁件全部采用喷镀锌,出入孔铸铁井盖必须采用双层加重保护型的专用井盖。(6)敷设水泥管时,管下应操平夯打100MM厚C10混凝土垫层,管的连接处应对齐。做好密封圈,并打200MM存包封。3、土方工程施工:3.1.施工准备工作(1)勘查现场,清除地面及地上障碍物。(2)做好施工场地防洪排水工作,全面规划场地,平整各部分的标高,第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页保证施工场地排水通畅不积水,场地周围设置必要的截水沟、排水沟。(3)保护测量基准桩,以保证土方开挖标高位置与尺寸准确无误。(4)备好施工用电、用水、道路及其他设施。3.2.施工注意事项(1)根据土方工程开挖深度和工程量的大小及现场条件限制,采用人工挖土或机械挖土,如果现场无法存放渣土时,使用机械配合装车全部转运至甲方指定地点临时存放,到夜间再装车外运消纳。(2)如开挖的深度比邻近建筑物基础深时,开挖应保持一定的距离和坡度,以免在施工时影响邻近建筑物的稳定,如不满足要求,应采取边坡支撑加固措施。并在施工中进行沉降和位移观测。(3)弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡脚至坑边距离应按开挖深度、边坡坡度和土的类别确定(应考...
