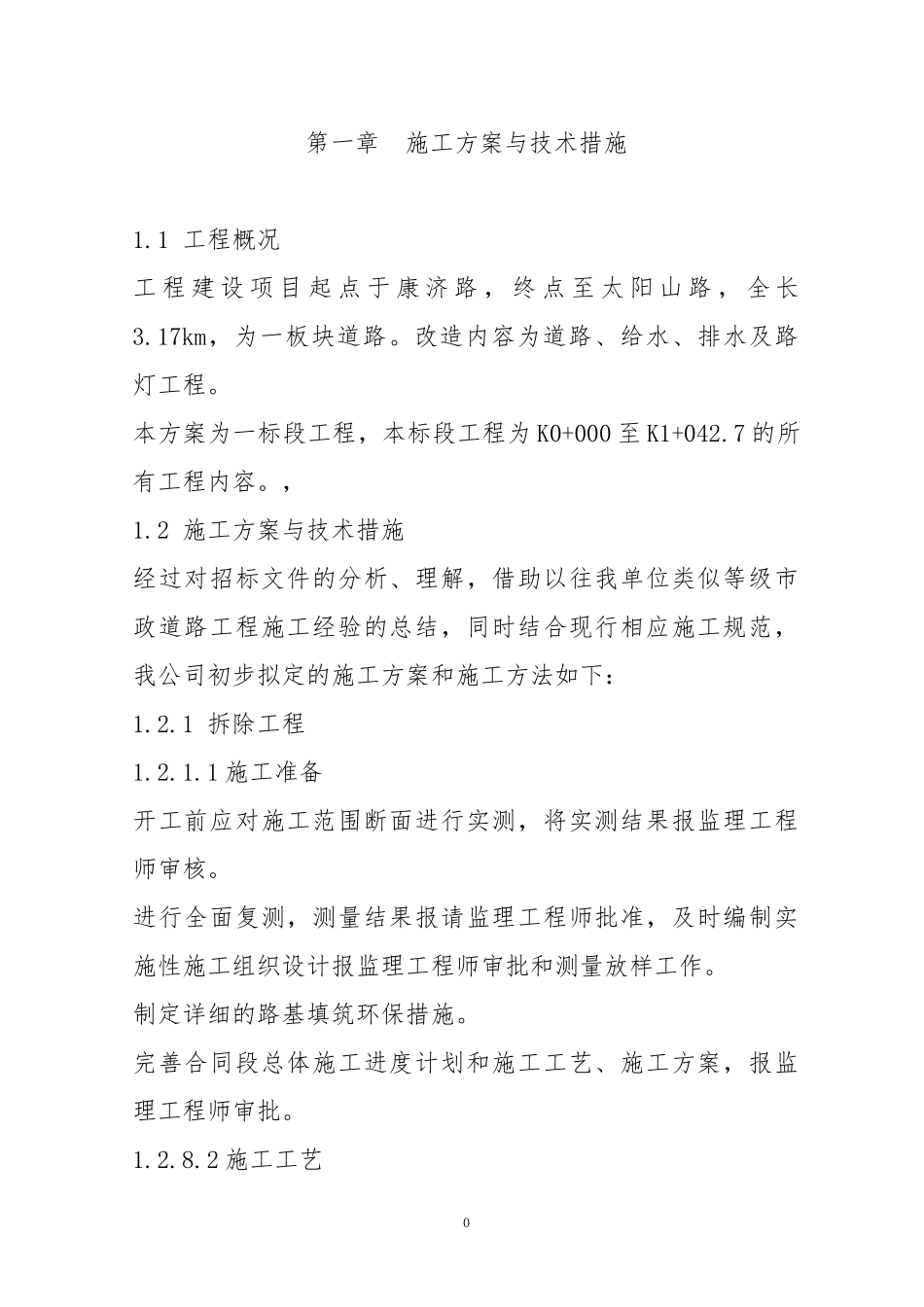

第一章施工方案与技术措施1
1工程概况工程建设项目起点于康济路,终点至太阳山路,全长3
17km,为一板块道路
改造内容为道路、给水、排水及路灯工程
本方案为一标段工程,本标段工程为K0+000至K1+042
7的所有工程内容
2施工方案与技术措施经过对招标文件的分析、理解,借助以往我单位类似等级市政道路工程施工经验的总结,同时结合现行相应施工规范,我公司初步拟定的施工方案和施工方法如下:1
1拆除工程1
1施工准备开工前应对施工范围断面进行实测,将实测结果报监理工程师审核
进行全面复测,测量结果报请监理工程师批准,及时编制实施性施工组织设计报监理工程师审批和测量放样工作
制定详细的路基填筑环保措施
完善合同段总体施工进度计划和施工工艺、施工方案,报监理工程师审批
2施工工艺0施工准备→施工放样→机械设备就位→凿除→装运废渣→原地面处理
3施工方法原有路面凿除采用人工配合机械进行作业,大面积作业时,采用挖掘机、装载机等机械配合,小面积的采用空压机带动风镐,电钻的设备进行凿除,在凿除破损路面时,应该注意以下几点:在凿除前必须经过测量放样,避免盲目的施工,而造成成本增加;在凿除时,尽量避免损坏旁边未损坏的原有路面;凿除的深度必须符合设计要求;在施工过程中,必须做好保通措施,避免影响车辆的行驶;拆除过程中的建筑垃圾应及时清理,不得随意堆放,应集中堆放在业主指定的场所
渣土垃圾外运必须办理相关手续,运输渣土垃圾的车辆要有盖板,持证运输,保证不偷倒、不乱倒,对灰尘比较大的应先在车上洒水,运至建设单位指定的地方
做到工地排水畅通,指定专人负责挖沟、疏导排水等工作
在低洼地段和工程不良地质路基段尽量避开雨季施工
雨季施工时,必须作好气象资料的收集与整理
协调安排施工计划,合理调整雨季施工任务量

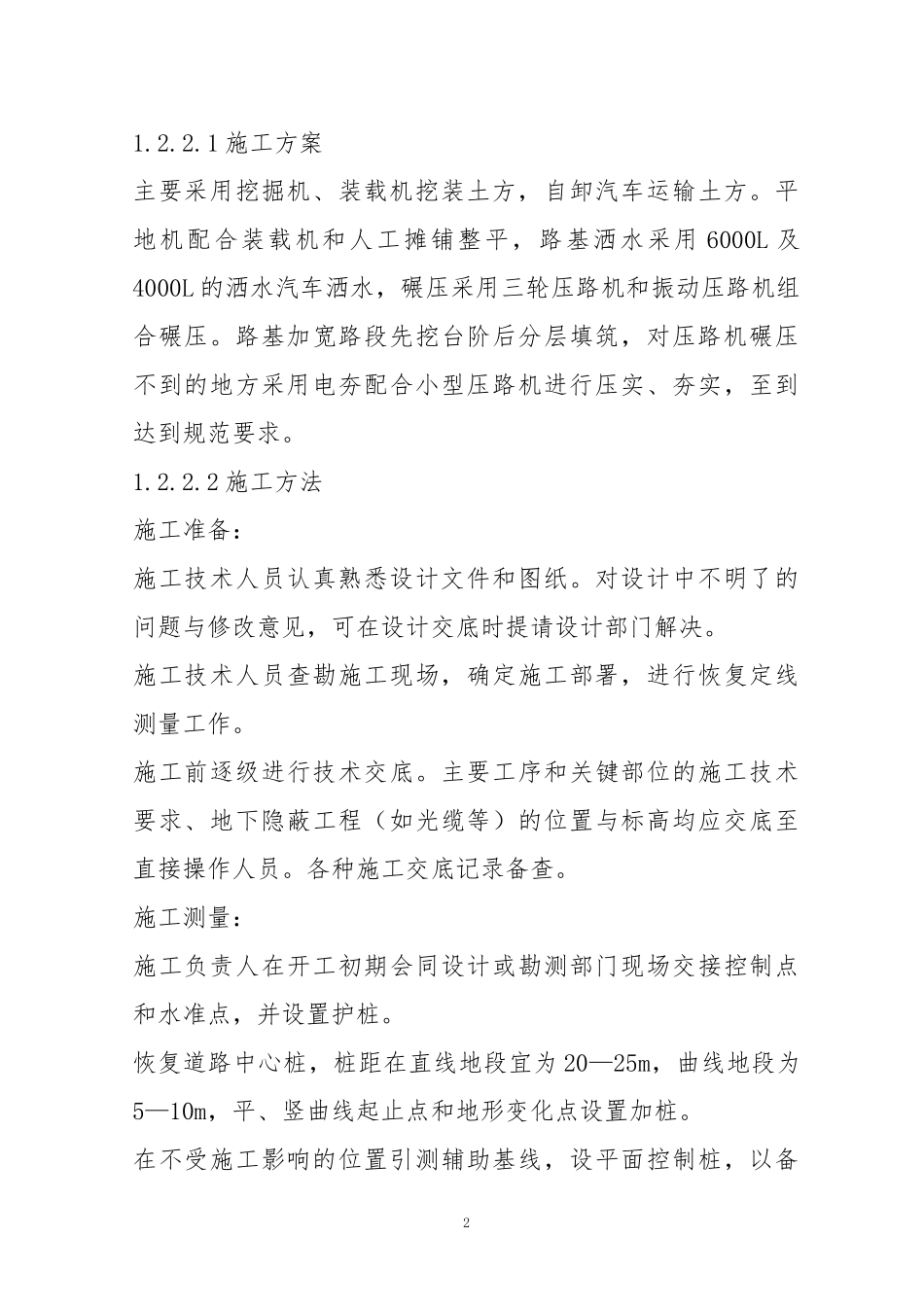

2路基施工方案和施工方法11
