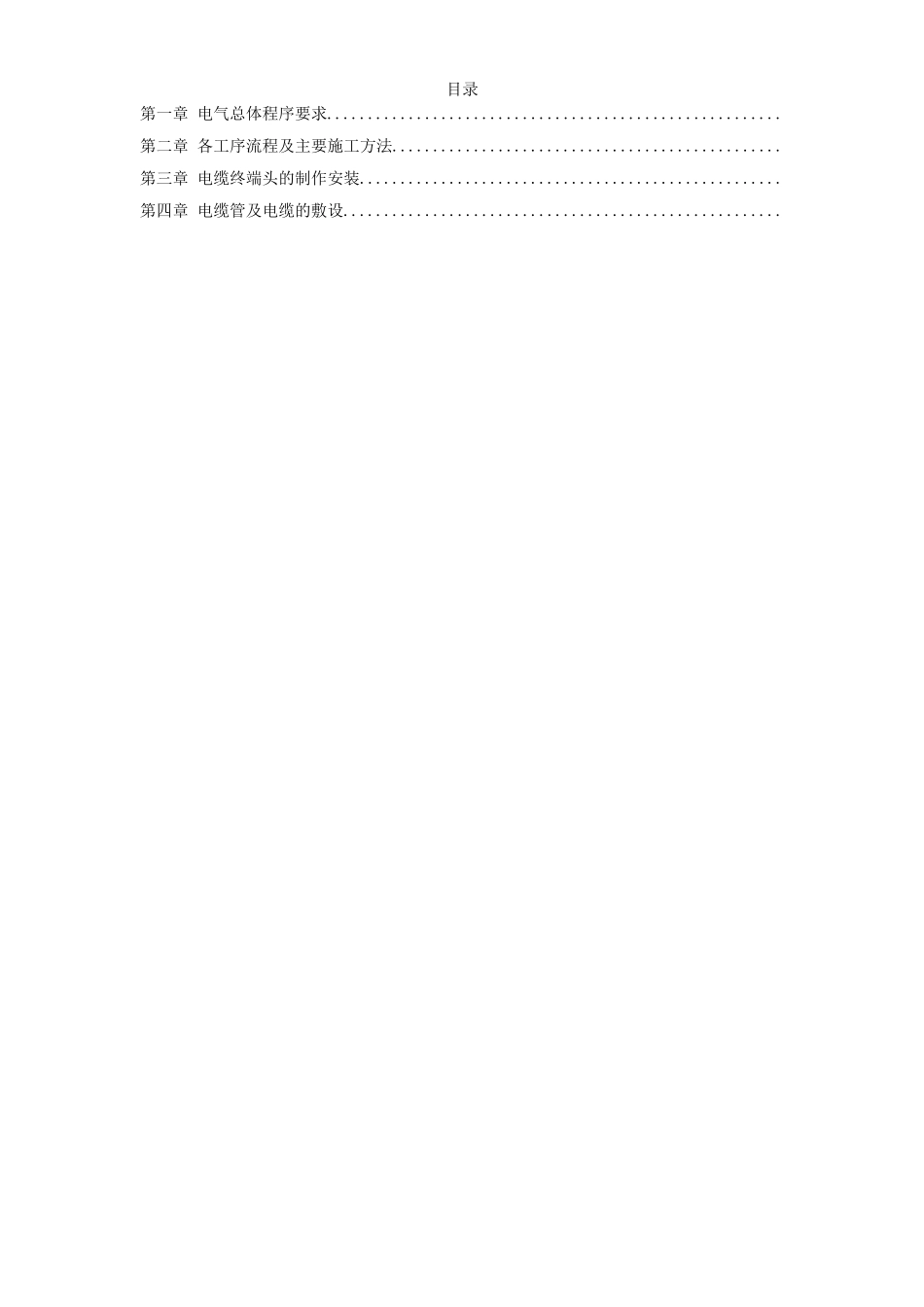

目录第一章电气总体程序要求
第二章各工序流程及主要施工方法

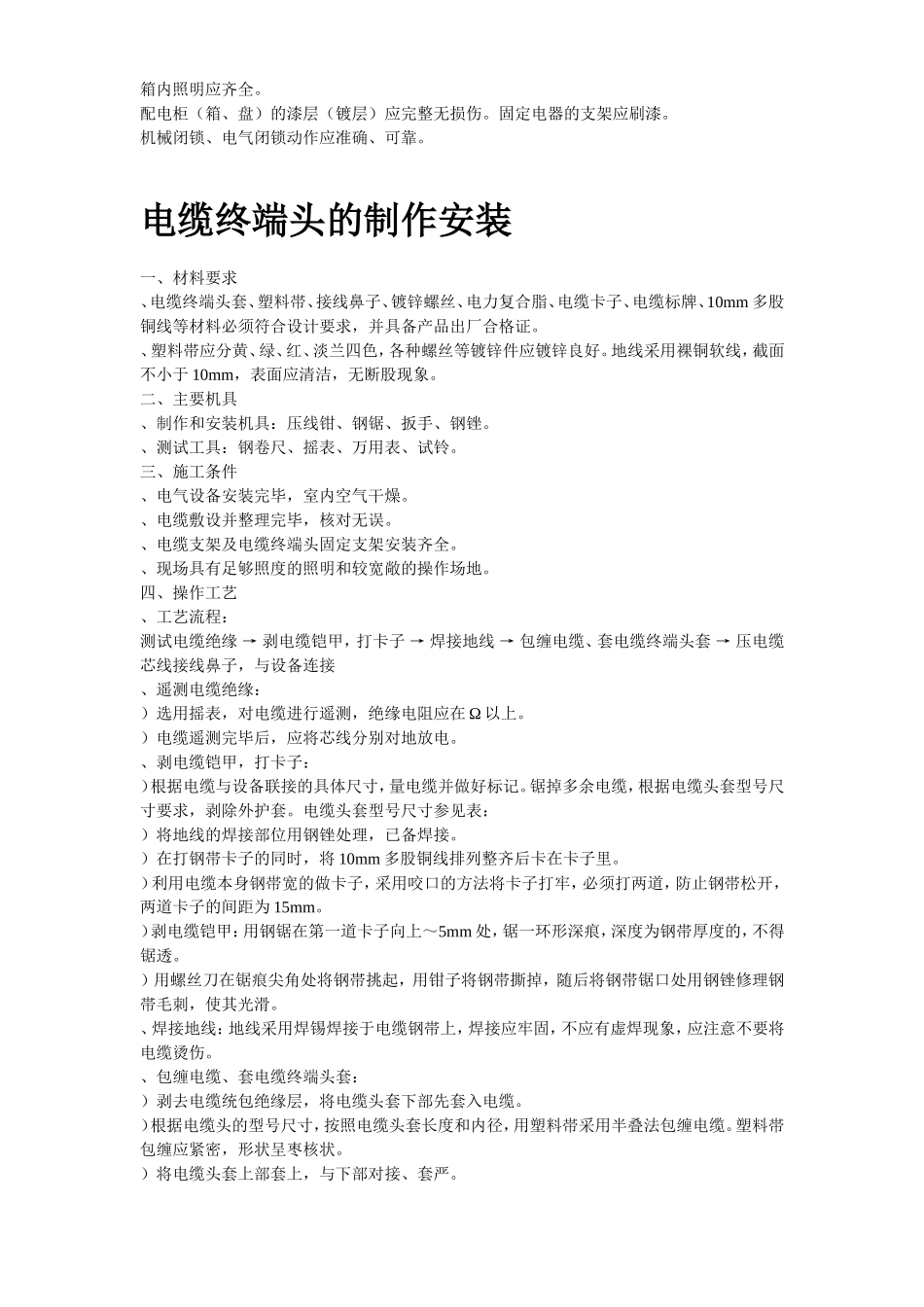

第三章电缆终端头的制作安装
第四章电缆管及电缆的敷设
电气总体程序要求、应按规定的施工及施工规范、质量评定标准以及标准图集施工
、电气系统,按土建施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作
、路灯安装,电气系统穿电缆,控制柜安装,系统调试,通电实验
各工序流程及主要施工方法一、工序流程施工中采用以下流程:定灯位→挖沟→埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→实验、调试→自检→竣工验收二、施工方法、定灯位:按照施工图及现场情况,以设计灯位间距为基准确定路灯安装位置
、挖沟及埋管:按照施工图纸开挖电缆管预埋沟,预埋相应的电缆管
、浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》()、《热喷涂金属件表面预处理通则》()、现行行业标准《钢铁热浸铝工艺及质量检验》()的有关规定
、敷设电缆:应符合下列要求:()电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;()电缆的固定、间距、弯曲半径应符合规定;()电缆接头良好,绝缘应符合规定;()电缆沟应符合要求,沟内无杂物;()保护管的连接、防腐应符合规定
、路灯安装规定同一街道、公路、广场、桥梁
