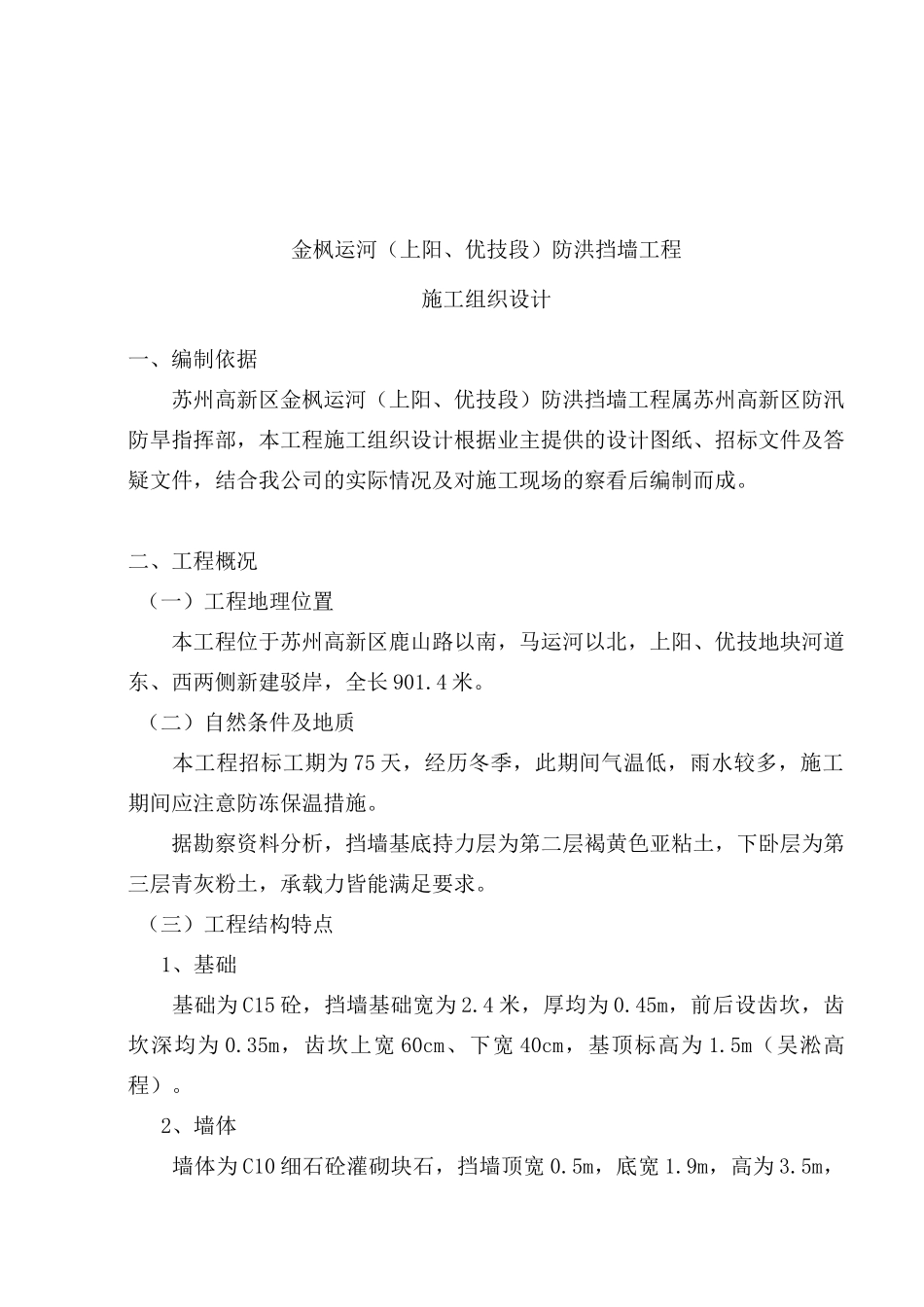

金枫运河(上阳、优技段)防洪挡墙工程施工组织设计一、编制依据苏州高新区金枫运河(上阳、优技段)防洪挡墙工程属苏州高新区防汛防旱指挥部,本工程施工组织设计根据业主提供的设计图纸、招标文件及答疑文件,结合我公司的实际情况及对施工现场的察看后编制而成
二、工程概况(一)工程地理位置本工程位于苏州高新区鹿山路以南,马运河以北,上阳、优技地块河道东、西两侧新建驳岸,全长901
(二)自然条件及地质本工程招标工期为75天,经历冬季,此期间气温低,雨水较多,施工期间应注意防冻保温措施
据勘察资料分析,挡墙基底持力层为第二层褐黄色亚粘土,下卧层为第三层青灰粉土,承载力皆能满足要求
(三)工程结构特点1、基础基础为C15砼,挡墙基础宽为2
4米,厚均为0
45m,前后设齿坎,齿坎深均为0
35m,齿坎上宽60cm、下宽40cm,基顶标高为1
5m(吴淞高程)
2、墙体墙体为C10细石砼灌砌块石,挡墙顶宽0
5m,底宽1
9m,高为3
5m,第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页勾缝用1:2水泥砂浆,墙后抹平缝,墙前勾平缝

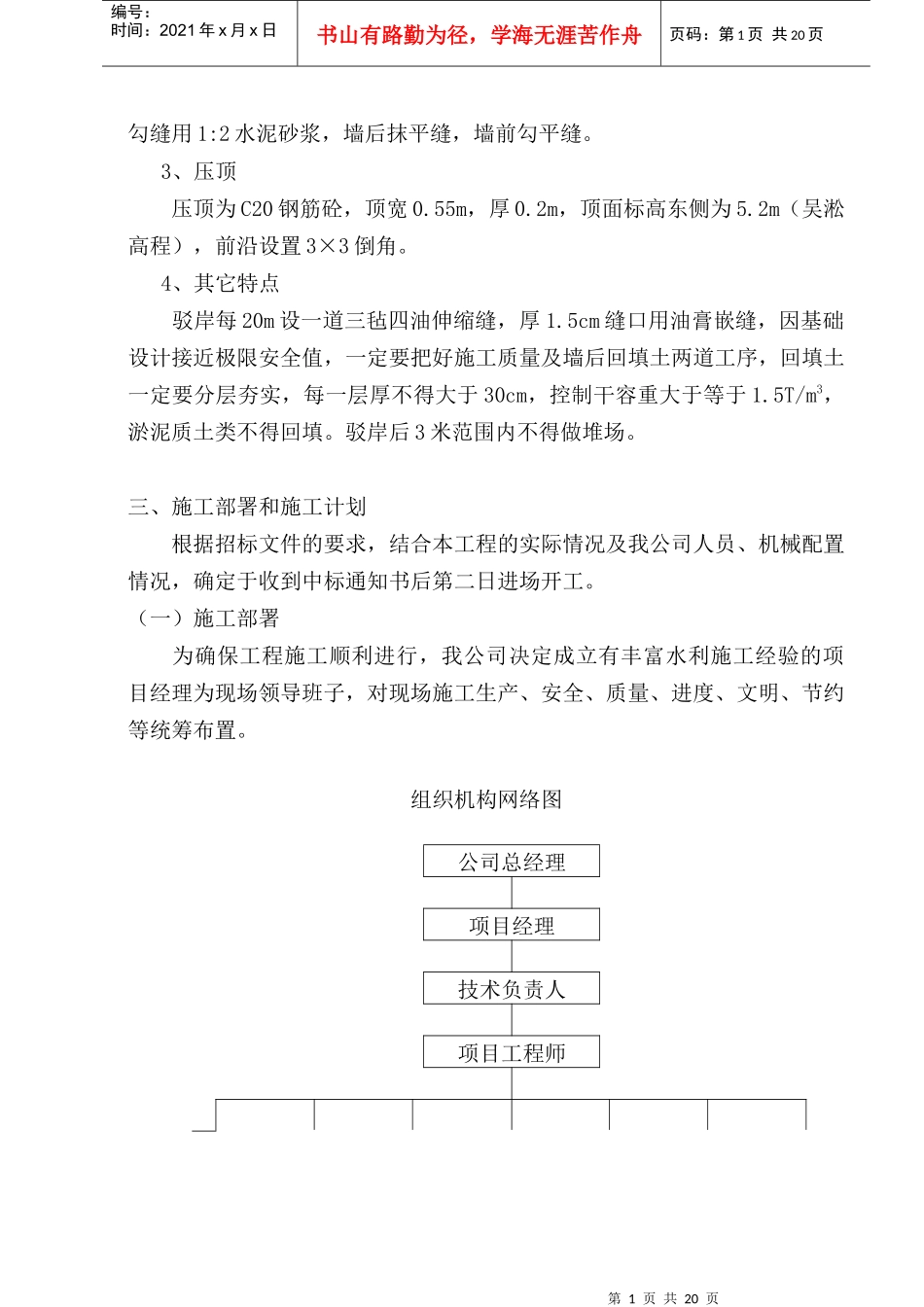

3、压顶压顶为C20钢筋砼,顶宽0
55m,厚0
2m,顶面标高东侧为5
2m(吴淞高程),前沿设置3×3倒角
4、其它特点驳岸每20m设一道三毡四油伸缩缝,厚1
5cm缝口用油膏嵌缝,因基础设计接近极限安全值,一定要把好施工质量及墙后回填土两道工序,回填土一定要分层夯实,每一层厚不得大于30cm,控制干容重大于等于1
5T/m3,淤泥质土类不得回填
驳岸后3米范围内不得做堆场
三、施工部署和施工计划根据招标文件的要求,结合本工程的实际情况及我公司人员、机械配置情况,确定于收到中标通知书后第二日进场开工

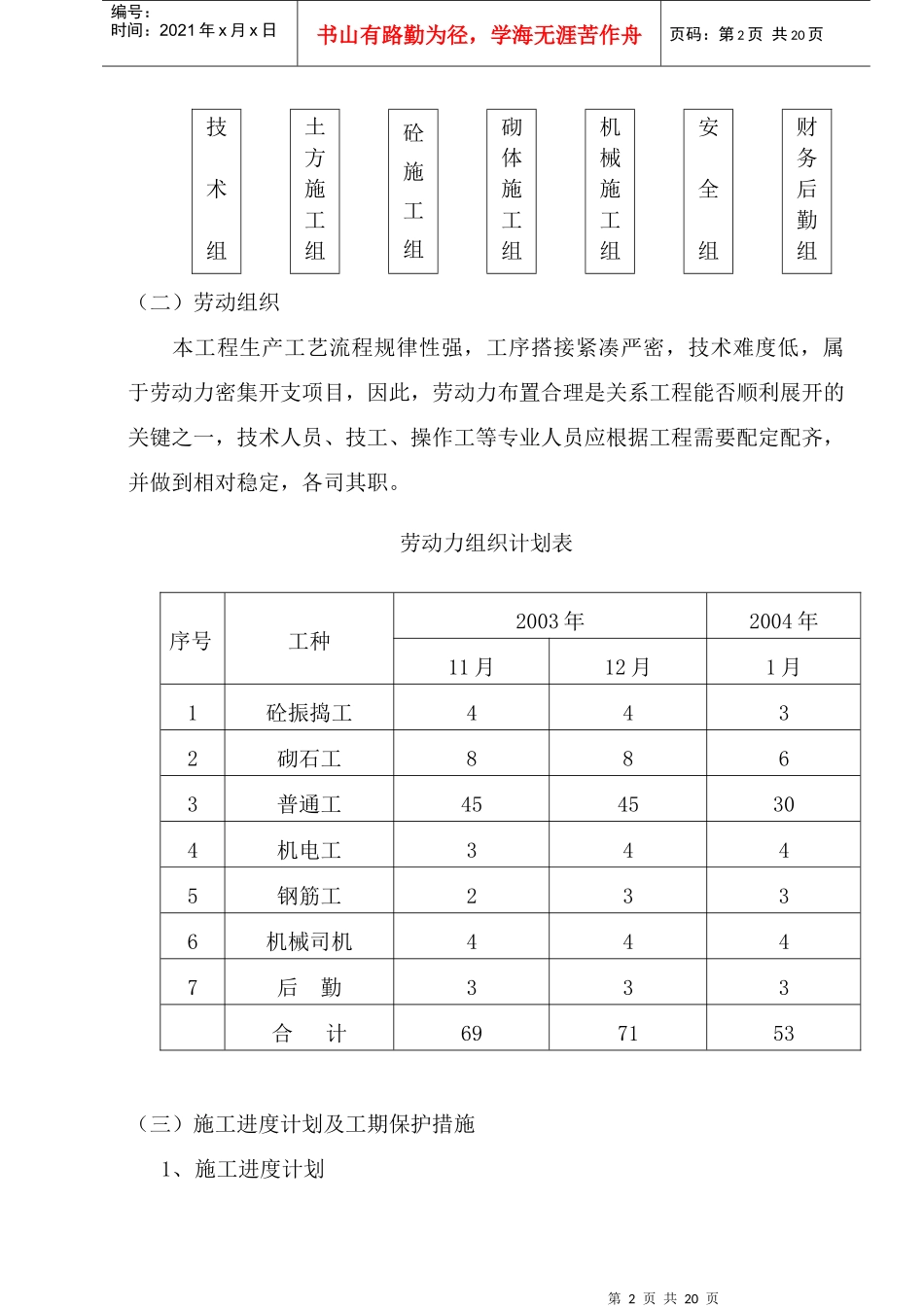

(一)施工部署为确保工程施工顺利进行,我公司决定成立有丰富水利施工经验的项目经理为现场领导班子,对现场施工生产
