第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页明珠广场工程地下室钢筋施工方案编制:复核:审批:日期:日期:日期:编制单位:第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页1.概况1

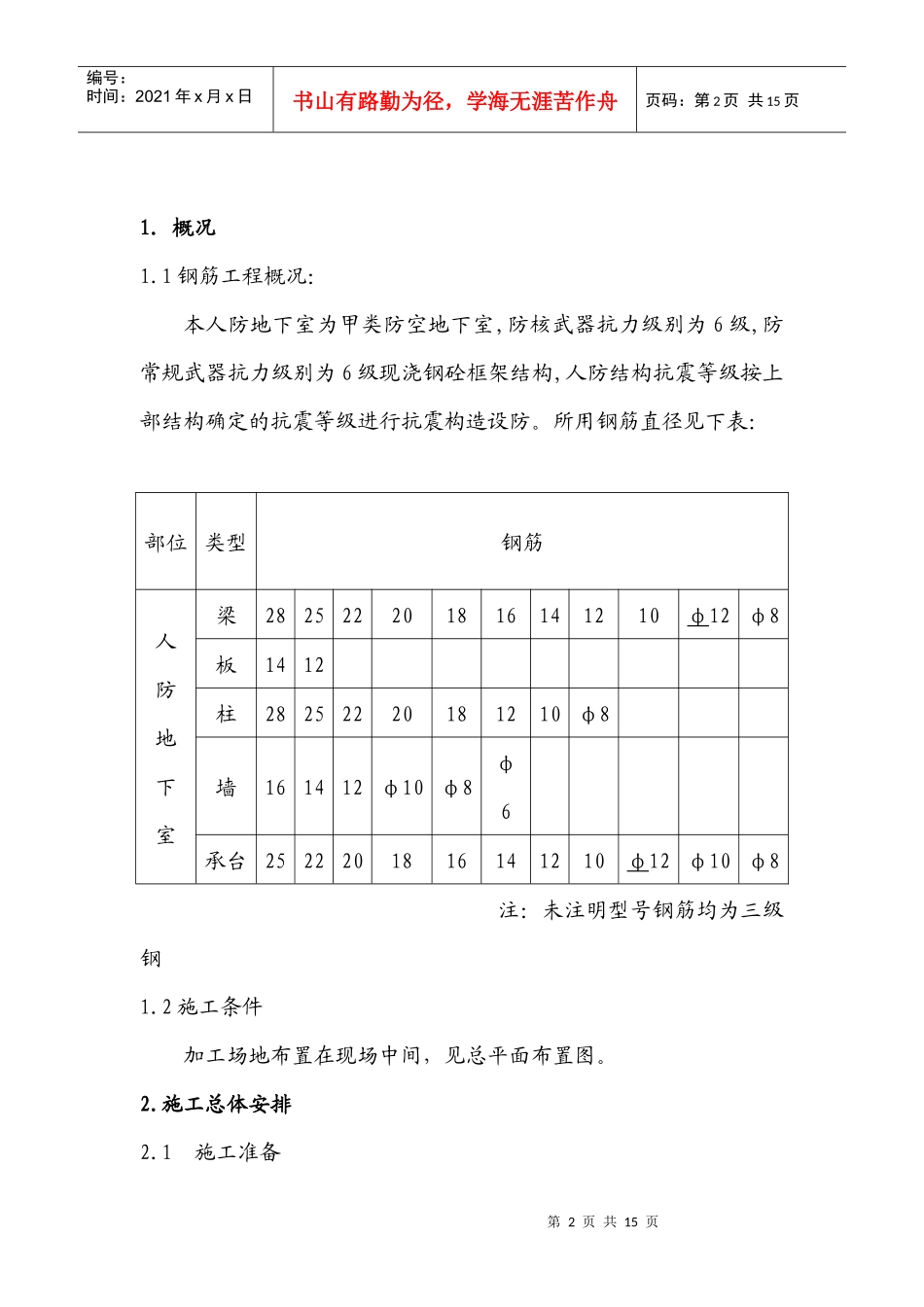

1钢筋工程概况:本人防地下室为甲类防空地下室,防核武器抗力级别为6级,防常规武器抗力级别为6级现浇钢砼框架结构,人防结构抗震等级按上部结构确定的抗震等级进行抗震构造设防
所用钢筋直径见下表:部位类型钢筋人防地下室梁282522201816141210φ12φ8板1412柱28252220181210φ8墙161412φ10φ8φ6承台2522201816141210φ12φ10φ8注:未注明型号钢筋均为三级钢1
2施工条件加工场地布置在现场中间,见总平面布置图
施工总体安排2
1施工准备第3页共15页第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页2
1测量准备根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、柱插筋位置线
顶板混凝土浇筑完成,支设竖向模板前,在板上放出该层平面控制轴线
待竖向钢筋绑扎完成,在每层竖向钢筋上部标出标高控制点
2机具准备设备名称设备型号台数电焊机BX-3302电渣压力焊机JSD-6004闪光对焊机UN1-1002钢筋切断机GJ-40A2钢筋弯曲机WG-40A-12钢筋调直机TZ-8-1322
2施工手续现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在有效期内)
未经培训的人员严禁操作设备
3审图第4页共15页第3页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共15页施工前认真查阅图纸(包括与建筑
