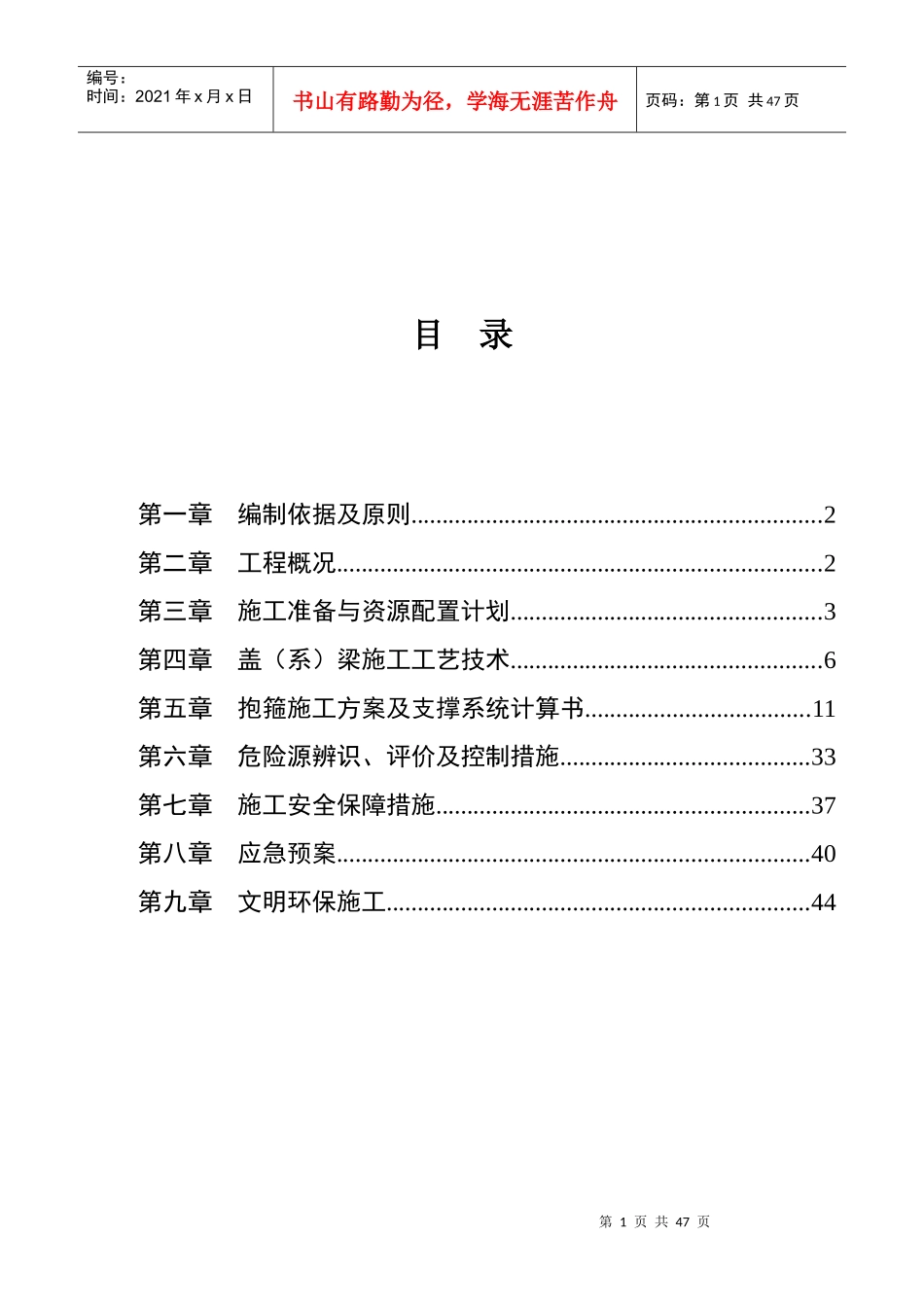

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页目录第一章编制依据及原则..................................................................2第二章工程概况..............................................................................2第三章施工准备与资源配置计划..................................................3第四章盖(系)梁施工工艺技术..................................................6第五章抱箍施工方案及支撑系统计算书....................................11第六章危险源辨识、评价及控制措施........................................33第七章施工安全保障措施............................................................37第八章应急预案............................................................................40第九章文明环保施工....................................................................44第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页第一章编制依据及原则一、编制依据1、现行规范标准:交通部颁发的《公路工程技术标准》(JTGB01-2014)、《公路桥涵设计通用规范》(JTGD60-2015)、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTGD60-2004)、《公路桥涵施工技术规范》(JTG/TF50-2011)、《公路工程质量检验评定标准》(JTGF80/1-2004);2、《关于加强桥梁盖(系)梁施工方案编制及落实工作的通知》(赣交质督字[2015]28号)3、XX高速公路新建工程招标文件、管理大纲等;4、XX高速公路B4合同段两阶段施工图纸;5、工地现场调查、采集、咨询所获取的资料;二、编制原则1、在充分理解招标文件的基础上,根据设计图纸内容及施工现场的实际情况,编制先进、合理、经济、可行的施工方案。2、采用施工全过程对环境破坏最小、占地最少,并有较为周密的环境保护措施。3、施工工艺与施工规范及设计要求相符,并达到完善先进严格遵守设计规范、施工规范、验收标准及国家和交通部关于质量、安全生产的规定,确保工程质量和施工安全。4、施工进度安排合理、高效,施工区段划分协调、统一。第二章工程概况本合同段为XX高速公路项目土建工程B4合同段,位于XX境内。起点桩号K99+100,位于三坊乡丁坊村,经黄家塅、皮家塅,转向南面,经三坊枢纽互通、到罗坊村,终点桩号为K106+735.706,路线全长7.635公里。本合同段工程总造价为2.87亿元,合同工期为18个月。有大桥1076.4米/4座。桥梁设计荷载公路-Ⅰ级,整体式路基大桥桥面净宽为2×11.24m,总宽度为24.5m,大桥内外侧均设置0.5m宽钢筋混凝土防撞墙,外边缘与路基同宽。黄家塅大桥,中心桩号K99+690,桥长486.8m,全桥共4联第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页3×40m+3×40m+4×30m+4×30m,上部结构采用预应力砼T梁,先简支后连续,下部结构0#桥台采用柱式台、14#号桥台采用墙式台,桥墩采用柱式墩。全桥共有盖梁26个,桥墩高度12m-43m;台帽4个,地系梁26个,中系梁26个。盖系梁尺寸统计一览表墩号盖梁尺寸(高×宽×长)墩间距离中系梁高度墩柱直径备注1#1.9m×2.2m×11.24m6.75m1.6m1.6m2#1.9m×2.2m×11.24m6.75m1.8m2.0m3#1.9m×2.4m×11.24m6.75m1.8m2.0m6#1.9m×2.4m×11.24m6.75m2.0m2.3m4#1.9m×2.5m×11.24m6.75m2.0m2.3m5#1.9m×2.5m×11.24m6.75m1.8m2.0m7#1.7m×2.2m×11.14m6.7m1.6m2.0m8#1.7m×2.0m×11.14m6.7m1.5m1.6m9#1.7m×2.0m×11.14m6.7m1.5m1.6m10#1.7m×2.2m×11.14m6.7m1.5m1.6m11#1.7m×2.0m×11.14m6.7m1.5m1.6m12#1.7m×2.0m×11.14m6.7m1.5m1.6m13#1.7m×2.0m×11.14m6.7m1.5m1.6m第三章施工准备与资源配置计划一、技术准备1、设立工地试验室,配备满足施工需要的试验检测仪器和设备,配齐试验人员,完成各类原材料试验及混凝土配合比设计等试验工作。2、组织技术人员及其它管理人员全面熟悉合同文件、技术规范及施工图设计。工程技术人员对图纸进行复核计算(包括墩台帽中心桩位...
