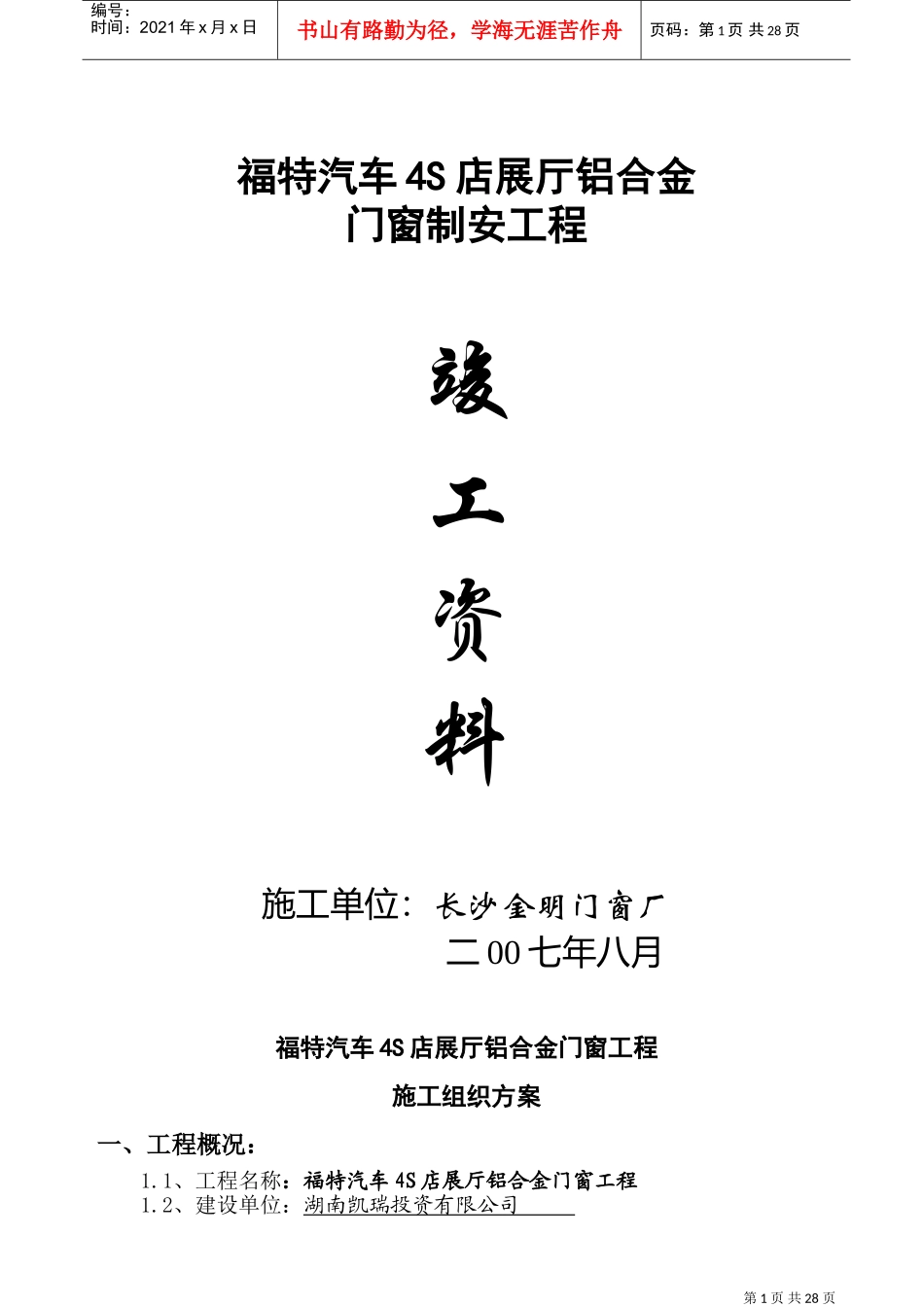

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页福特汽车4S店展厅铝合金门窗制安工程竣工资料施工单位:长沙金明门窗厂二00七年八月福特汽车4S店展厅铝合金门窗工程施工组织方案一、工程概况:1
1、工程名称:福特汽车4S店展厅铝合金门窗工程1
2、建设单位:湖南凯瑞投资有限公司第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页施工单位:长沙金明门窗厂1
3、工程地点:长沙市湘府东路1
4、本次施工工程量:80B系列推拉窗(详见工程量清单)1
5、施工要求:1、工期:现场具备安装条件及型材材料到位、甲方规定开工之日起,保证与主体外装饰相应同步进度;2、质量:创优良工程
6、施工目标:1、满足甲方要求,严格按照设计文件及国家规范施工,确保工程质量优良;2、文明施工,创造全过程的文明工地;3、安全施工,确保不出任何安全事故

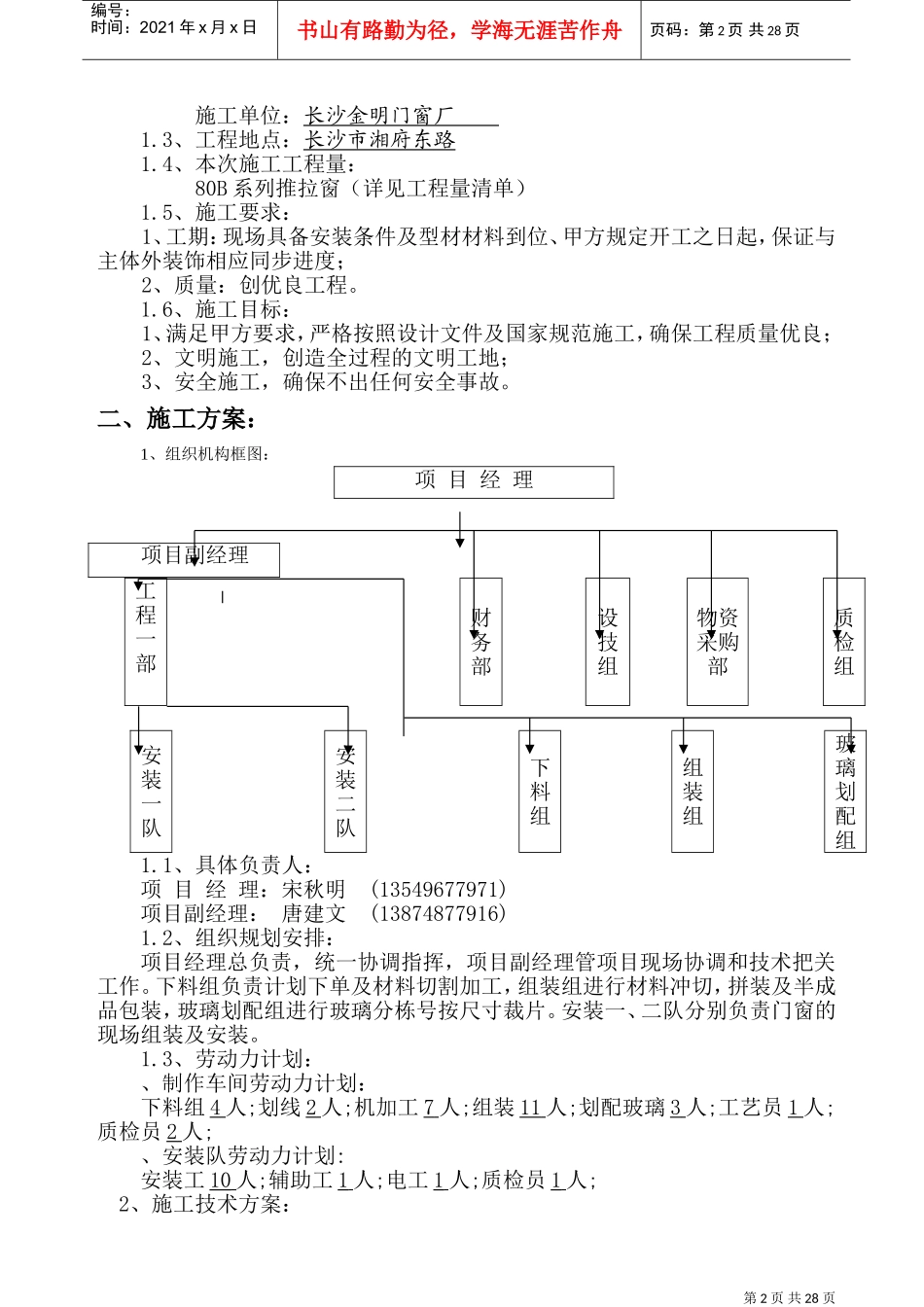

二、施工方案:1、组织机构框图:项目经理工程一部财务部设技组物资采购部质检组安装一队安装二队下料组组装组玻璃划配组1
1、具体负责人:项目经理:宋秋明(13549677971)项目副经理:唐建文(13874877916)1
2、组织规划安排:项目经理总负责,统一协调指挥,项目副经理管项目现场协调和技术把关工作
下料组负责计划下单及材料切割加工,组装组进行材料冲切,拼装及半成品包装,玻璃划配组进行玻璃分栋号按尺寸裁片
安装一、二队分别负责门窗的现场组装及安装

3、劳动力计划:、制作车间劳动力计划:下料组4人;划线2人;机加工7人;组装11人;划配玻璃3人;工艺员1人;质检员2人;、安装队劳动力计划:安装工10人;辅助工1人;电工1人;质检员1人;2、施工技术方案:项目副经理第3页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共28页2
