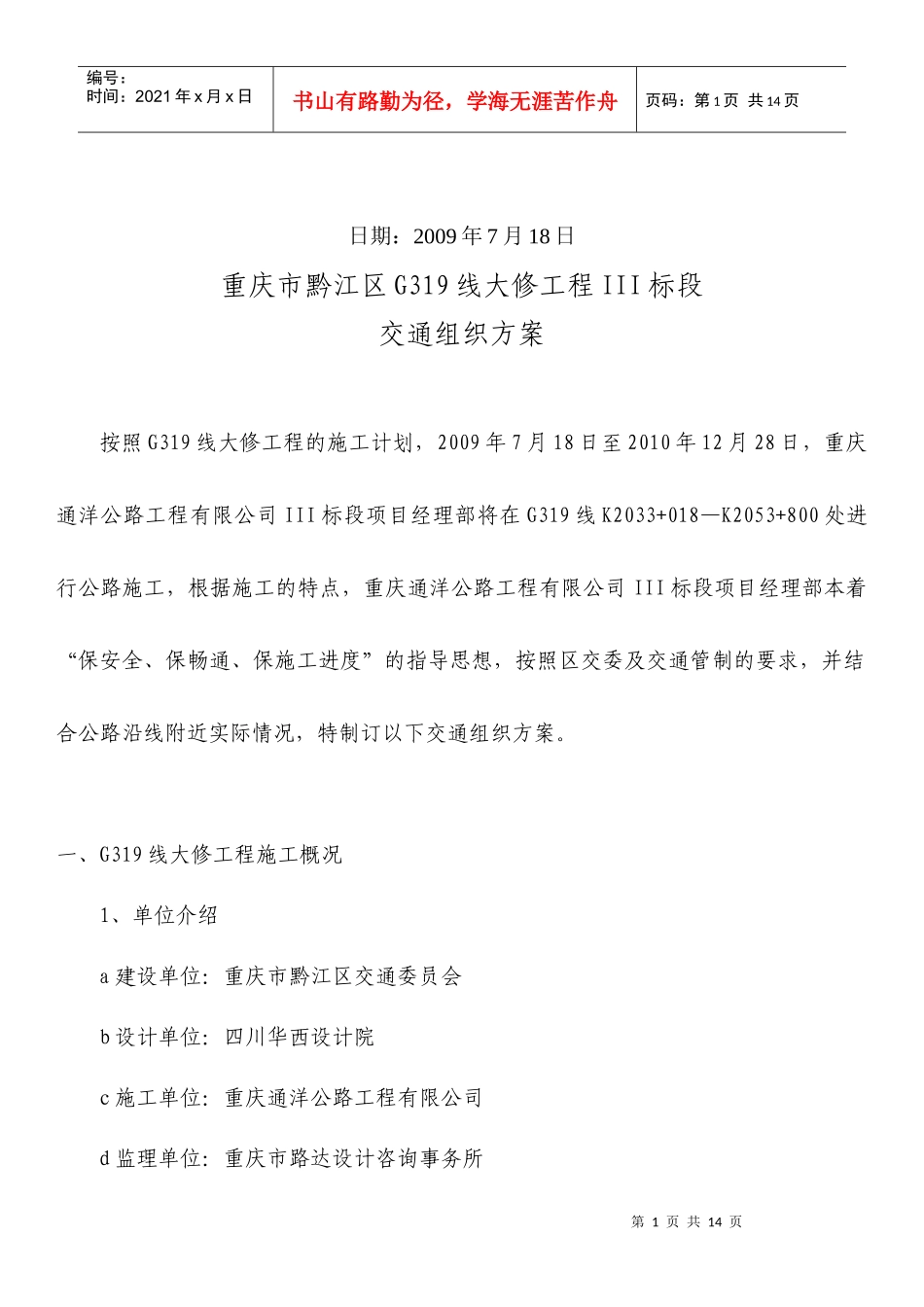

第0页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共14页G319线黔江大修工程III标段项目经理部交通组织方案建设单位:重庆市黔江区交通委员会监理单位:重庆市路达设计咨询事务所施工单位:重庆市通洋公路工程有限公司G319线大修工程III标段项目经理部项目经理:邓坤编制:赵邦军第1页共14页第0页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页日期:2009年7月18日重庆市黔江区G319线大修工程III标段交通组织方案按照G319线大修工程的施工计划,2009年7月18日至2010年12月28日,重庆通洋公路工程有限公司III标段项目经理部将在G319线K2033+018—K2053+800处进行公路施工,根据施工的特点,重庆通洋公路工程有限公司III标段项目经理部本着“保安全、保畅通、保施工进度”的指导思想,按照区交委及交通管制的要求,并结合公路沿线附近实际情况,特制订以下交通组织方案

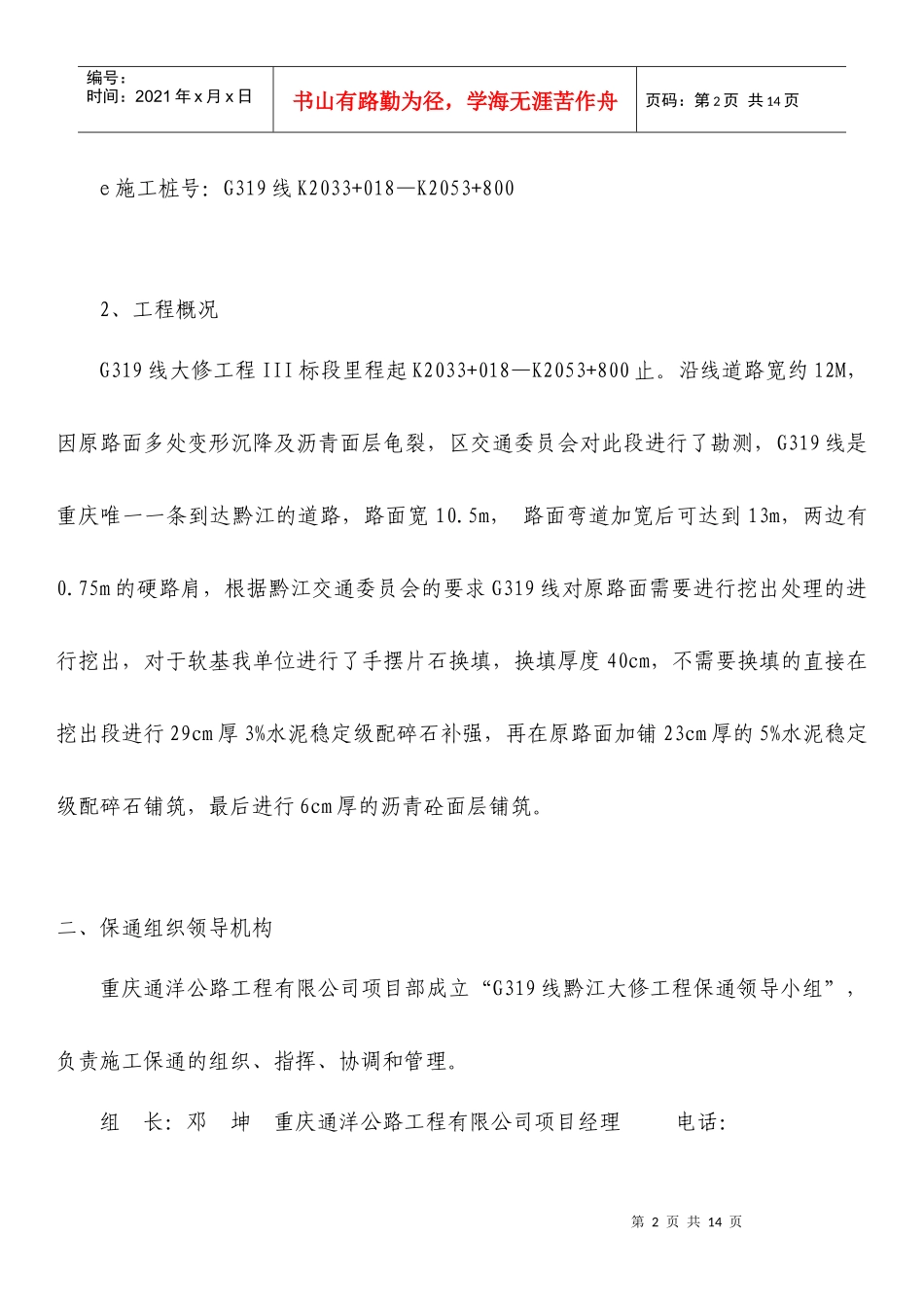

一、G319线大修工程施工概况1、单位介绍a建设单位:重庆市黔江区交通委员会b设计单位:四川华西设计院c施工单位:重庆通洋公路工程有限公司d监理单位:重庆市路达设计咨询事务所第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页e施工桩号:G319线K2033+018—K2053+8002、工程概况G319线大修工程III标段里程起K2033+018—K2053+800止
沿线道路宽约12M,因原路面多处变形沉降及沥青面层龟裂,区交通委员会对此段进行了勘测,G319线是重庆唯一一条到达黔江的道路,路面宽10
5m,路面弯道加宽后可达到13m,两边有0
75m的硬路肩,根据黔江交通委员会的要求G319线对原路面需要进行挖出处理的进行挖出,对于软基我单位进行了手摆
