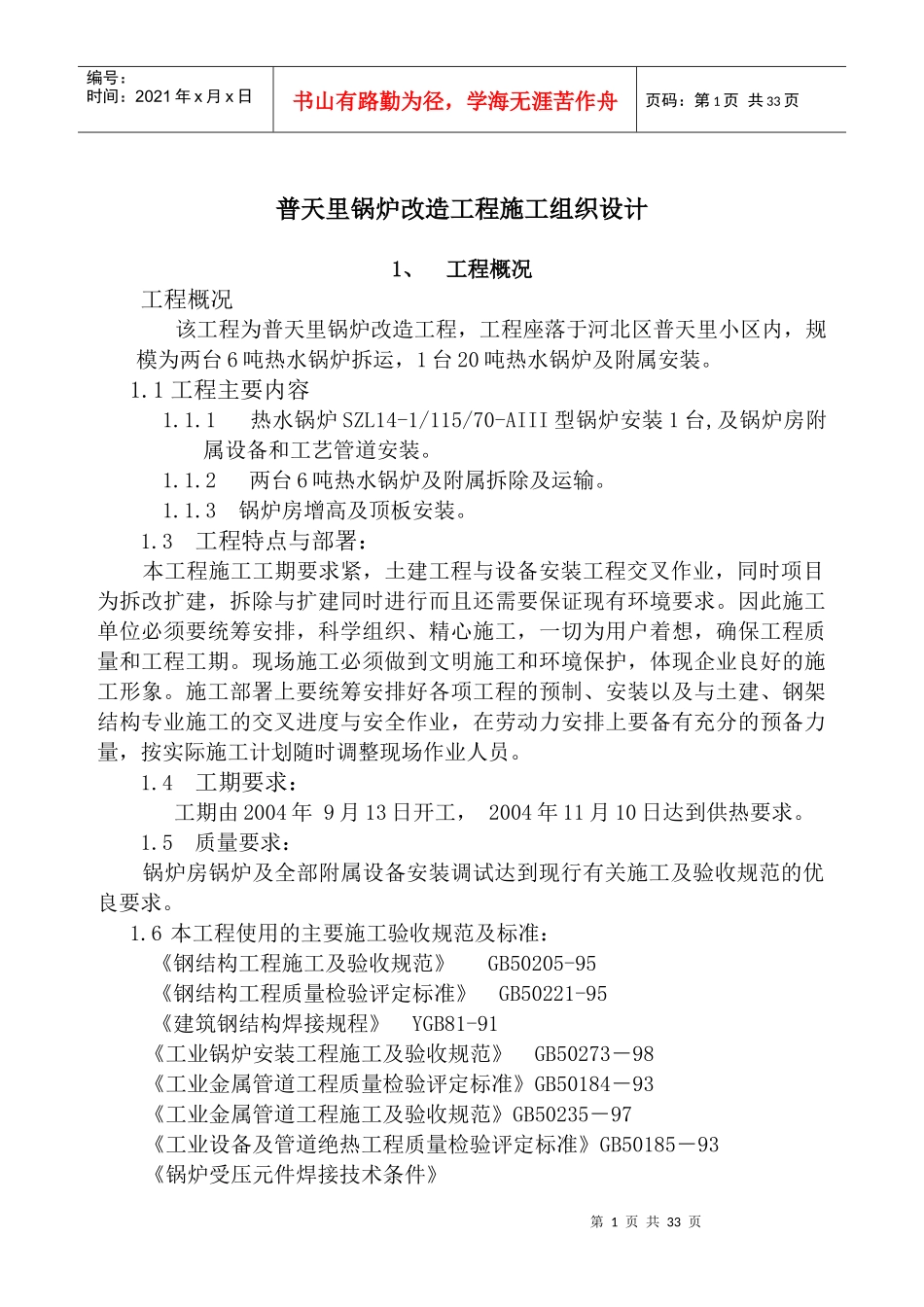

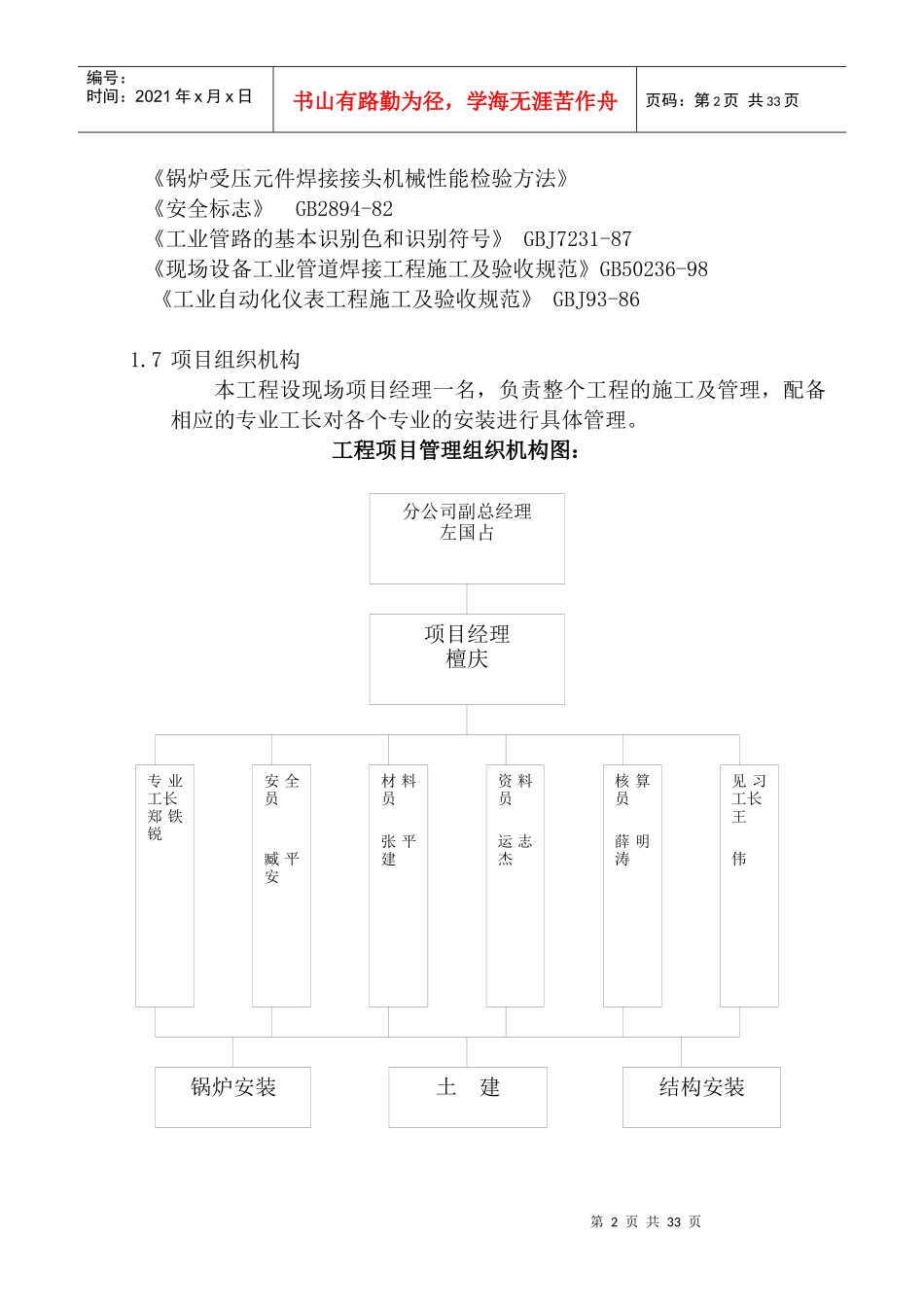

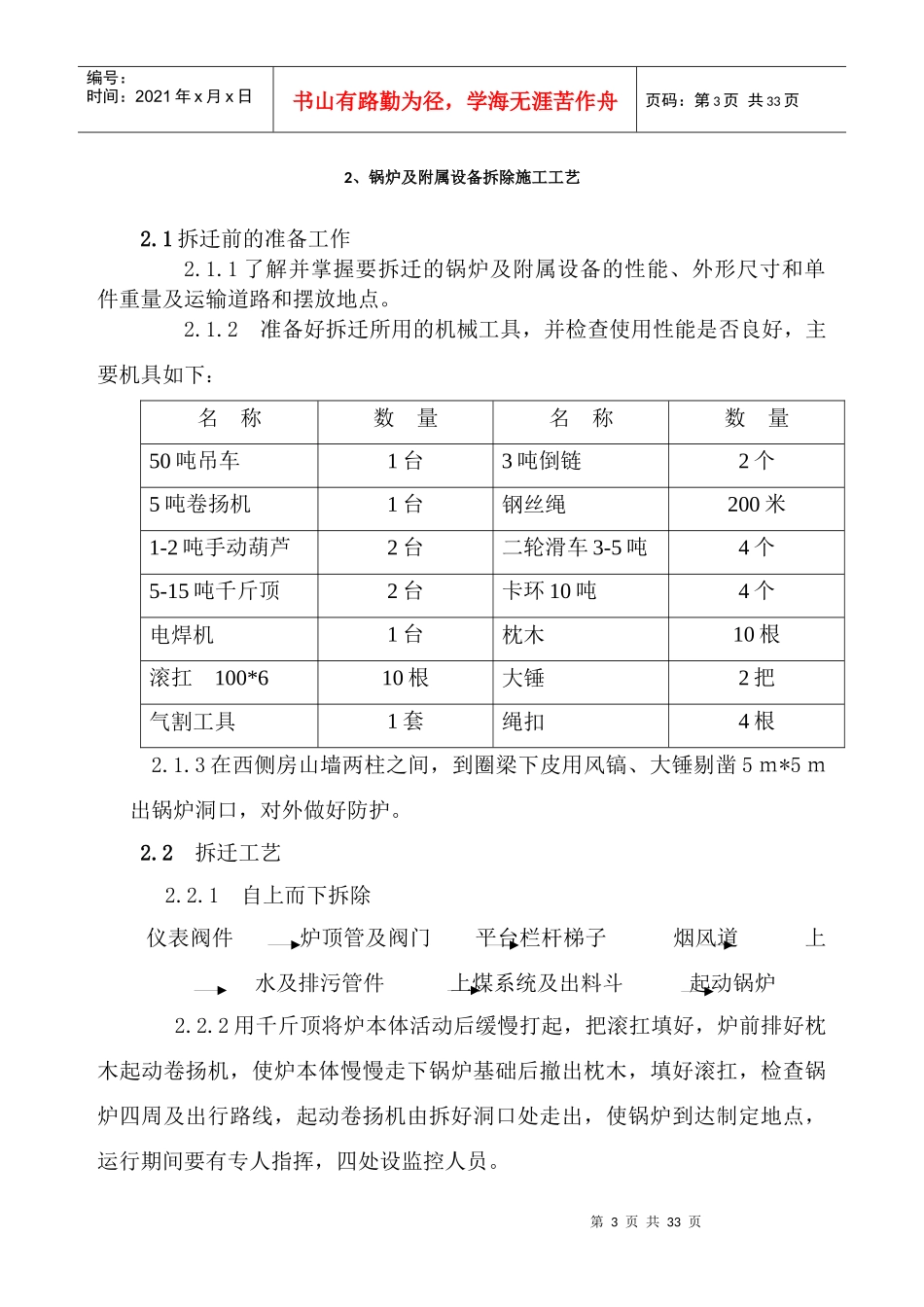

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页普天里锅炉改造工程施工组织设计1、工程概况工程概况该工程为普天里锅炉改造工程,工程座落于河北区普天里小区内,规模为两台6吨热水锅炉拆运,1台20吨热水锅炉及附属安装。1.1工程主要内容1.1.1热水锅炉SZL14-1/115/70-AIII型锅炉安装1台,及锅炉房附属设备和工艺管道安装。1.1.2两台6吨热水锅炉及附属拆除及运输。1.1.3锅炉房增高及顶板安装。1.3工程特点与部署:本工程施工工期要求紧,土建工程与设备安装工程交叉作业,同时项目为拆改扩建,拆除与扩建同时进行而且还需要保证现有环境要求。因此施工单位必须要统筹安排,科学组织、精心施工,一切为用户着想,确保工程质量和工程工期。现场施工必须做到文明施工和环境保护,体现企业良好的施工形象。施工部署上要统筹安排好各项工程的预制、安装以及与土建、钢架结构专业施工的交叉进度与安全作业,在劳动力安排上要备有充分的预备力量,按实际施工计划随时调整现场作业人员。1.4工期要求:工期由2004年9月13日开工,2004年11月10日达到供热要求。1.5质量要求:锅炉房锅炉及全部附属设备安装调试达到现行有关施工及验收规范的优良要求。1.6本工程使用的主要施工验收规范及标准:《钢结构工程施工及验收规范》GB50205-95《钢结构工程质量检验评定标准》GB50221-95《建筑钢结构焊接规程》YGB81-91《工业锅炉安装工程施工及验收规范》GB50273-98《工业金属管道工程质量检验评定标准》GB50184-93《工业金属管道工程施工及验收规范》GB50235-97《工业设备及管道绝热工程质量检验评定标准》GB50185-93《锅炉受压元件焊接技术条件》第2页共33页第1页共33页材料员张平建核算员薛明涛安全员臧平安资料员运志杰见习工长王伟专业工长郑铁锐编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页《锅炉受压元件焊接接头机械性能检验方法》《安全标志》GB2894-82《工业管路的基本识别色和识别符号》GBJ7231-87《现场设备工业管道焊接工程施工及验收规范》GB50236-98《工业自动化仪表工程施工及验收规范》GBJ93-861.7项目组织机构本工程设现场项目经理一名,负责整个工程的施工及管理,配备相应的专业工长对各个专业的安装进行具体管理。工程项目管理组织机构图:分公司副总经理左国占项目经理檀庆土建锅炉安装结构安装第3页共33页第2页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共33页2、锅炉及附属设备拆除施工工艺2.1拆迁前的准备工作2.1.1了解并掌握要拆迁的锅炉及附属设备的性能、外形尺寸和单件重量及运输道路和摆放地点。2.1.2准备好拆迁所用的机械工具,并检查使用性能是否良好,主要机具如下:名称数量名称数量50吨吊车1台3吨倒链2个5吨卷扬机1台钢丝绳200米1-2吨手动葫芦2台二轮滑车3-5吨4个5-15吨千斤顶2台卡环10吨4个电焊机1台枕木10根滚扛100*610根大锤2把气割工具1套绳扣4根2.1.3在西侧房山墙两柱之间,到圈梁下皮用风镐、大锤剔凿5m*5m出锅炉洞口,对外做好防护。2.2拆迁工艺2.2.1自上而下拆除仪表阀件炉顶管及阀门平台栏杆梯子烟风道上水及排污管件上煤系统及出料斗起动锅炉2.2.2用千斤顶将炉本体活动后缓慢打起,把滚扛填好,炉前排好枕木起动卷扬机,使炉本体慢慢走下锅炉基础后撤出枕木,填好滚扛,检查锅炉四周及出行路线,起动卷扬机由拆好洞口处走出,使锅炉到达制定地点,运行期间要有专人指挥,四处设监控人员。第4页共33页第3页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共33页2.3安全注意事项2.3.1拆除前应对锅炉本体进行全面检查后把炉水全部放净,自上而下的拆除与本体相连的管道、风道及其它相关设备等。2.3.2切断电源,拆除电柜及与与本体有关的电机等设备,并把线缆头包好。2.3.3使用电气焊及其它手持电动工具,要持证上岗,并穿戴好安全防护用品。2.3.4洞口拆除,外侧道路必须搭设高于洞口的防护围挡,并设专人巡视。2.3.5拆除废砖及杂物要整齐堆放在锅炉房院内,可用物件要仔细拆除保管好,以备待用。第5页共33页第4页共33页...
