编制依据及说明《建筑桩基技术规范》;《建筑地基基础设计规范》;《建筑工程施工质量验收统一标准》;《混凝土结构工程施工及验收规范》;《建筑地基基础工程施工质量验收规范》;《钢筋焊接及验收规程》;《建筑基桩检测技术规范》;《建筑施工安全检查标准》;我公司质量/环境/职业健康安全管理手册及程序文件;业主提供的《项目管理手册》;施工图纸
2.工程概况及工程施工特点2

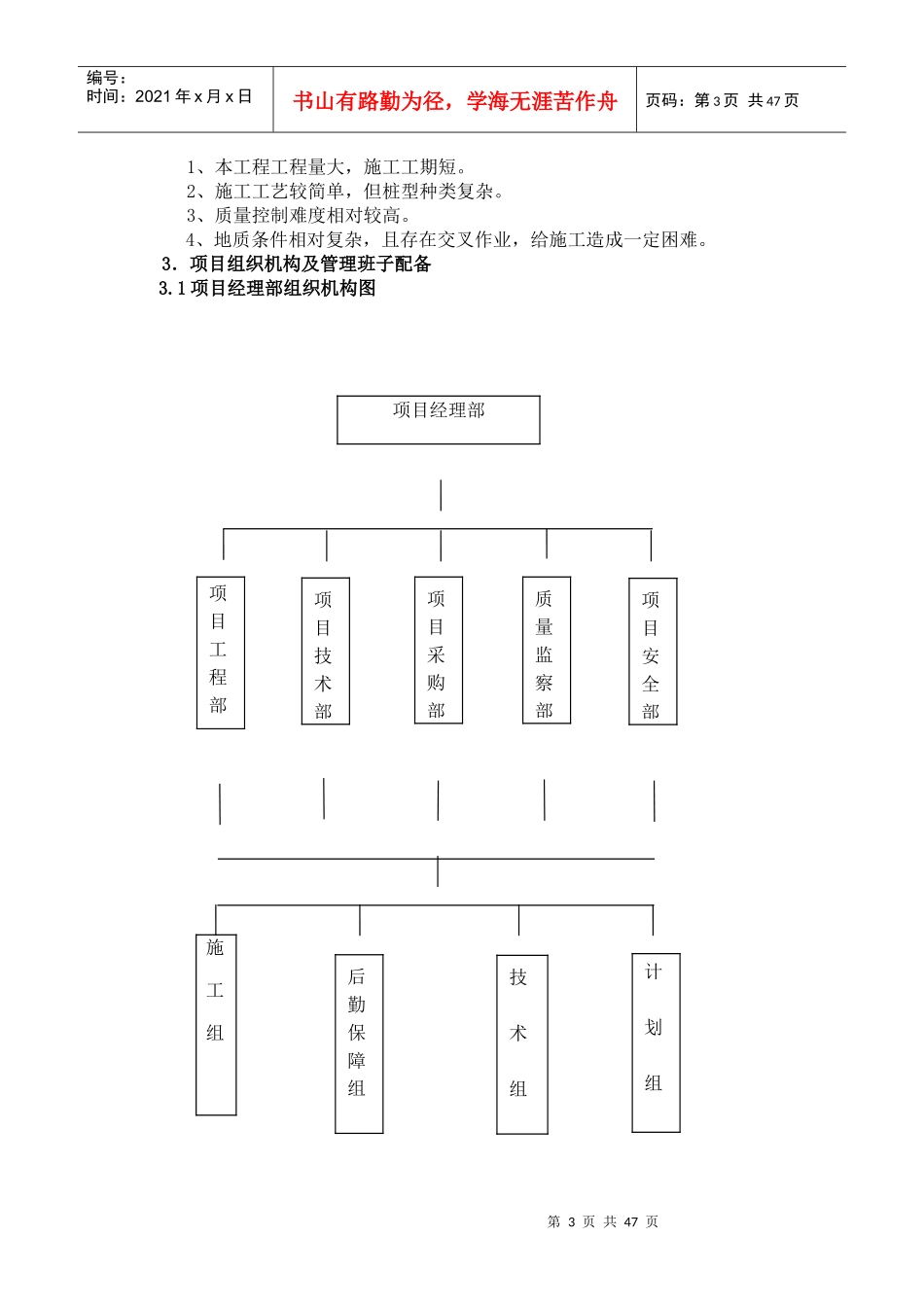

1工程简介工程名称:太原·绿地城项目桩基工程工程建设地点:山西省太原市西中环街与北中环街交叉口西北角
工程范围:4#地块1#-6#、7#、8#-15#楼桩基工程
质量标准:合格施工工期:2017年4月1日~2017年6月1日2
2建设地点及自然地质条件建设地点:山西省太原市西中环街与北中环街交叉口西北角
拟建场地在:山西省太原市西中环街与北中环街交叉口西北角

工程地质概况:根据“《太原绿地城4号地块岩土工程勘察报告》”(详勘)描述,整个地块土质情况差异不大,现将7#楼地质情况列表如下:序号土层岩性岩性平均层厚(m)1杂填土成分杂乱、结构松散1
242素填土成分杂乱,有湿陷性23粉土稍湿-湿,稍密-中密3
24中粗砂湿-饱和,稍密-中密1
75粉土中密-密实,中等压缩性11
726粉质粘土可塑,中等压缩性8
887粉质粘土可塑,中等压缩性3
98粉质粘土可塑-硬塑,中等压缩7
02第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页性9粉质粘土可塑-硬塑,中等压缩性未穿透水文地质条件:地下水埋深:本工程地下水位埋深为自热地面下2
0m,地下水对混凝土结构有弱腐蚀性
3施工条件开工前业主将提供如下施工条件:(1)办理土地征用、拆迁补偿、平
