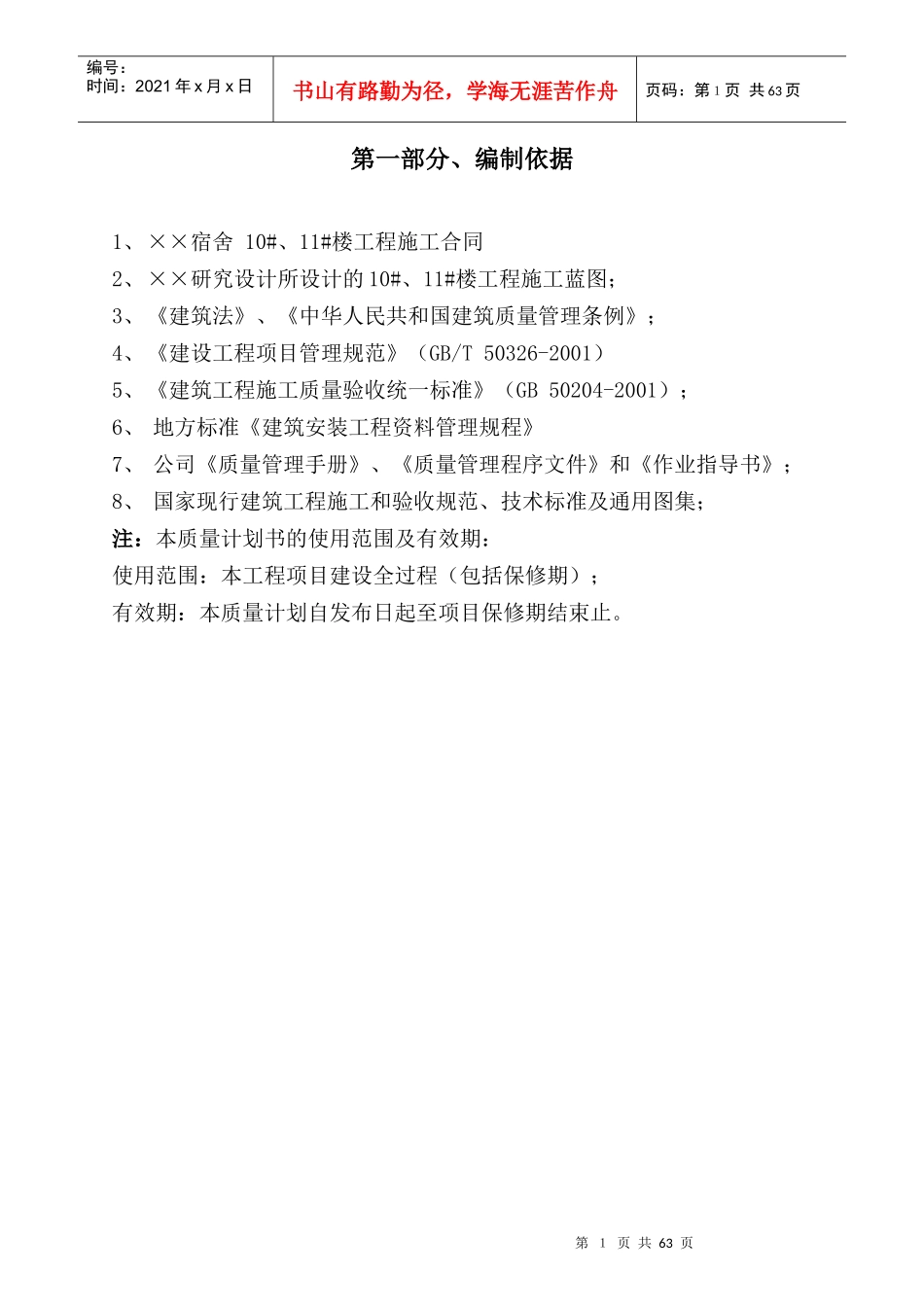

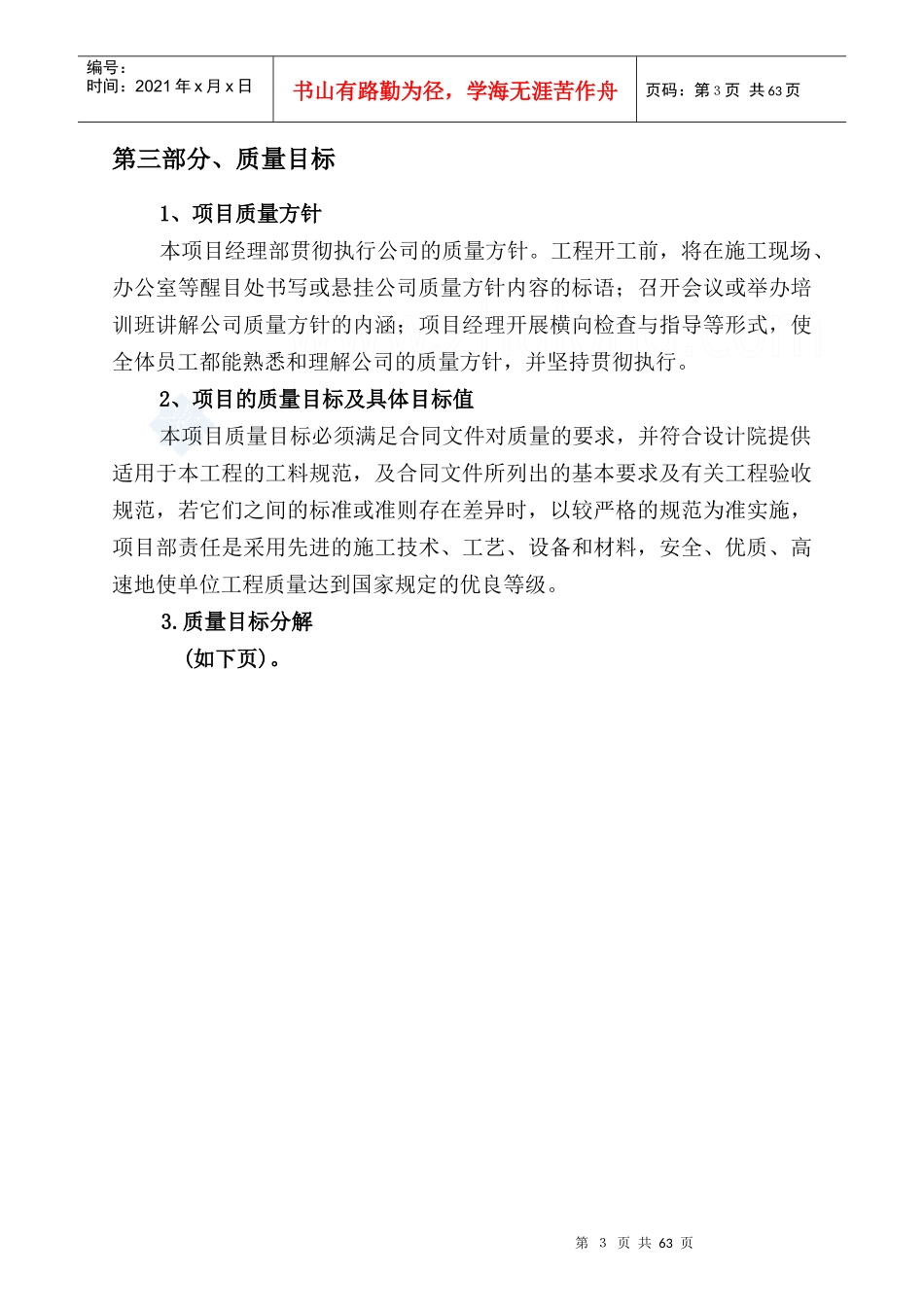

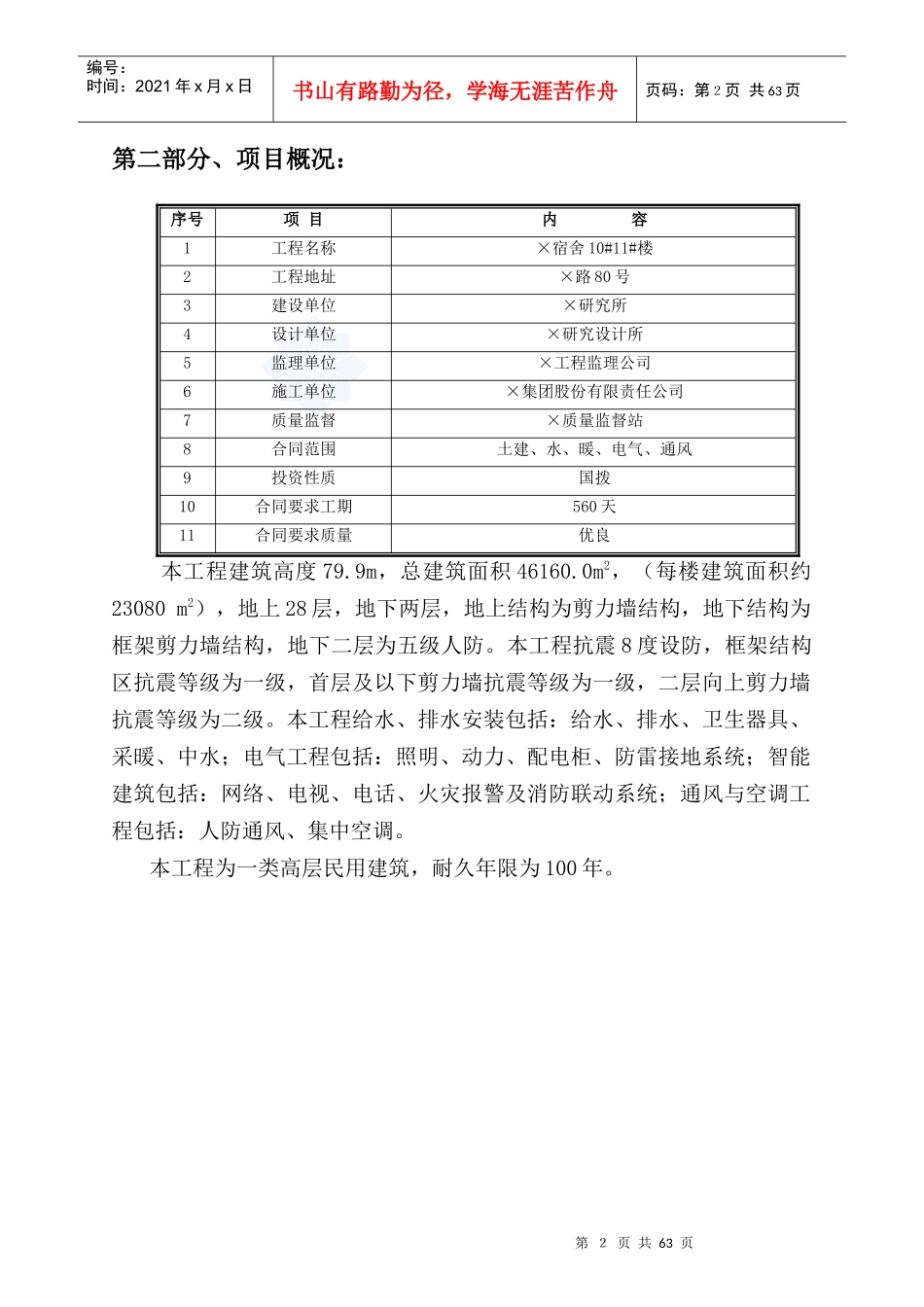

第1页共63页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共63页第一部分、编制依据1、××宿舍10#、11#楼工程施工合同2、××研究设计所设计的10#、11#楼工程施工蓝图;3、《建筑法》、《中华人民共和国建筑质量管理条例》;4、《建设工程项目管理规范》(GB/T50326-2001)5、《建筑工程施工质量验收统一标准》(GB50204-2001);6、地方标准《建筑安装工程资料管理规程》7、公司《质量管理手册》、《质量管理程序文件》和《作业指导书》;8、国家现行建筑工程施工和验收规范、技术标准及通用图集;注:本质量计划书的使用范围及有效期:使用范围:本工程项目建设全过程(包括保修期);有效期:本质量计划自发布日起至项目保修期结束止。第2页共63页第1页共63页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共63页第二部分、项目概况:序号项目内容1工程名称×宿舍10#11#楼2工程地址×路80号3建设单位×研究所4设计单位×研究设计所5监理单位×工程监理公司6施工单位×集团股份有限责任公司7质量监督×质量监督站8合同范围土建、水、暖、电气、通风9投资性质国拨10合同要求工期560天11合同要求质量优良本工程建筑高度79.9m,总建筑面积46160.0m2,(每楼建筑面积约23080m2),地上28层,地下两层,地上结构为剪力墙结构,地下结构为框架剪力墙结构,地下二层为五级人防。本工程抗震8度设防,框架结构区抗震等级为一级,首层及以下剪力墙抗震等级为一级,二层向上剪力墙抗震等级为二级。本工程给水、排水安装包括:给水、排水、卫生器具、采暖、中水;电气工程包括:照明、动力、配电柜、防雷接地系统;智能建筑包括:网络、电视、电话、火灾报警及消防联动系统;通风与空调工程包括:人防通风、集中空调。本工程为一类高层民用建筑,耐久年限为100年。第3页共63页第2页共63页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共63页第三部分、质量目标1、项目质量方针本项目经理部贯彻执行公司的质量方针。工程开工前,将在施工现场、办公室等醒目处书写或悬挂公司质量方针内容的标语;召开会议或举办培训班讲解公司质量方针的内涵;项目经理开展横向检查与指导等形式,使全体员工都能熟悉和理解公司的质量方针,并坚持贯彻执行。2、项目的质量目标及具体目标值本项目质量目标必须满足合同文件对质量的要求,并符合设计院提供适用于本工程的工料规范,及合同文件所列出的基本要求及有关工程验收规范,若它们之间的标准或准则存在差异时,以较严格的规范为准实施,项目部责任是采用先进的施工技术、工艺、设备和材料,安全、优质、高速地使单位工程质量达到国家规定的优良等级。3.质量目标分解(如下页)。第4页共63页第3页共63页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共63页序号分部工程子分部工程分项工程质量目标质量目标实现合格优良合格优良1地基与基础土方降水、排水√土钉墙√土方开挖√土方回填√地基处理水泥粉煤灰碎石桩复合地基√地下防水防水混凝土√卷材防水√施工缝防水√混凝土基础模板√钢筋√混凝土√混凝土结构缝处理√2主体结构混凝土结构模板√钢筋√混凝土√砌体结构混凝土小型砌块砌体√3建筑装饰、装修地面整体水泥混凝土面层√抹灰装饰抹灰√门窗木门制作√吊顶暗龙骨吊顶√明龙骨吊顶√轻质隔墙板材隔墙√饰面砖外墙面面砖粘贴√内墙面面砖粘贴√幕墙玻璃幕墙√涂饰外墙涂料装饰√内墙涂料装饰√细部橱柜制作与安装√窗帘盒√窗台板√护栏和扶手√4建筑屋面卷材防水屋面保温层√找平层√卷材防水层√细部构造√序号分部工程子分部工程分项工程质量目标质量目标实现第5页共63页第4页共63页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共63页合格优良合格优良5建筑给水、排水及采暖室内给水系统给水管道及配件安装√室内消火栓系统安装√给水设备安装√管道防腐、绝热√室内排水系统排水管道及配件安装√雨水管道及配件安装√室内热水供应系统管道及配件安装√辅助设备安装√防腐、绝热√卫生器具安装卫生器具安装√卫生...
