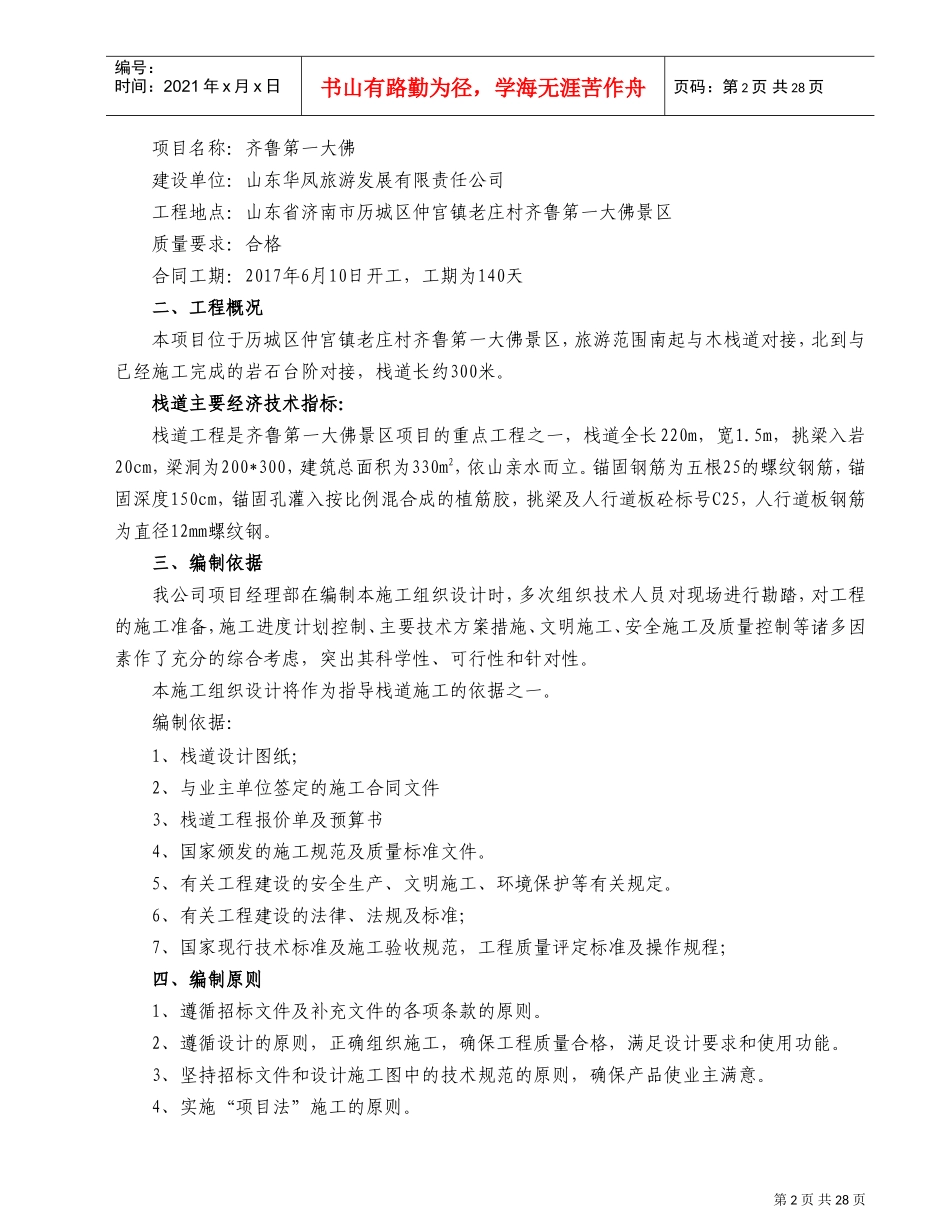

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页齐鲁第一大佛项目施工组织设计方案批准:审核:编写:洛阳邦顺园林栈道有限公司2017年6月20日栈道工程施工组织设计第一章工程概况、综合说明一、项目概况第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页项目名称:齐鲁第一大佛建设单位:山东华凤旅游发展有限责任公司工程地点:山东省济南市历城区仲宫镇老庄村齐鲁第一大佛景区质量要求:合格合同工期:2017年6月10日开工,工期为140天二、工程概况本项目位于历城区仲宫镇老庄村齐鲁第一大佛景区,旅游范围南起与木栈道对接,北到与已经施工完成的岩石台阶对接,栈道长约300米
栈道主要经济技术指标:栈道工程是齐鲁第一大佛景区项目的重点工程之一,栈道全长220m,宽1
5m,挑梁入岩20cm,梁洞为200*300,建筑总面积为330m2,依山亲水而立
锚固钢筋为五根25的螺纹钢筋,锚固深度150cm,锚固孔灌入按比例混合成的植筋胶,挑梁及人行道板砼标号C25,人行道板钢筋为直径12mm螺纹钢
三、编制依据我公司项目经理部在编制本施工组织设计时,多次组织技术人员对现场进行勘踏,对工程的施工准备,施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素作了充分的综合考虑,突出其科学性、可行性和针对性
本施工组织设计将作为指导栈道施工的依据之一
编制依据:1、栈道设计图纸;2、与业主单位签定的施工合同文件3、栈道工程报价单及预算书4、国家颁发的施工规范及质量标准文件
5、有关工程建设的安全生产、文明施工、环境保护等有关规定
6、有关工程建设的法律、法规及标准;7、国家现行技术标准及施工验收规范,工程质量评定标准及操作规程;四、编制原则1、遵循招标文件及补充文件的各项条款的原则
2、遵循设计的原则
