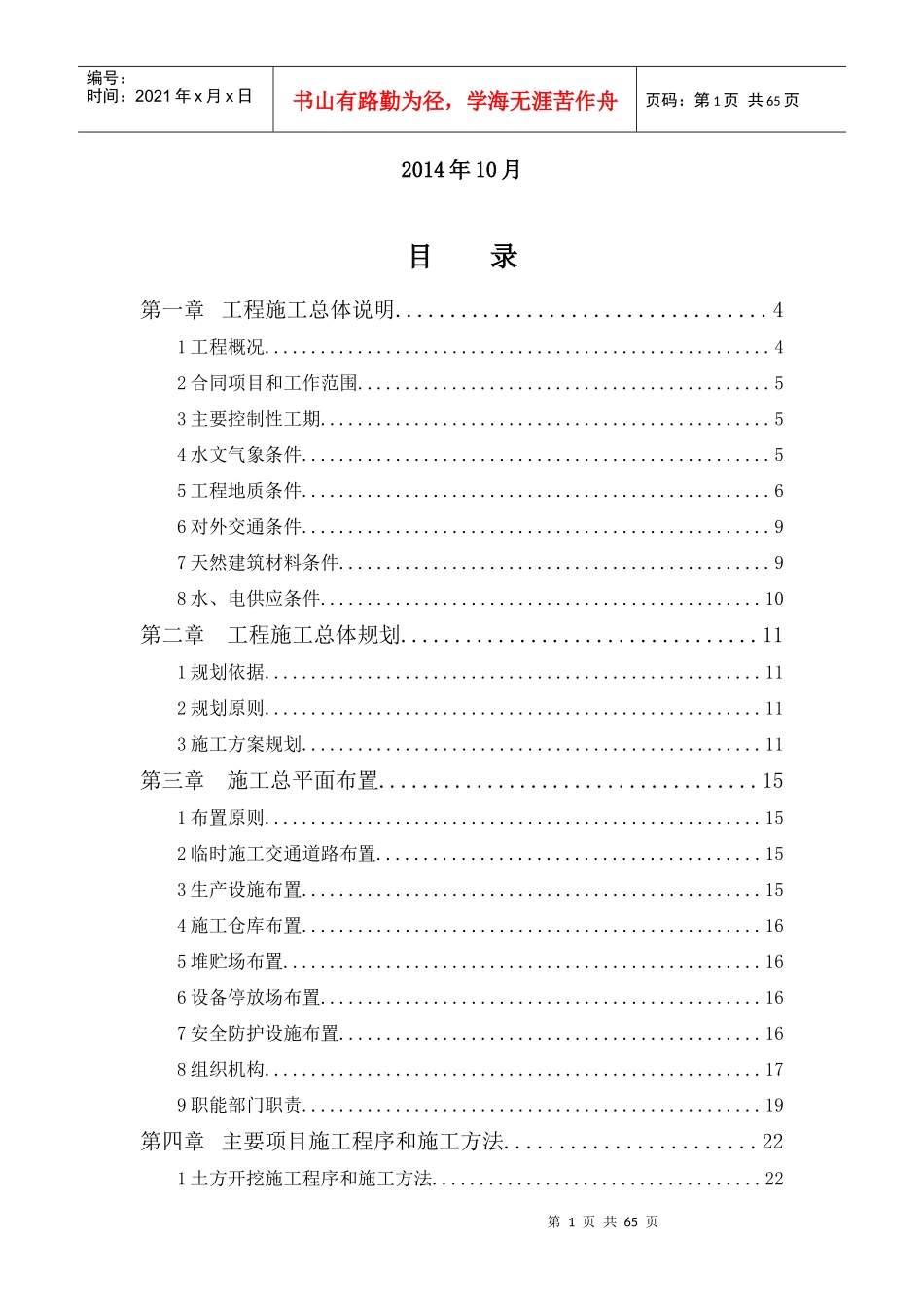

贵溪市长石岭水库除险加固工程施工组织设计江西省鹏盛建设工程有限公司第1页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共65页2014年10月目录第一章工程施工总体说明..................................41工程概况......................................................42合同项目和工作范围............................................53主要控制性工期................................................54水文气象条件..................................................55工程地质条件..................................................66对外交通条件..................................................97天然建筑材料条件..............................................98水、电供应条件...............................................10第二章工程施工总体规划.................................111规划依据.....................................................112规划原则.....................................................113施工方案规划.................................................11第三章施工总平面布置...................................151布置原则.....................................................152临时施工交通道路布置.........................................153生产设施布置.................................................154施工仓库布置.................................................165堆贮场布置...................................................166设备停放场布置...............................................167安全防护设施布置.............................................168组织机构.....................................................179职能部门职责.................................................19第四章主要项目施工程序和施工方法.......................221土方开挖施工程序和施工方法...................................22第2页共65页第1页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共65页2石方开挖施工程序和施工方法...................................243土方填筑施工程序和施工方法...................................244混凝土施工程序和施工方法.....................................255模板施工程序和施工方法.......................................286钢筋制安施工程序和施工方法...................................297止水、伸缩缝的施工程序和施工方法.............................318砼预制块护坡施工程序和施工方法...............................319草皮护坡施工程序和施工方法...................................33第五章施工总进度计划及工期保证措施.....................351编制依据与原则...............................................352施工进度安排.................................................353施工总进度计划...............................................354工期保证措施.................................................355组织保证措施.................................................356先进的技术措施...............................................387资源配备措施.................................................408资金保证措施.................................................419信息管理措施.................................................41第六章施工质量保证措施.................................431建立并保持质量保证体系的有效运行.............................432质量保证体系中各类人员的质量职责.............................433保证质量的管理措施...........................................454保证质量的主要技术措施.......................................455质量问题整改...................................
