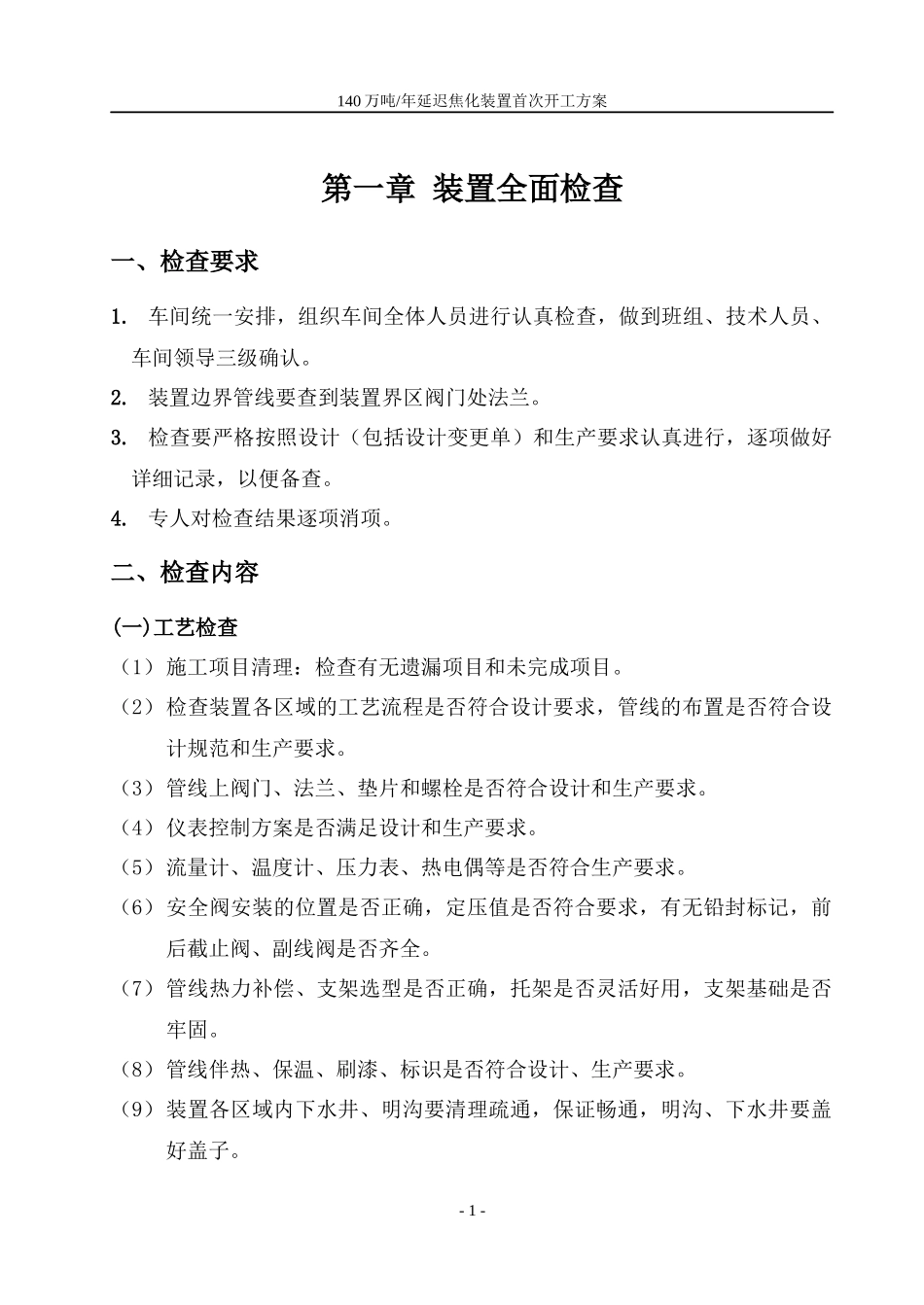

140万吨/年延迟焦化装置首次开工方案第一章装置全面检查一、检查要求1
车间统一安排,组织车间全体人员进行认真检查,做到班组、技术人员、车间领导三级确认
装置边界管线要查到装置界区阀门处法兰
检查要严格按照设计(包括设计变更单)和生产要求认真进行,逐项做好详细记录,以便备查
专人对检查结果逐项消项
二、检查内容(一)工艺检查(1)施工项目清理:检查有无遗漏项目和未完成项目
(2)检查装置各区域的工艺流程是否符合设计要求,管线的布置是否符合设计规范和生产要求
(3)管线上阀门、法兰、垫片和螺栓是否符合设计和生产要求
(4)仪表控制方案是否满足设计和生产要求
(5)流量计、温度计、压力表、热电偶等是否符合生产要求
(6)安全阀安装的位置是否正确,定压值是否符合要求,有无铅封标记,前后截止阀、副线阀是否齐全
(7)管线热力补偿、支架选型是否正确,托架是否灵活好用,支架基础是否牢固
(8)管线伴热、保温、刷漆、标识是否符合设计、生产要求
(9)装置各区域内下水井、明沟要清理疏通,保证畅通,明沟、下水井要盖好盖子

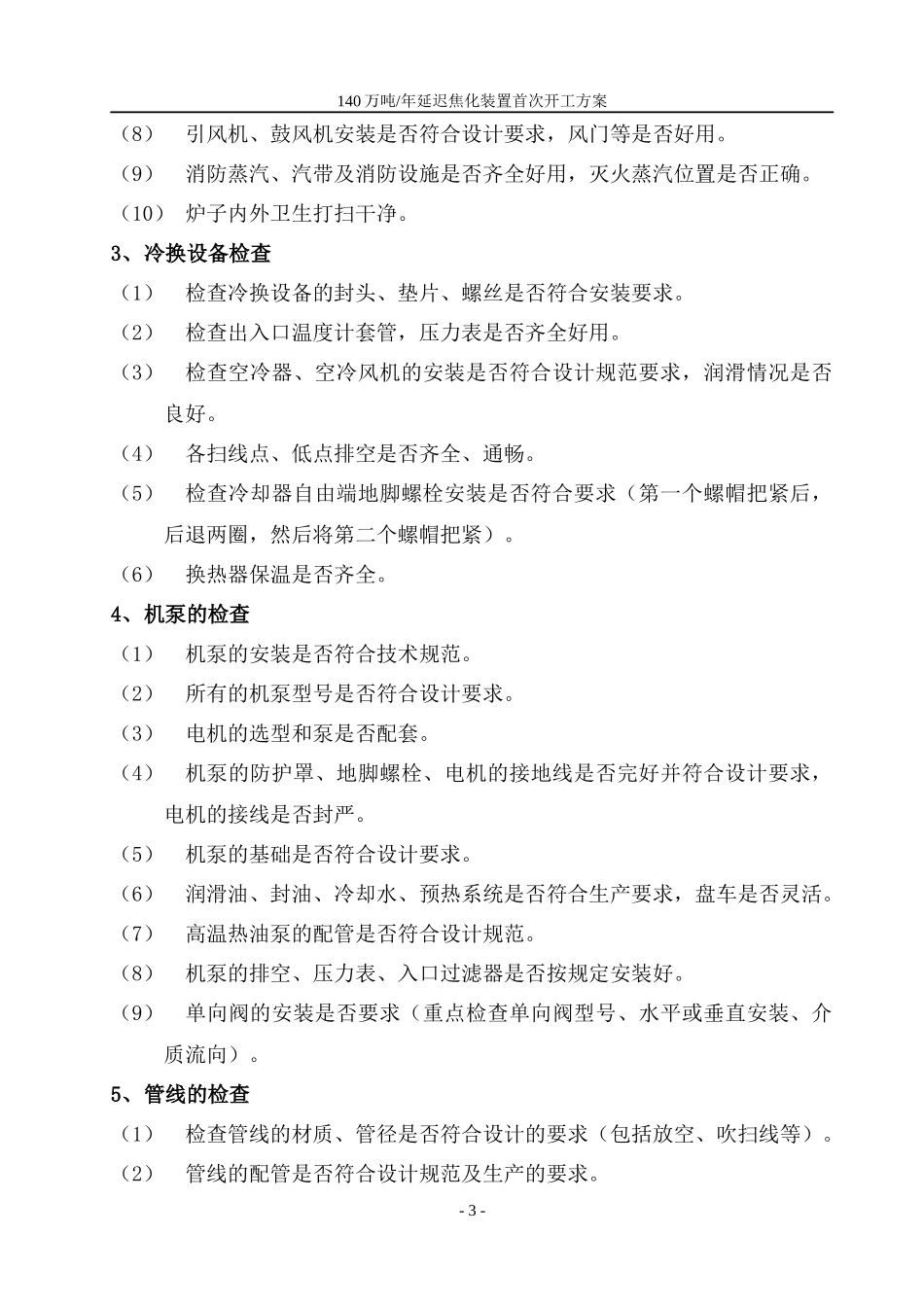

-1-140万吨/年延迟焦化装置首次开工方案(10)进、出装置动力系统、工艺系统管线等对接是否正确合理
(二)设备检查1、塔、容器检查(1)检查塔和容器的安装是否符合技术规范要求
(2)检查塔体和容器各处接头和焊缝的质量情况
(3)检查塔体和容器各部位开孔连接短管、阀门、螺栓、垫片的质量是否符合技术规范和生产要求
(4)检查塔和容器附件、压力表、温度计、热电偶、液面计、浮球、安全阀、放空阀、消防线等是否齐全好用
(5)检查塔体和容器基础有无下沉和裂缝现象,地脚螺栓有无弯曲、脱扣和松扣现象
(6)检查塔内构件是否按规定安装,浮球、过滤网等是否安装合适,螺栓是否牢固
(7)检查塔和容器设备接地线安装是否完好并符合设计要求
(8)检查塔和容器内部是否清扫干净
