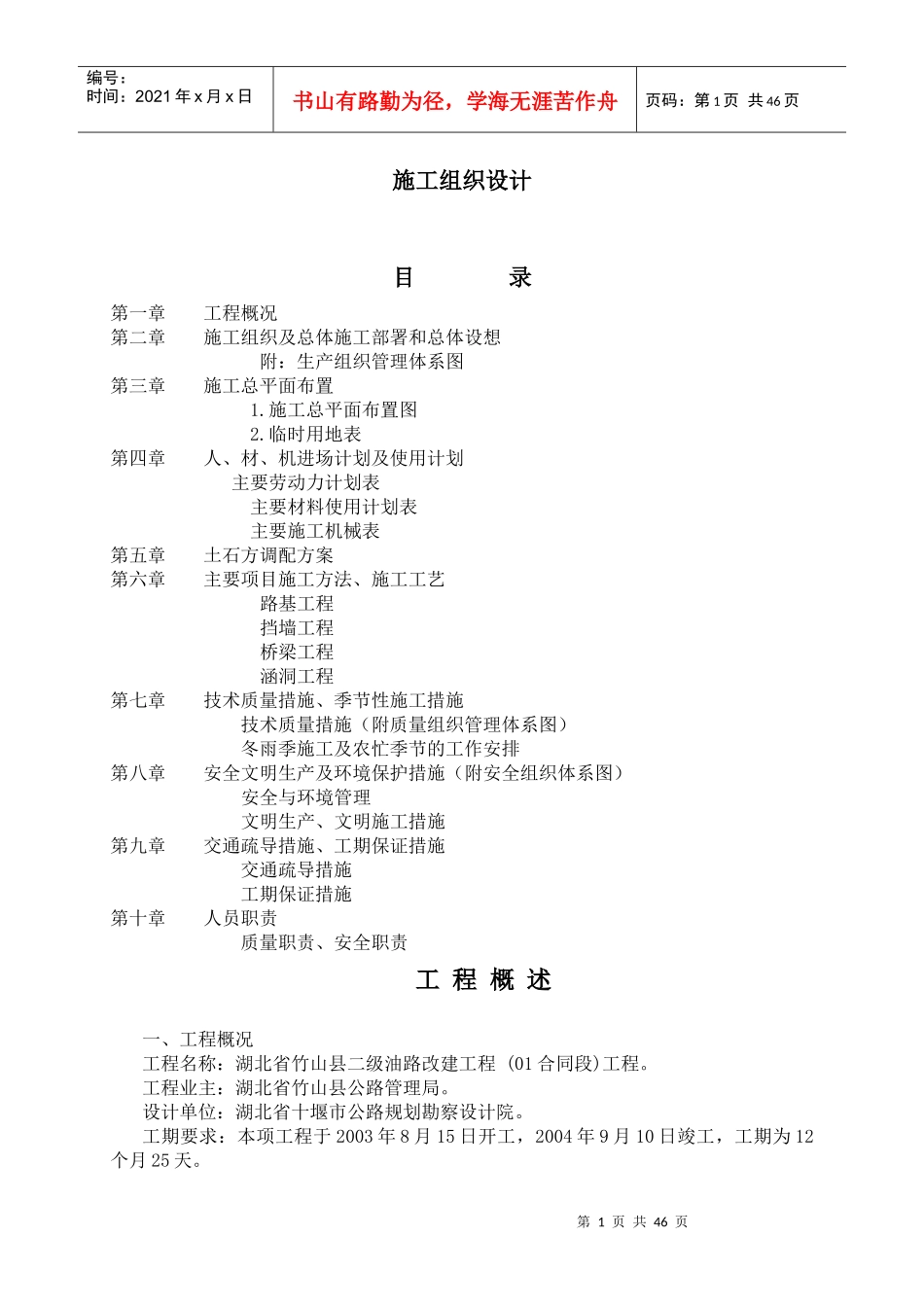

第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页施工组织设计目录第一章工程概况第二章施工组织及总体施工部署和总体设想附:生产组织管理体系图第三章施工总平面布置1
施工总平面布置图2

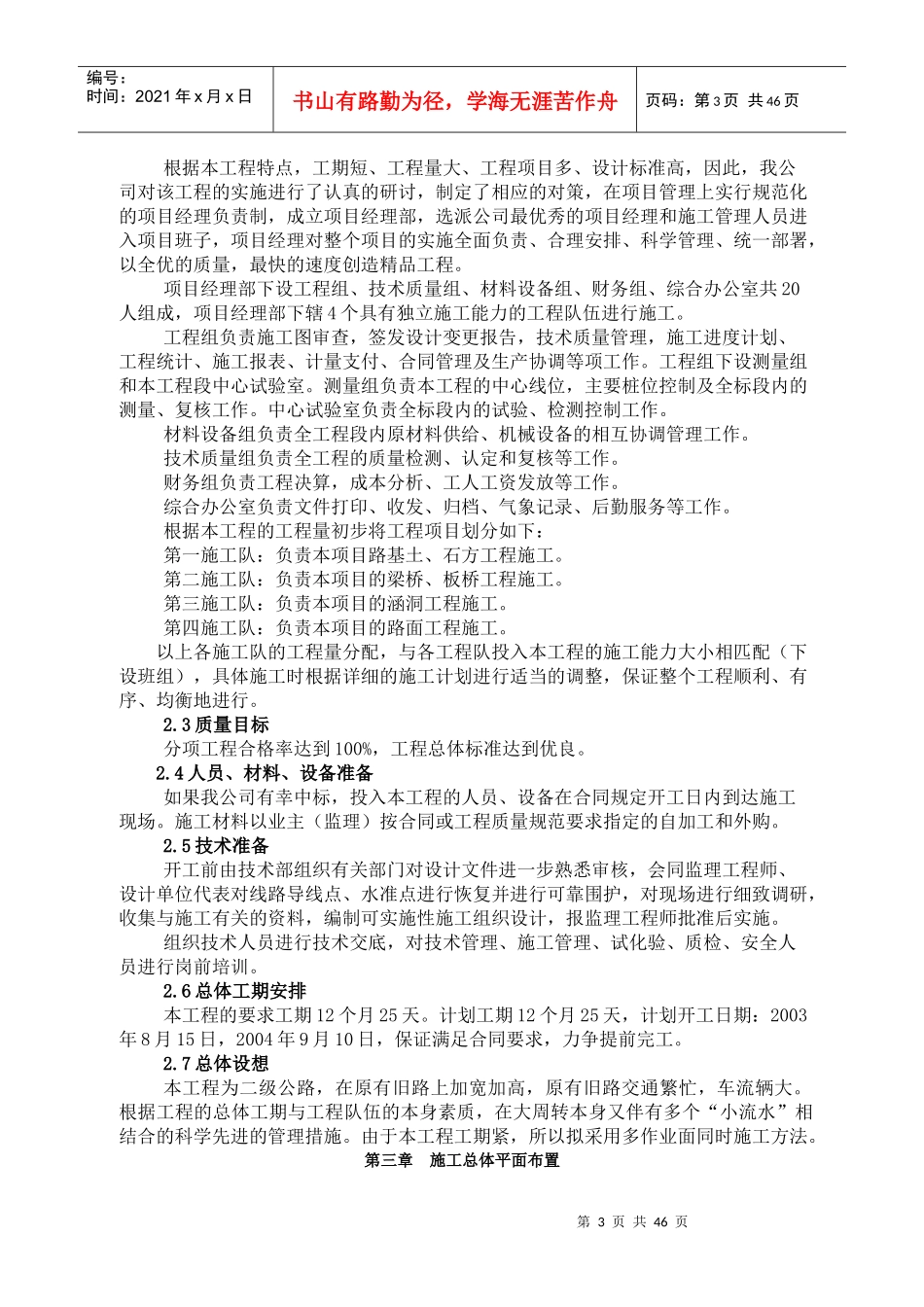

临时用地表第四章人、材、机进场计划及使用计划主要劳动力计划表主要材料使用计划表主要施工机械表第五章土石方调配方案第六章主要项目施工方法、施工工艺路基工程挡墙工程桥梁工程涵洞工程第七章技术质量措施、季节性施工措施技术质量措施(附质量组织管理体系图)冬雨季施工及农忙季节的工作安排第八章安全文明生产及环境保护措施(附安全组织体系图)安全与环境管理文明生产、文明施工措施第九章交通疏导措施、工期保证措施交通疏导措施工期保证措施第十章人员职责质量职责、安全职责工程概述一、工程概况工程名称:湖北省竹山县二级油路改建工程(01合同段)工程
工程业主:湖北省竹山县公路管理局
设计单位:湖北省十堰市公路规划勘察设计院
工期要求:本项工程于2003年8月15日开工,2004年9月10日竣工,工期为12个月25天

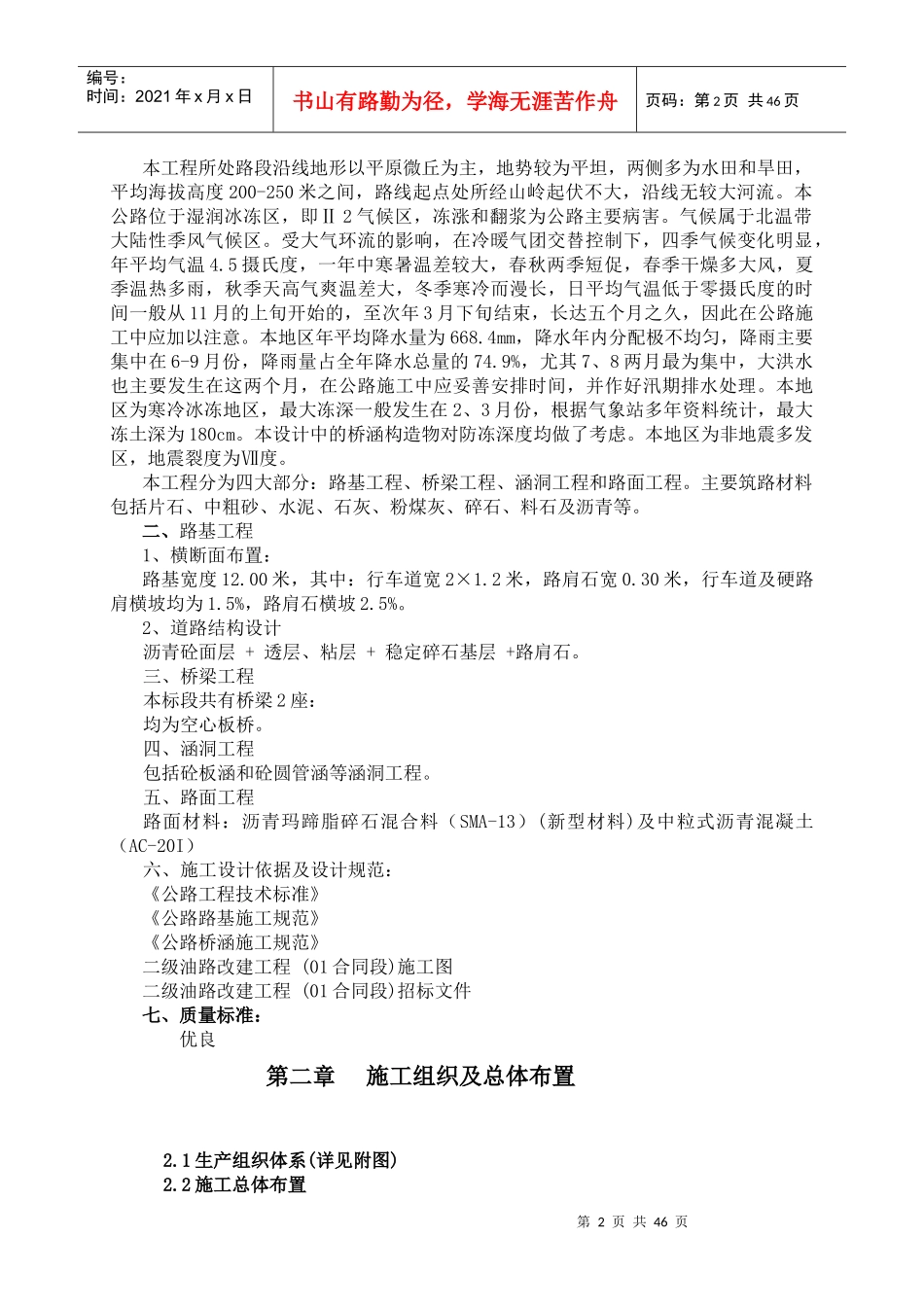

第2页共46页第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共46页本工程所处路段沿线地形以平原微丘为主,地势较为平坦,两侧多为水田和旱田,平均海拔高度200-250米之间,路线起点处所经山岭起伏不大,沿线无较大河流
本公路位于湿润冰冻区,即Ⅱ2气候区,冻涨和翻浆为公路主要病害
气候属于北温带大陆性季风气候区
受大气环流的影响,在冷暖气团交替控制下,四季气候变化明显,年平均气温4
5摄氏度,一年中寒暑温差较大,春秋两季短促,春季干燥多大风,夏季温热多雨,秋季天高气爽温差大,冬季寒冷而漫长,日平均气温低于零摄氏度的时间一般从11月的上旬开始的,至次年3月下旬结束,长达五个月之久,因此在公路施工中应加以注意
本地区年平均降水量为
