市梁滩河流域环境综合整治项目大学外虎溪河截污干管工程(Ⅰ标段)工程截污干管施工方案编制单位:巨能建设(集团)有限公司第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页编制时间:二七年十一月一、工程概况:本工程为市梁滩河流域环境综合整治项目大学外虎溪河截污干管(Ⅰ标段)工程
本标段内最大挖深约为8
本标段位于大学外虎溪河,起点桩号,止点桩号,全长1246m,采用双壁波纹管、双壁波纹管、钢带增强聚乙烯()螺旋波纹管
沿拟建管道位置为虎溪河道的左侧,为橡胶圈承插接口,承口逆水流方向,由下游向上游依次安装
按照相关要求,特编制本深沟槽专项施工方案
二、防雨要求:本工程合同施工期为施工日历天,预计在十一月份开工
施工期间有阴雨季
所以对防雨采取经常性的措施,采取如下应急措施:、工程项目部准备—台备用抽水泵防备下雨时急用
、气象预报有雨时,工地增派施工人员和电工值班,以便及时参加排水
、地面排水:管道施工期间设置临时排水设施
并在正式施工前完成临时排水通道的设置
、沟槽内排水:在污水管道底部设×的排水边沟且每隔50m设一集水井以φ100mm口径污水泵抽排

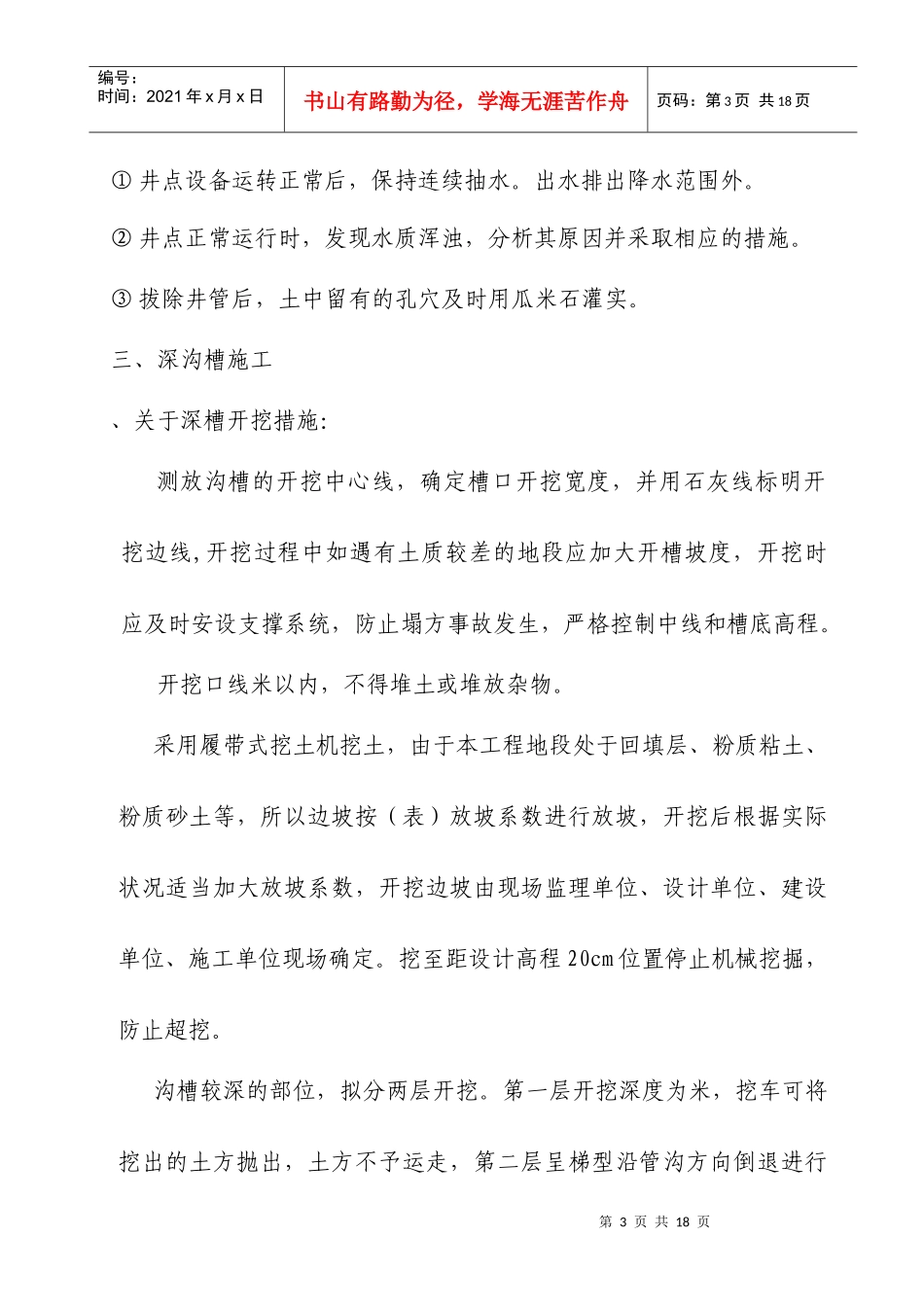

、井点降水的一般措施第3页共18页第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共18页①井点设备运转正常后,保持连续抽水
出水排出降水范围外
②井点正常运行时,发现水质浑浊,分析其原因并采取相应的措施
③拔除井管后,土中留有的孔穴及时用瓜米石灌实
三、深沟槽施工、关于深槽开挖措施:测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时安设支撑系统,防止塌方事故发生,严格控制中线和槽底高程
开挖口线米以内,不得堆土或堆放杂物
采用履带式挖土机挖土,由于本工程地段处于回填层、粉质粘
