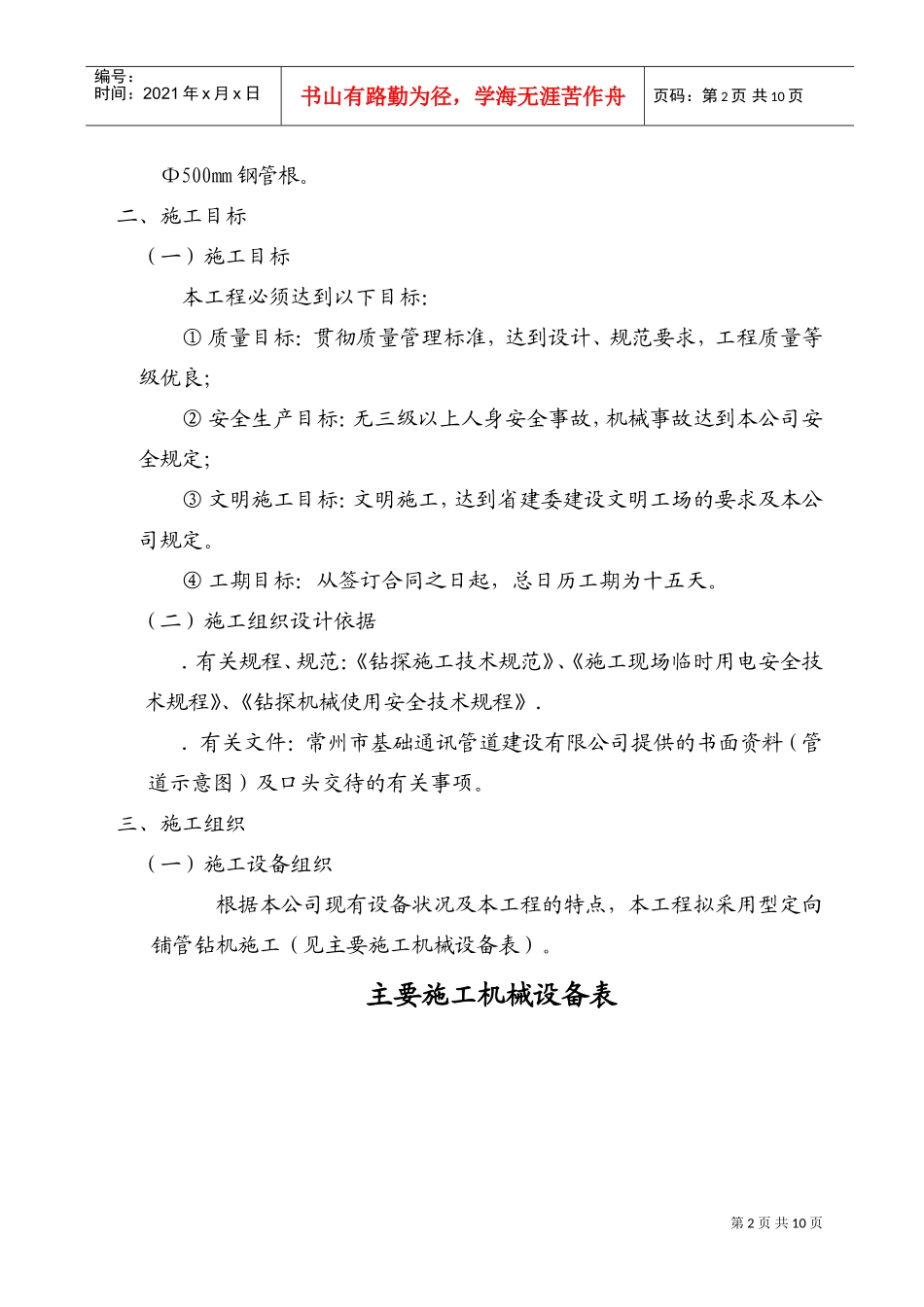

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页某管道微控定向穿越铺管工程施工组织设计单位:江苏长江机械化基础工程公司常州管道铺设分公司法人代表:钱建平单位地址:江苏省常州市新堂北路号施工组织设计一、工程概况(一)工程地点本项工程位于新机场路,黄山路及新闸镇铁路交叉口。(二)工程量拟铺设Φ500mm、Φ600mm自来水钢管,预计米,Φ600mm钢管根,第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页Φ500mm钢管根。二、施工目标(一)施工目标本工程必须达到以下目标:①质量目标:贯彻质量管理标准,达到设计、规范要求,工程质量等级优良;②安全生产目标:无三级以上人身安全事故,机械事故达到本公司安全规定;③文明施工目标:文明施工,达到省建委建设文明工场的要求及本公司规定。④工期目标:从签订合同之日起,总日历工期为十五天。(二)施工组织设计依据.有关规程、规范:《钻探施工技术规范》、《施工现场临时用电安全技术规程》、《钻探机械使用安全技术规程》..有关文件:常州市基础通讯管道建设有限公司提供的书面资料(管道示意图)及口头交待的有关事项。三、施工组织(一)施工设备组织根据本公司现有设备状况及本工程的特点,本工程拟采用型定向铺管钻机施工(见主要施工机械设备表)。主要施工机械设备表第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页该设备主要技术参数如下:最大给进力,最大回拖力,动力头额定扭矩,钻进角度~°,最大回拖长度300m,最大扩孔直径650mm。设备配置情况详见表:额定扭矩,钻进角度~°,最大回拖长度300m,最大扩孔直径650mm。(二)施工人员组织本工程施工难度较大,本公司选派技术水平较高,具有多年施工经验的机组承担施工任务。人员配备为:项目经理名,机长名,技术员名,导向测控员名,技术工人名,维修工名,生产辅助人员~名。(见下表)序号设备名称型号数量产地备注非开挖钻机连云港柴油机上海发电机组安徽泥浆泵衡阳拖车东堡油泵上海测控仪英国雷迪压风机无锡第4页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页主要施工人员表机构项目工程师姓名职务职称主要资历、经验及承担过的项目总部项目主管钱建平总经理高级工程师清潭路广化路通信管铺设工程技术负责人沙亚南总工高级工程师上海石化至闵行油库铺油管铺设工程现场项目经理赵斌经理助理工程师天津成品油铺管工程项目常务经理王宝山经理助理工程师常州新机场路天然气铺管工程项目工程师徐新项目技术负责工程师天津成品油铺管工程质量管理黄小海质检员工程师常州关河路电力护管铺管工程材料管理潘德龙材料员技术工人常州关河路电力护管铺管工程安全管理王东安全员技术工人常州关河路电力护管铺管工程计划管理杨柳预算员经济师第5页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共10页(三)施工方法()施工工艺流程本工程工艺流程为:钻孔布置→轨迹设计→轨迹标定→钻机就位→导向钻进→回拖扩孔→回拖铺管→检查验收。()施工主要技术措施①轨迹设计与标定.新闸镇铁路口,根据本工程的特点及地下原有管线的分布情况,轨迹水平方向从入土坑至出土坑取直线,钻孔轨迹深度为1.米左右(保持水平或向一侧略倾),钻机安装在入土坑一侧米处,入土角为°。.新机场路及黄山路口,轨迹水平方向从入土坑至出土坑取直线,钻孔轨迹深度为1.米左右(保持水平或向一侧略倾),钻机安装在入土坑一侧米处,入土角为°。②导向钻进导向钻进是非开挖定向钻进铺管的关键环节。导向钻具选用Φ60mm鸭掌式钻具,前置喷嘴,以高压射流切割破坏土体。根据标定的轨迹线和深度设计,随时监控,适时调整。钻进中采用轻压、慢转,注意控制钻头温度,切不可使探头过热。控制好泵量、泵压。若遇障碍物时,要分析研究障碍物性质、合理选择钻进工艺措施,切不可存在侥幸心理,违章作业。③回拖扩孔根据顶管直径,,确定本工程Φ60m钢管成孔直径为Φ750mmΦ500m钢管成孔直径为Φ650mm。根据...
