第3页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共49页朔石矿业Ⅲ314工作面安装施工安全技术措施根据安拆分公司计划安排,我单位将负责朔石矿业Ⅲ314工作面设备安装工作,为保障支架及工作面设备入井、运输、安装等过程中的安全,依据《煤矿安全规程》及各项安全文件的有关规定,特制定本措施
一、工作面基本情况Ⅲ314工作面共计安装支架114架,其中ZZQ7600-21/45型支架84架,ZZQ8400-21/45型支架10架:切眼安装92架、风巷中部放置2架;端头支架:机巷安装2架;超前支架:机巷安装2组(8架)、风巷安装2组(10架)
安装切眼长135m,宽7
6m,最大倾角25°,采用煤锚加四排倾向挑棚进行支护,倾向挑棚以1
0米铰接顶梁为梁,DZ40-35/110型单体为柱进行支设

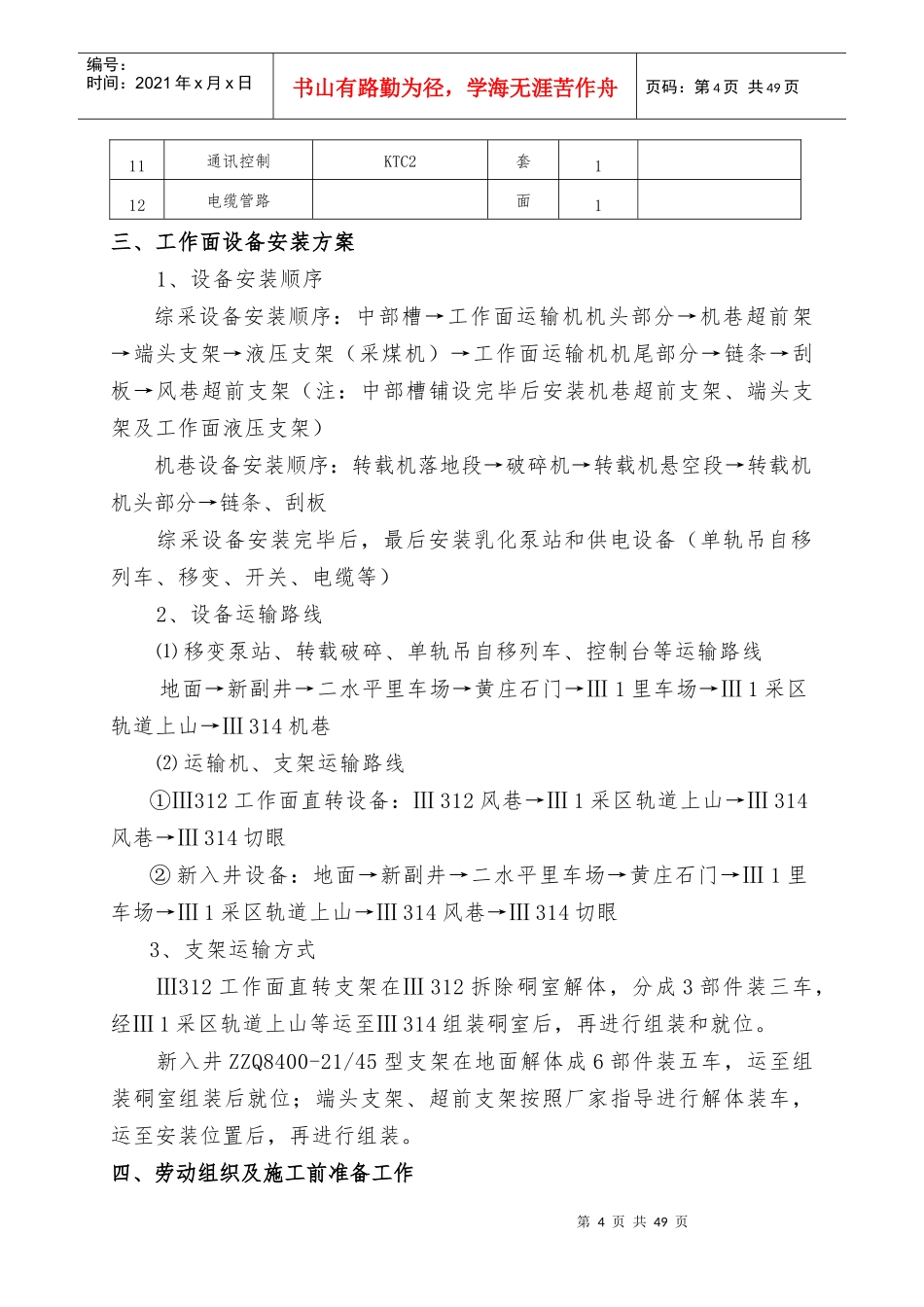

二、工作面需安装的设备序号设备名称设备型号单位数量备注1液压支架ZZQ7600-21/45架84ZZQ8400-21/45架102端头支架ZT14500-21/40Z架23超前支架ZQL2×5000-22/45架18风巷5组、机巷4组4采煤机MG400/920-QWD部15运输机SGZ-800/800部16单轨吊自移列车Q/AHKJ02-2014套17转载机SZZ-764/160部18破碎机LPS-1000台19乳化液泵站BRW-400/31
5套210移动变电站KBSGZY-1600/6/3
3台2KBSGZY-800/6/1
2台1第4页共49页第3页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共49页11通讯控制KTC2套112电缆管路面1三、工作面设备安装方案1、设备安装顺序综采设备安装顺序:中部槽→工作面运输机机头部分→机巷超前架→端头支架→液压支架(采煤机)→工作面运输机机尾部分→链条→刮板→风巷超前
