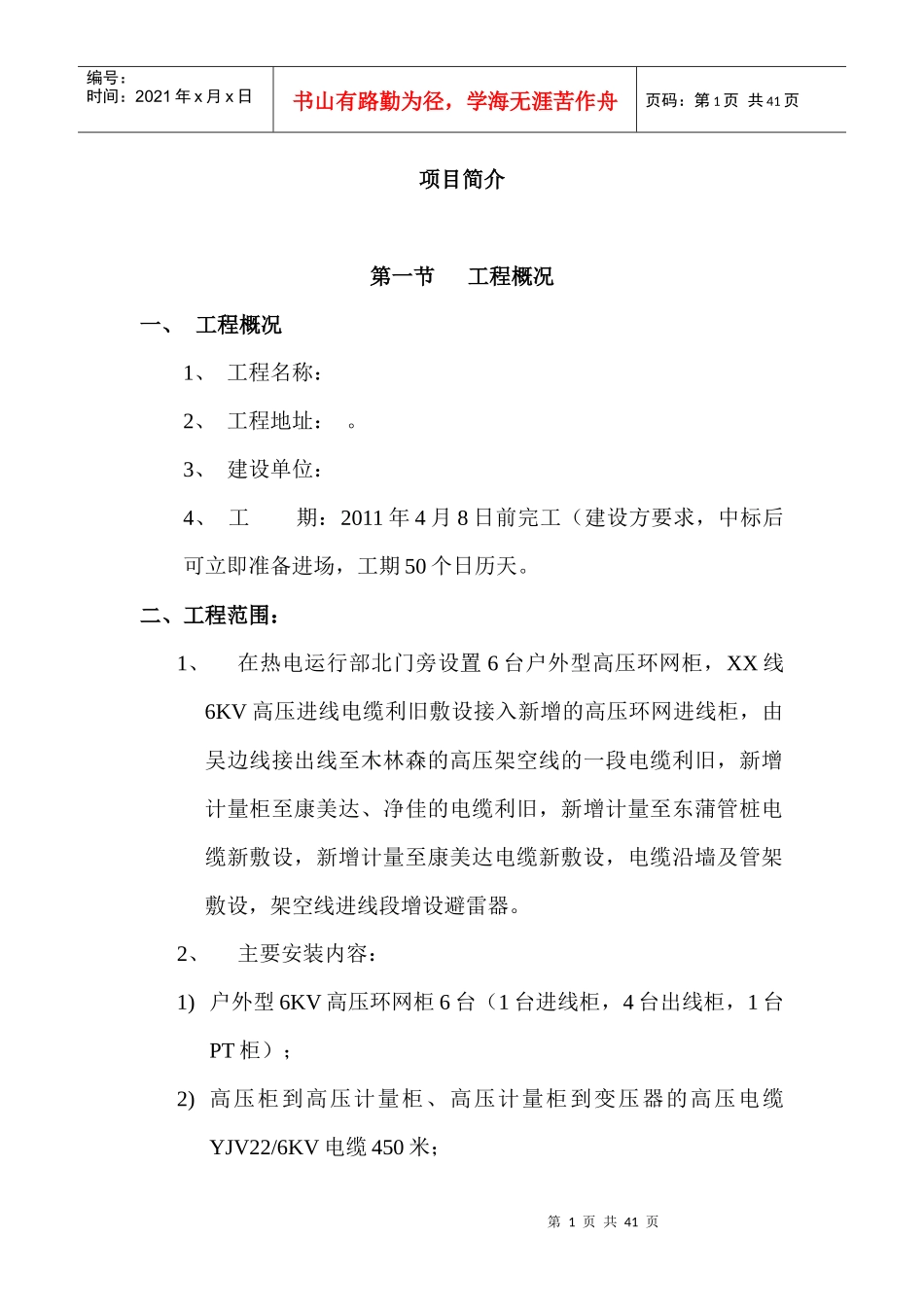

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页项目简介第一节工程概况一、工程概况1、工程名称:2、工程地址:
3、建设单位:4、工期:2011年4月8日前完工(建设方要求,中标后可立即准备进场,工期50个日历天
二、工程范围:1、在热电运行部北门旁设置6台户外型高压环网柜,XX线6KV高压进线电缆利旧敷设接入新增的高压环网进线柜,由吴边线接出线至木林森的高压架空线的一段电缆利旧,新增计量柜至康美达、净佳的电缆利旧,新增计量至东蒲管桩电缆新敷设,新增计量至康美达电缆新敷设,电缆沿墙及管架敷设,架空线进线段增设避雷器

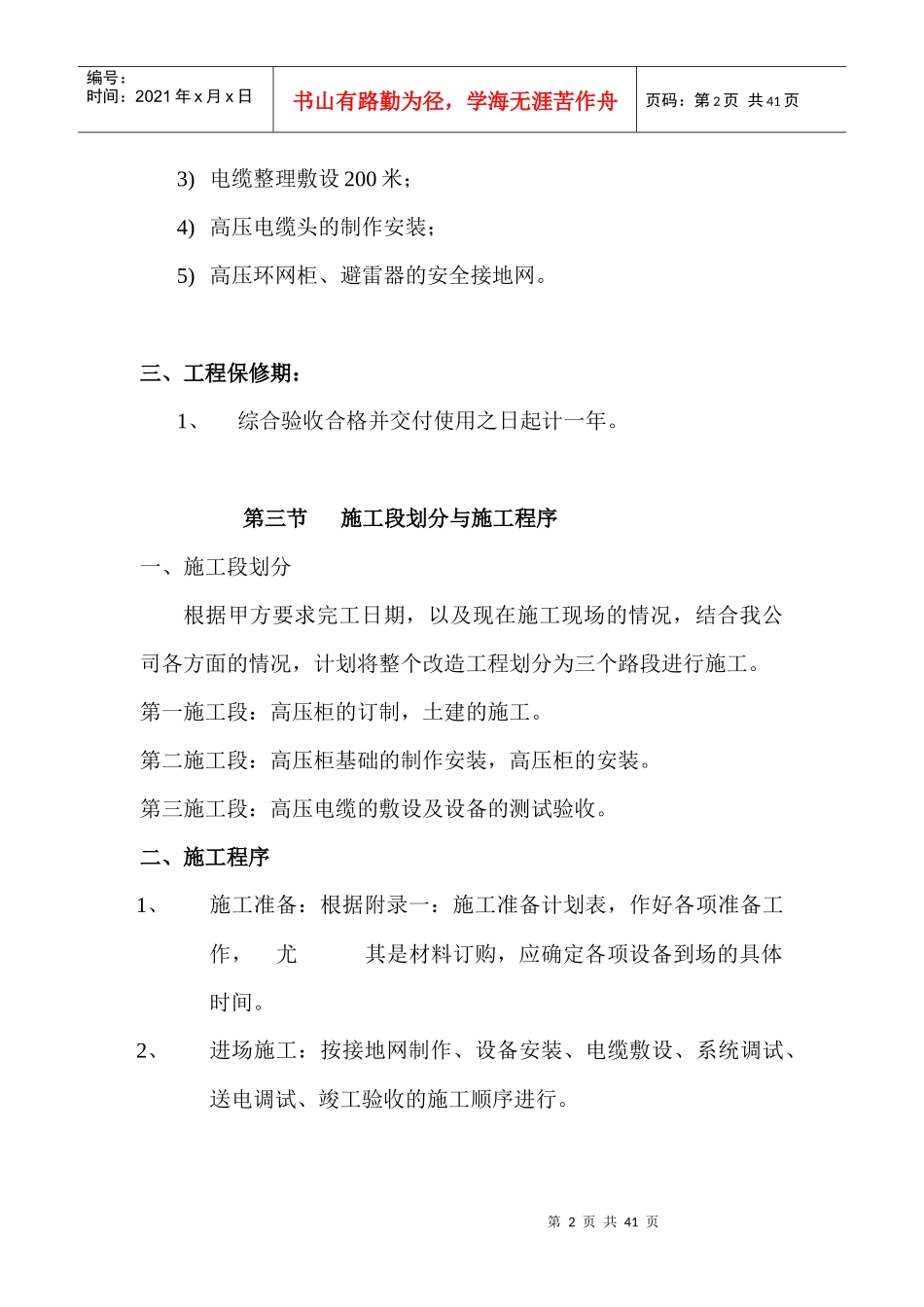

2、主要安装内容:1)户外型6KV高压环网柜6台(1台进线柜,4台出线柜,1台PT柜);2)高压柜到高压计量柜、高压计量柜到变压器的高压电缆YJV22/6KV电缆450米;第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页3)电缆整理敷设200米;4)高压电缆头的制作安装;5)高压环网柜、避雷器的安全接地网
三、工程保修期:1、综合验收合格并交付使用之日起计一年

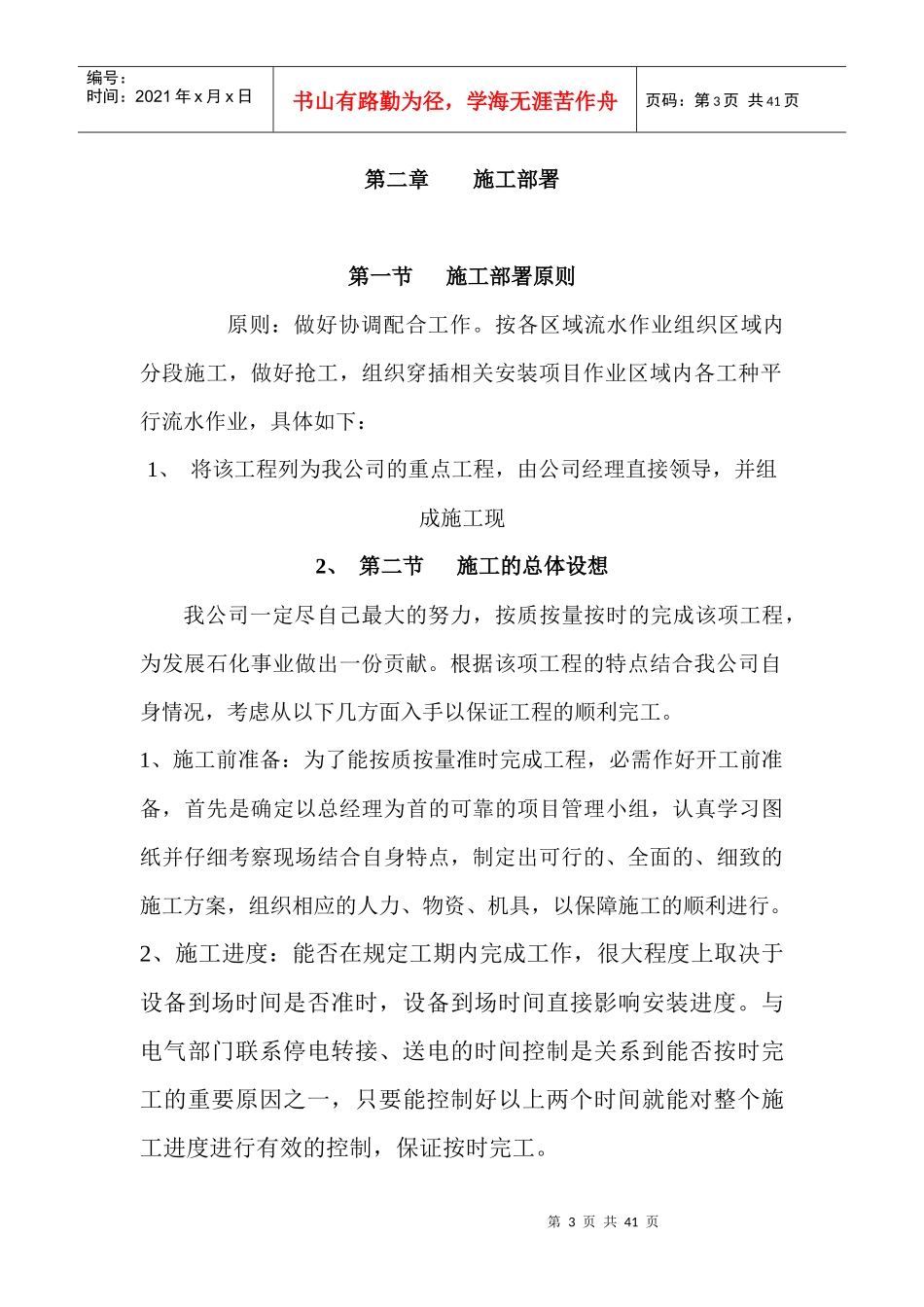

第三节施工段划分与施工程序一、施工段划分根据甲方要求完工日期,以及现在施工现场的情况,结合我公司各方面的情况,计划将整个改造工程划分为三个路段进行施工
第一施工段:高压柜的订制,土建的施工
第二施工段:高压柜基础的制作安装,高压柜的安装
第三施工段:高压电缆的敷设及设备的测试验收
二、施工程序1、施工准备:根据附录一:施工准备计划表,作好各项准备工作,尤其是材料订购,应确定各项设备到场的具体时间
2、进场施工:按接地网制作、设备安装、电缆敷设、系统调试、送电调试、竣工验收的施工顺序进行
第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页第二章施
