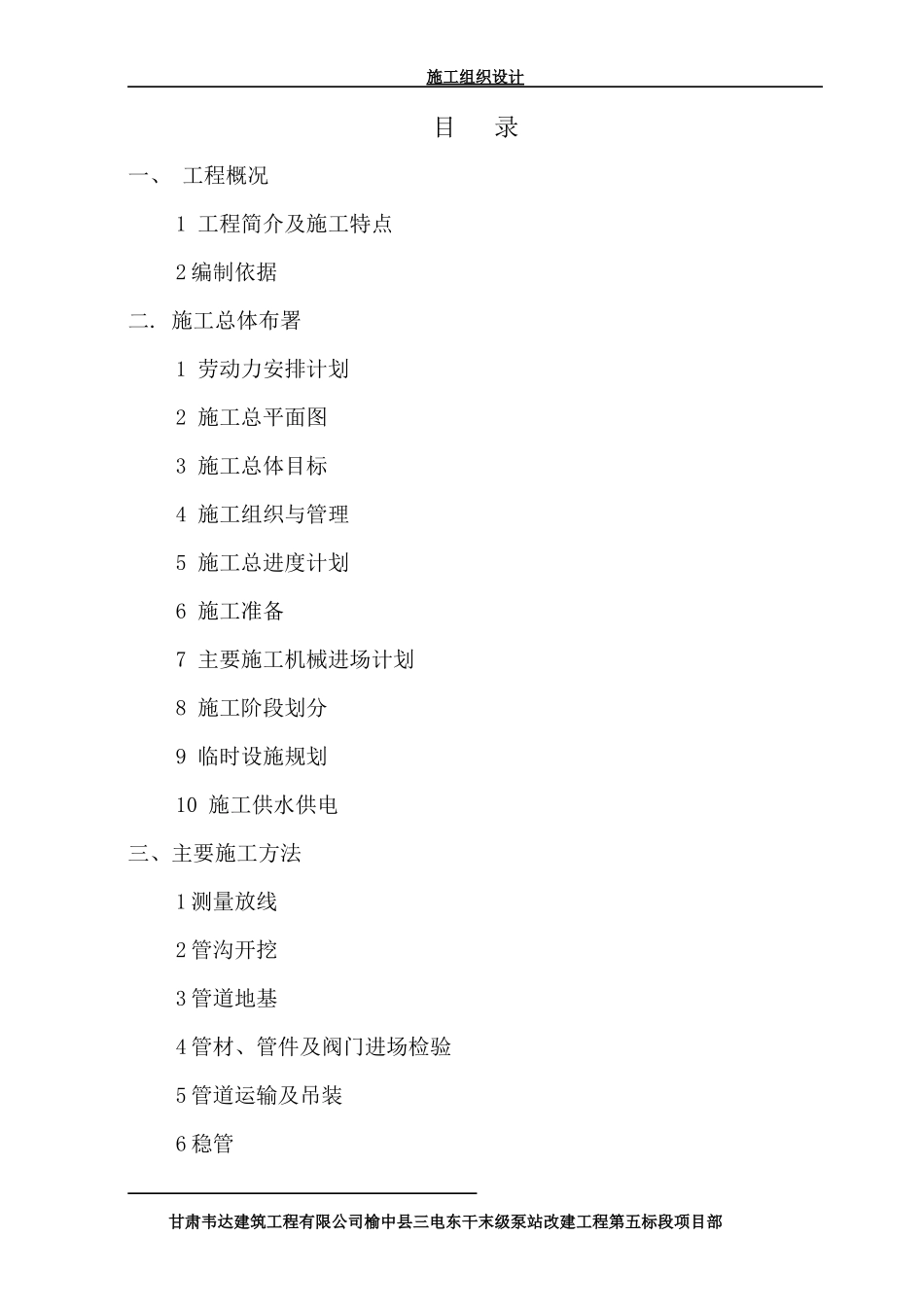

施工组织设计目录一、工程概况1工程简介及施工特点2编制依据二

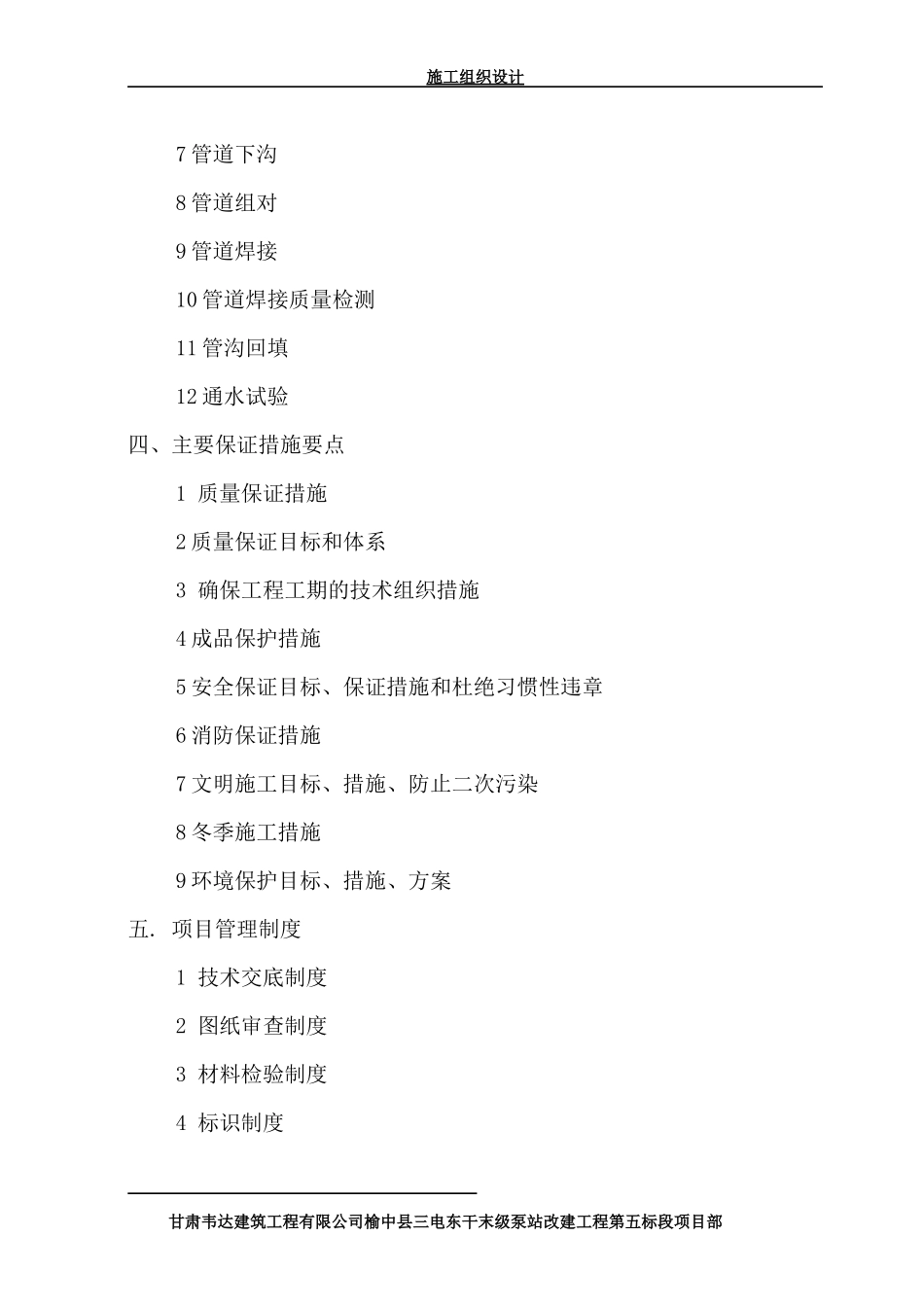

施工总体布署1劳动力安排计划2施工总平面图3施工总体目标4施工组织与管理5施工总进度计划6施工准备7主要施工机械进场计划8施工阶段划分9临时设施规划10施工供水供电三、主要施工方法1测量放线2管沟开挖3管道地基4管材、管件及阀门进场检验5管道运输及吊装6稳管甘肃韦达建筑工程有限公司榆中县三电东干末级泵站改建工程第五标段项目部施工组织设计7管道下沟8管道组对9管道焊接10管道焊接质量检测11管沟回填12通水试验四、主要保证措施要点1质量保证措施2质量保证目标和体系3确保工程工期的技术组织措施4成品保护措施5安全保证目标、保证措施和杜绝习惯性违章6消防保证措施7文明施工目标、措施、防止二次污染8冬季施工措施9环境保护目标、措施、方案五

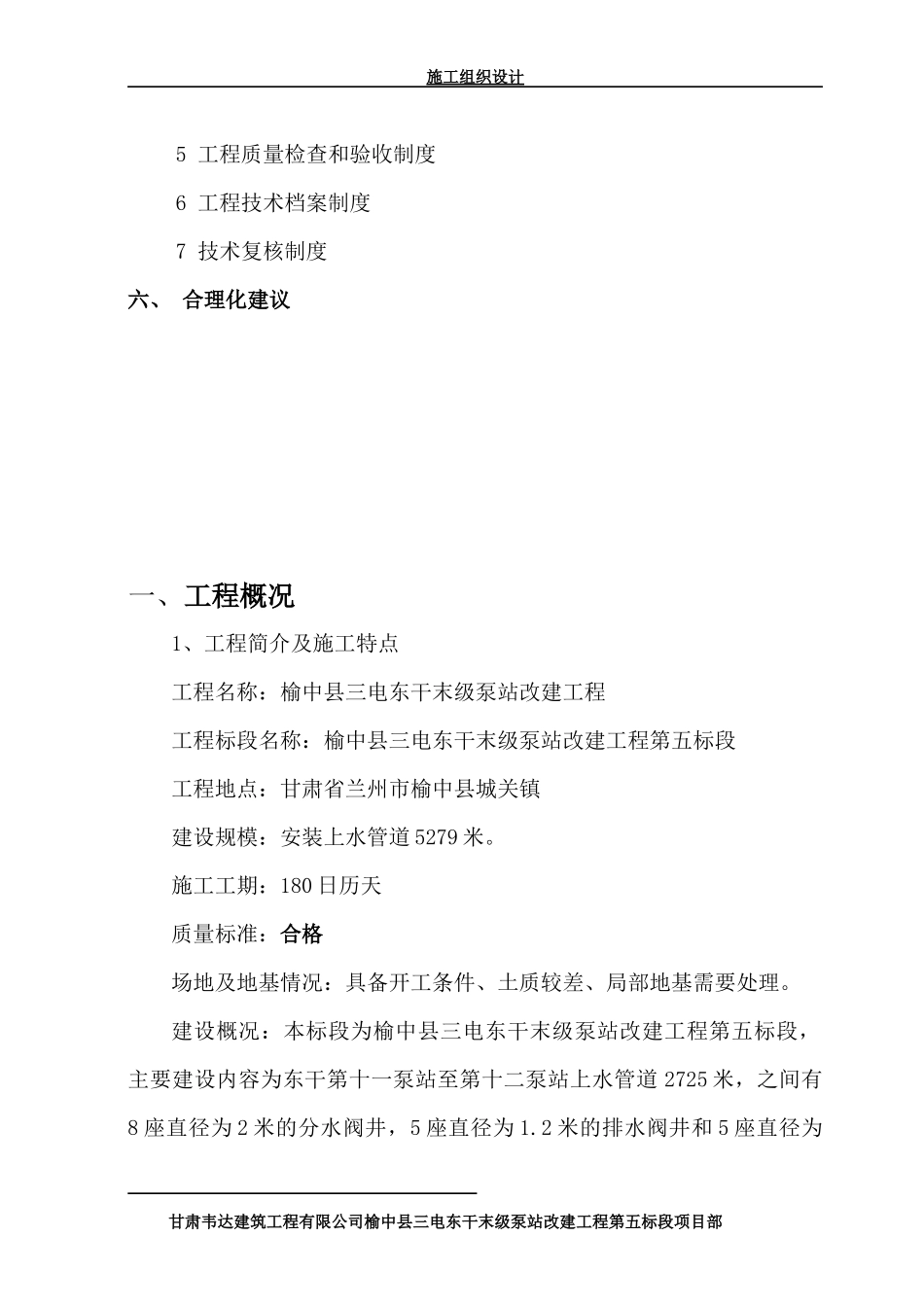

项目管理制度1技术交底制度2图纸审查制度3材料检验制度4标识制度甘肃韦达建筑工程有限公司榆中县三电东干末级泵站改建工程第五标段项目部施工组织设计5工程质量检查和验收制度6工程技术档案制度7技术复核制度六、合理化建议一、工程概况1、工程简介及施工特点工程名称:榆中县三电东干末级泵站改建工程工程标段名称:榆中县三电东干末级泵站改建工程第五标段工程地点:甘肃省兰州市榆中县城关镇建设规模:安装上水管道5279米
施工工期:180日历天质量标准:合格场地及地基情况:具备开工条件、土质较差、局部地基需要处理
建设概况:本标段为榆中县三电东干末级泵站改建工程第五标段,主要建设内容为东干第十一泵站至第十二泵站上水管道2725米,之间有8座直径为2米的分水阀井,5座直径为1
2米的排水阀井和5座直径为甘肃韦达建筑工程有限公司榆中县三电东干末级泵站改建工程第五标段项目部施工组织设计1
2米的排气阀井,2座50m3钢筋混凝土圆形带盖减压池,第十二泵站至分豁岔、后宋村的输水管线2979m(干管2条,支管1条)
