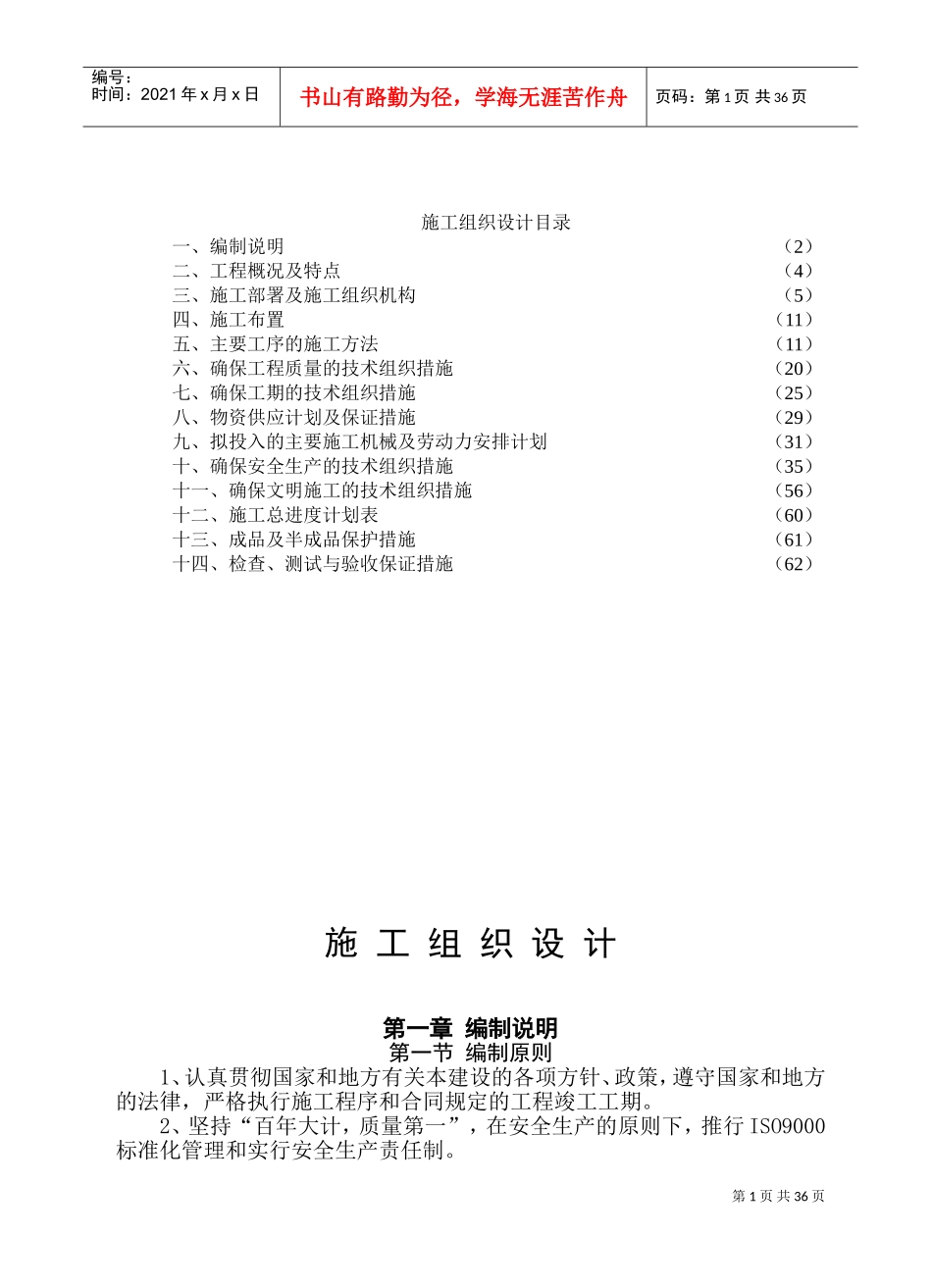

河南省胸科医院D楼外墙装饰工程施工组织设计施工组织设计施工单位:河南省昊鼎装饰工程有限公司(盖单位章)编制人:(签字)审核人:(签字)批准人:(签字)时间:二0一0年三月十六日第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页施工组织设计目录一、编制说明(2)二、工程概况及特点(4)三、施工部署及施工组织机构(5)四、施工布置(11)五、主要工序的施工方法(11)六、确保工程质量的技术组织措施(20)七、确保工期的技术组织措施(25)八、物资供应计划及保证措施(29)九、拟投入的主要施工机械及劳动力安排计划(31)十、确保安全生产的技术组织措施(35)十一、确保文明施工的技术组织措施(56)十二、施工总进度计划表(60)十三、成品及半成品保护措施(61)十四、检查、测试与验收保证措施(62)施工组织设计第一章编制说明第一节编制原则1、认真贯彻国家和地方有关本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期
2、坚持“百年大计,质量第一”,在安全生产的原则下,推行ISO9000标准化管理和实行安全生产责任制
第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页3、做好人力物力的综合平衡调配,做好施工安排,力争均衡生产
4、贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工
5、充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目实现质量、工期和造价的控制
6、积极利用国内外新技术、新工艺、新材料,科学地确定施工方案

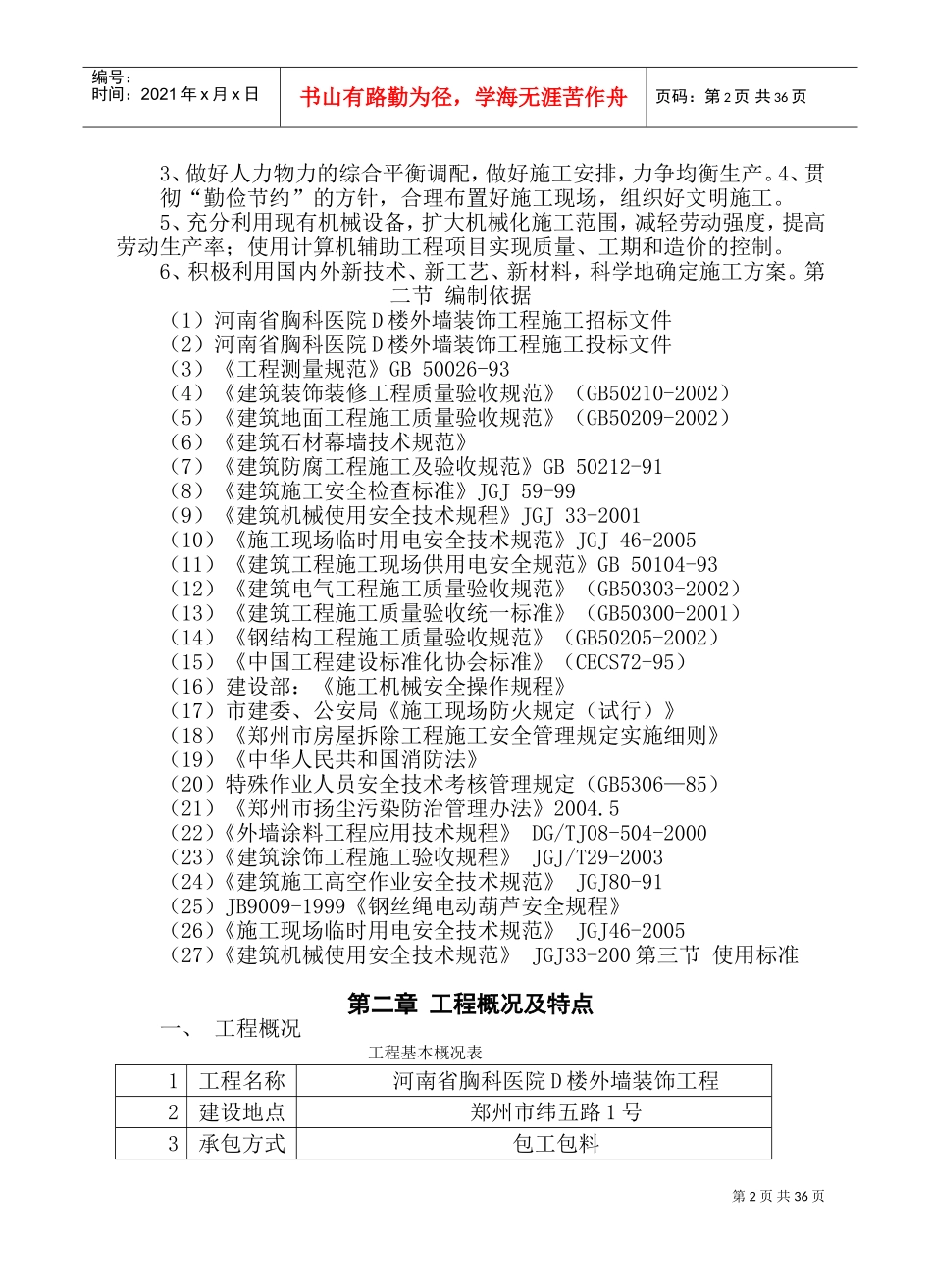

第二节编制依据(1)河南省胸科医院D楼外墙装饰工程施工招标文件(2)河南省胸科医院D楼外墙装饰工程施工投标文件(3)《工程测量规范》GB50026-93(4)《建筑装饰装修工程质量验收规范》(G
