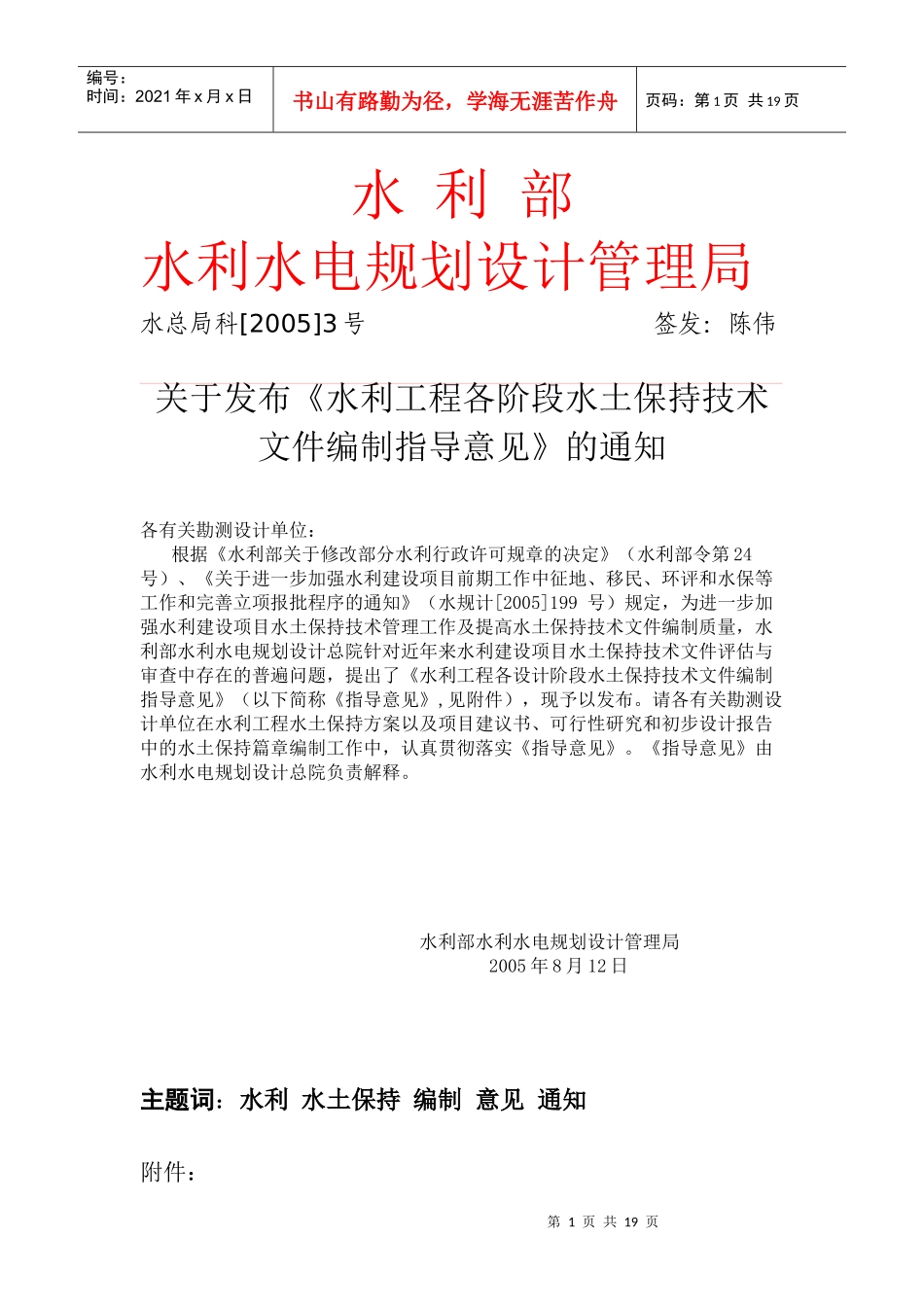

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页水利部水利水电规划设计管理局水总局科[2005]3号签发:陈伟关于发布《水利工程各阶段水土保持技术文件编制指导意见》的通知各有关勘测设计单位:根据《水利部关于修改部分水利行政许可规章的决定》(水利部令第24号)、《关于进一步加强水利建设项目前期工作中征地、移民、环评和水保等工作和完善立项报批程序的通知》(水规计[2005]199号)规定,为进一步加强水利建设项目水土保持技术管理工作及提高水土保持技术文件编制质量,水利部水利水电规划设计总院针对近年来水利建设项目水土保持技术文件评估与审查中存在的普遍问题,提出了《水利工程各设计阶段水土保持技术文件编制指导意见》(以下简称《指导意见》,见附件),现予以发布
请各有关勘测设计单位在水利工程水土保持方案以及项目建议书、可行性研究和初步设计报告中的水土保持篇章编制工作中,认真贯彻落实《指导意见》
《指导意见》由水利水电规划设计总院负责解释

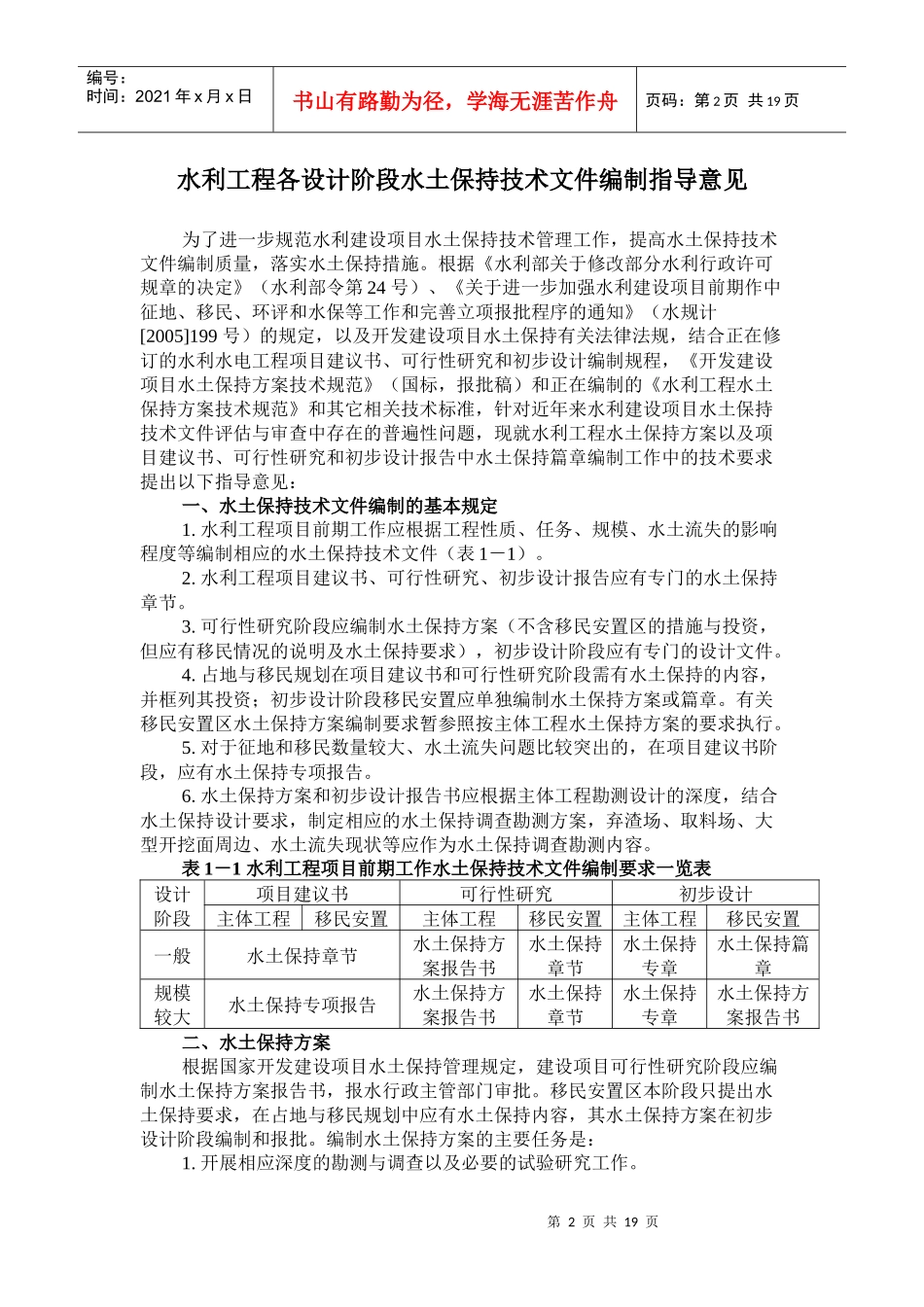

水利部水利水电规划设计管理局2005年8月12日主题词:水利水土保持编制意见通知附件:第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页水利工程各设计阶段水土保持技术文件编制指导意见为了进一步规范水利建设项目水土保持技术管理工作,提高水土保持技术文件编制质量,落实水土保持措施
根据《水利部关于修改部分水利行政许可规章的决定》(水利部令第24号)、《关于进一步加强水利建设项目前期作中征地、移民、环评和水保等工作和完善立项报批程序的通知》(水规计[2005]199号)的规定,以及开发建设项目水土保持有关法律法规,结合正在修订的水利水电工程项目建议书、可行性研究和初步设计编制规程,《开发建设项目水土保持方案技术规范》(国标,报批稿)和正在编制的《水利工程水
