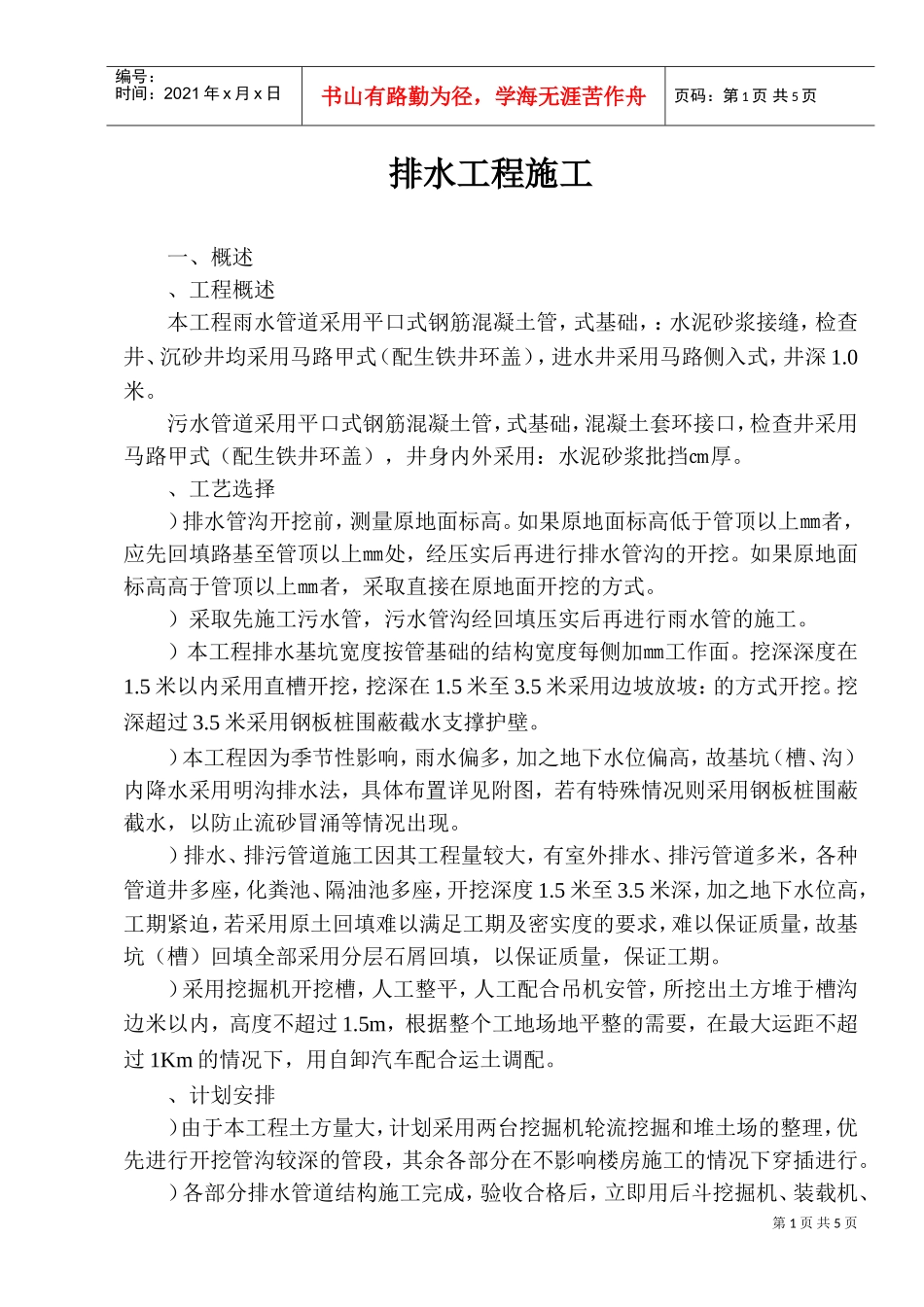

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页排水工程施工一、概述、工程概述本工程雨水管道采用平口式钢筋混凝土管,式基础,:水泥砂浆接缝,检查井、沉砂井均采用马路甲式(配生铁井环盖),进水井采用马路侧入式,井深1
污水管道采用平口式钢筋混凝土管,式基础,混凝土套环接口,检查井采用马路甲式(配生铁井环盖),井身内外采用:水泥砂浆批挡㎝厚

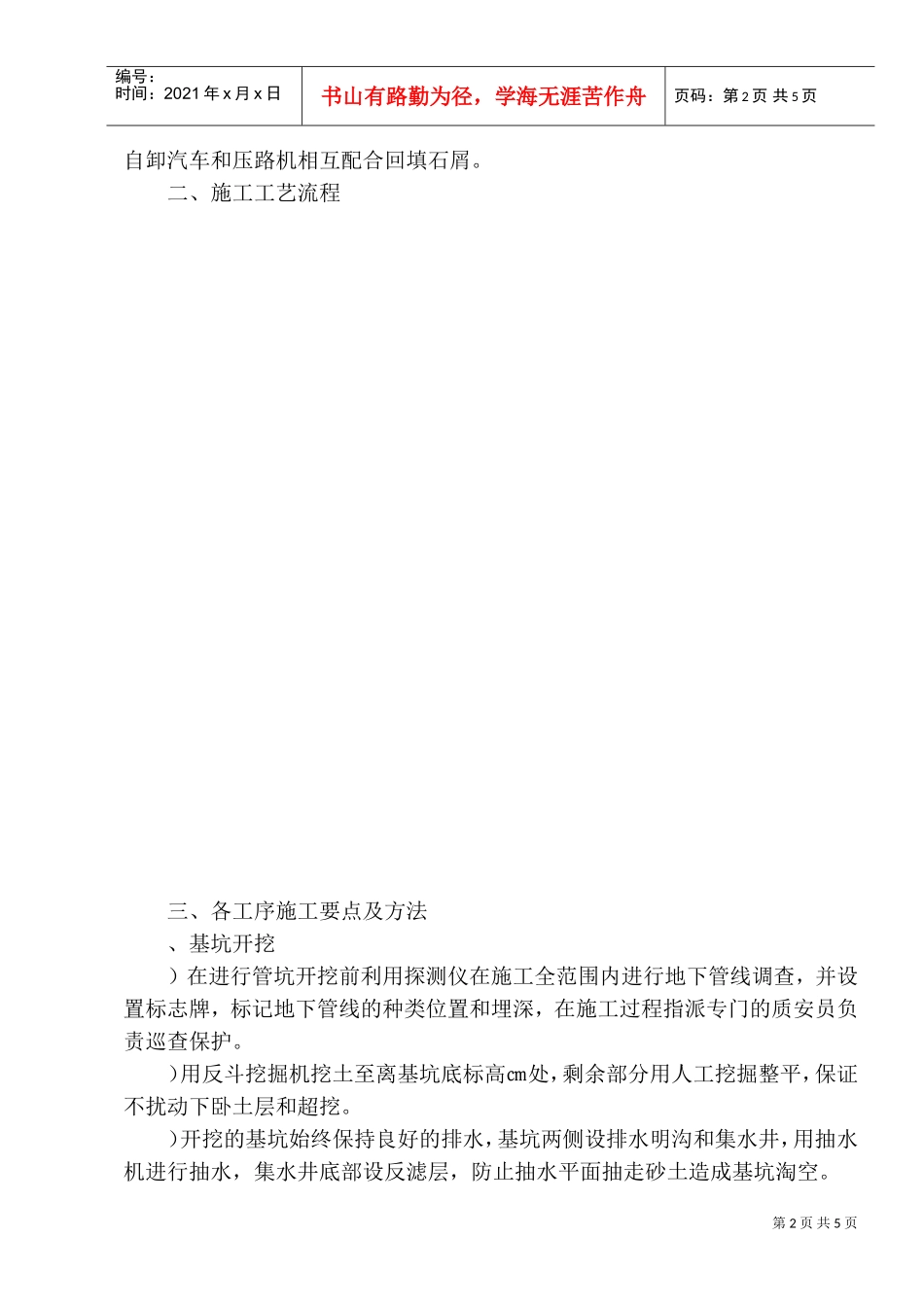

、工艺选择)排水管沟开挖前,测量原地面标高
如果原地面标高低于管顶以上㎜者,应先回填路基至管顶以上㎜处,经压实后再进行排水管沟的开挖
如果原地面标高高于管顶以上㎜者,采取直接在原地面开挖的方式
)采取先施工污水管,污水管沟经回填压实后再进行雨水管的施工
)本工程排水基坑宽度按管基础的结构宽度每侧加㎜工作面
挖深深度在1
5米以内采用直槽开挖,挖深在1
5米采用边坡放坡:的方式开挖
5米采用钢板桩围蔽截水支撑护壁

)本工程因为季节性影响,雨水偏多,加之地下水位偏高,故基坑(槽、沟)内降水采用明沟排水法,具体布置详见附图,若有特殊情况则采用钢板桩围蔽截水,以防止流砂冒涌等情况出现
)排水、排污管道施工因其工程量较大,有室外排水、排污管道多米,各种管道井多座,化粪池、隔油池多座,开挖深度1
5米深,加之地下水位高,工期紧迫,若采用原土回填难以满足工期及密实度的要求,难以保证质量,故基坑(槽)回填全部采用分层石屑回填,以保证质量,保证工期
)采用挖掘机开挖槽,人工整平,人工配合吊机安管,所挖出土方堆于槽沟边米以内,高度不超过1
5m,根据整个工地场地平整的需要,在最大运距不超过1Km的情况下,用自卸汽车配合运土调配
、计划安排)由于本工程土方量大,计划采用两台挖掘机轮流挖掘和堆土场的整理,优先进行开挖管沟较深的管段,其余各部分在不影响楼房施工的情况下穿插进行
