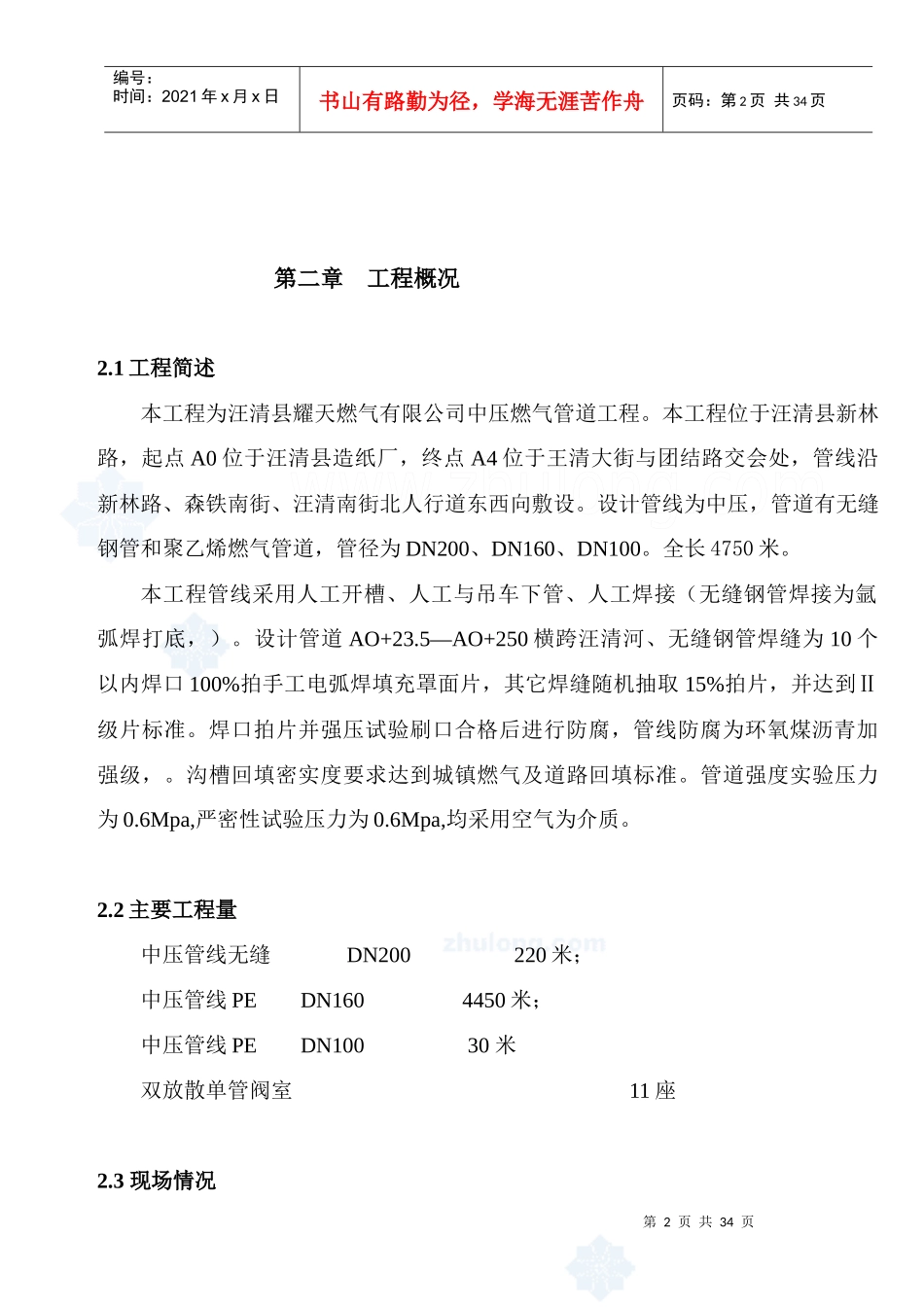

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页第一章编制依据1.1工程施工应遵循有关文件、规范、标准1《汪清县燃气管线工程设计施工图》1.1.2《城镇燃气设计规范》GB50028-931.1.3《城镇燃气输配工程施工及验收规范》CJJ33-891.2.4《钢制对焊无缝管件》GB12459-19901.1.5《埋地钢制管道环氧煤沥青防腐层技术标准》SY/T0447-961.1.6《气焊、手工电弧焊对接接头气体保护焊焊接缝坡口的基本形式及尺寸》GB985-801.1.7《工业金属管道工程施工及验收规范》GB50235-971.1.8《现场设备、工业管道工程施工及验收规范》GB50236-981.1.9《混凝土结构工程施工及验收规范》GB50204-20021.1.10《市政管道工程施工技术规范》2001年版1.1.11《市政基础设施工程资料管理规程》京建科教[2003]第262号1.1.12《建设工程质量管理条例国务院令第279号》1.1.13《中华人民共和国环境保护法》1.1.14《城市市容和环境卫生管理条例》1.1.15《聚乙烯燃气管道工程技术规范》1.2效力顺序1.2.1法规性文件1.2.2设计说明书1.2.3行业部门颁发的规程、规范和标准1.2.4国家颁发的规程、规范和标准第2页共34页第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页第二章工程概况2.1工程简述本工程为汪清县耀天燃气有限公司中压燃气管道工程。本工程位于汪清县新林路,起点A0位于汪清县造纸厂,终点A4位于王清大街与团结路交会处,管线沿新林路、森铁南街、汪清南街北人行道东西向敷设。设计管线为中压,管道有无缝钢管和聚乙烯燃气管道,管径为DN200、DN160、DN100。全长4750米。本工程管线采用人工开槽、人工与吊车下管、人工焊接(无缝钢管焊接为氩弧焊打底,)。设计管道AO+23.5—AO+250横跨汪清河、无缝钢管焊缝为10个以内焊口100%拍手工电弧焊填充罩面片,其它焊缝随机抽取15%拍片,并达到Ⅱ级片标准。焊口拍片并强压试验刷口合格后进行防腐,管线防腐为环氧煤沥青加强级,。沟槽回填密实度要求达到城镇燃气及道路回填标准。管道强度实验压力为0.6Mpa,严密性试验压力为0.6Mpa,均采用空气为介质。2.2主要工程量中压管线无缝DN200220米;中压管线PEDN1604450米;中压管线PEDN10030米双放散单管阀室11座2.3现场情况第3页共34页第2页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共34页本工程位于新林路、森铁南路北侧人行道上,施工现场周边多为居民住宅区及公共场所,进出行人较多,工程所在道路狭窄,来往行人多,施工场地狭窄。(见图1施工总平面图)2.4工程特点2.4.1本工程地处文明示范街道,环境整洁,周边多为居民区,学校及办公场所,因此我们要采取有效的保护措施,减少施工对环境的影响,求得周边居民的谅解和支持,保证工程顺利实施,树立良好的企业形象。2.4.2地下障碍物多,保护工作量大。2.4.3管线穿越清明路、大明路、幸福路,现场交通状况复杂,车流量较大,须认真做好施工段的划分与安排,制定有效合理的交通疏导措施,保证机动车、非机动车正常行驶及行人安全。2.5工程重点、主要矛盾和制约关系2.5.1本工程管线的聚乙烯管和钢管焊接是重点工序,焊口一次施焊成型质量的优劣,直接影响工程的整体进度,故此要侧重提高和保证焊口的一次合格率。2.5.2本工程管道沟槽的回填质量不仅关系到管道自身的安全,也关系到道路恢复的质量。是本工程控制的重点部位,要严格按回填要求进行,确保道路恢复后无沉陷。2.5.3本工程能否顺利实施、按时完工,关键在于解决施工与交通及其他部门的相互配合,在保证车辆及行人安全通行的前提下,合理安排施工,并加强文明施工,环境保护工作。第三章施工总体部署第4页共34页第3页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共34页3.1施工组织管理根据本工程施工任务重、工期紧、等特点,为文明、优质、高效、按期完成施工生产任务,加强组织与项目管理,特由公司内部选拔优秀的一级项目经理、项目总工及具有相应工程经验且技术精、责任心事业心强,勇于大胆管理的施工、质量等负责人构成本工程项目领导班子,由其挑选、配备所需的施工...
