第0页共70页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共70页一、工程概况1、工程简介**市建干路改造工程南起xx公园后门(与六合路交接处),途经民族师范学院、**工学院、电力电容器总厂、市第四中学,最后到达东环路,全长约1303米
该路段人员比较集中,加上是通往环城路的一条捷径,车辆较拥挤,但该路段只有7米宽,无人行道,人车混行,很不安全
且路面破烂,已出现裂痕,雨天积水较严重
由于一路学校较多,沿路临时搭建的摊点特别多,占道严重,对建干路的改造势在必行
该工程由市市政综合设计院设计,我公司投标段为K0+0
000~K0+660
000,道路红线宽26M,其中中间为14M宽快车道,路面结构自上而下,4CM厚AC-16沥青砼路面
6CM厚AC-25沥青砼,6CM厚AM-30黑色碎石,18厚水泥稳定碎石层,17CM级配碎石层、土基压实
此工程为总包工程,工程内容除道路工程外,还包括排水工程,电力工程、绿化工程、路灯工程等内容
2、综述通过对该工程招标文件、图纸设计和现场实际情况的熟知,结合我公司目前状况,若中标,我公司完全有能力按照招标文件及图纸设计要求出色地完成此项目的施工任务,交业主满意工程

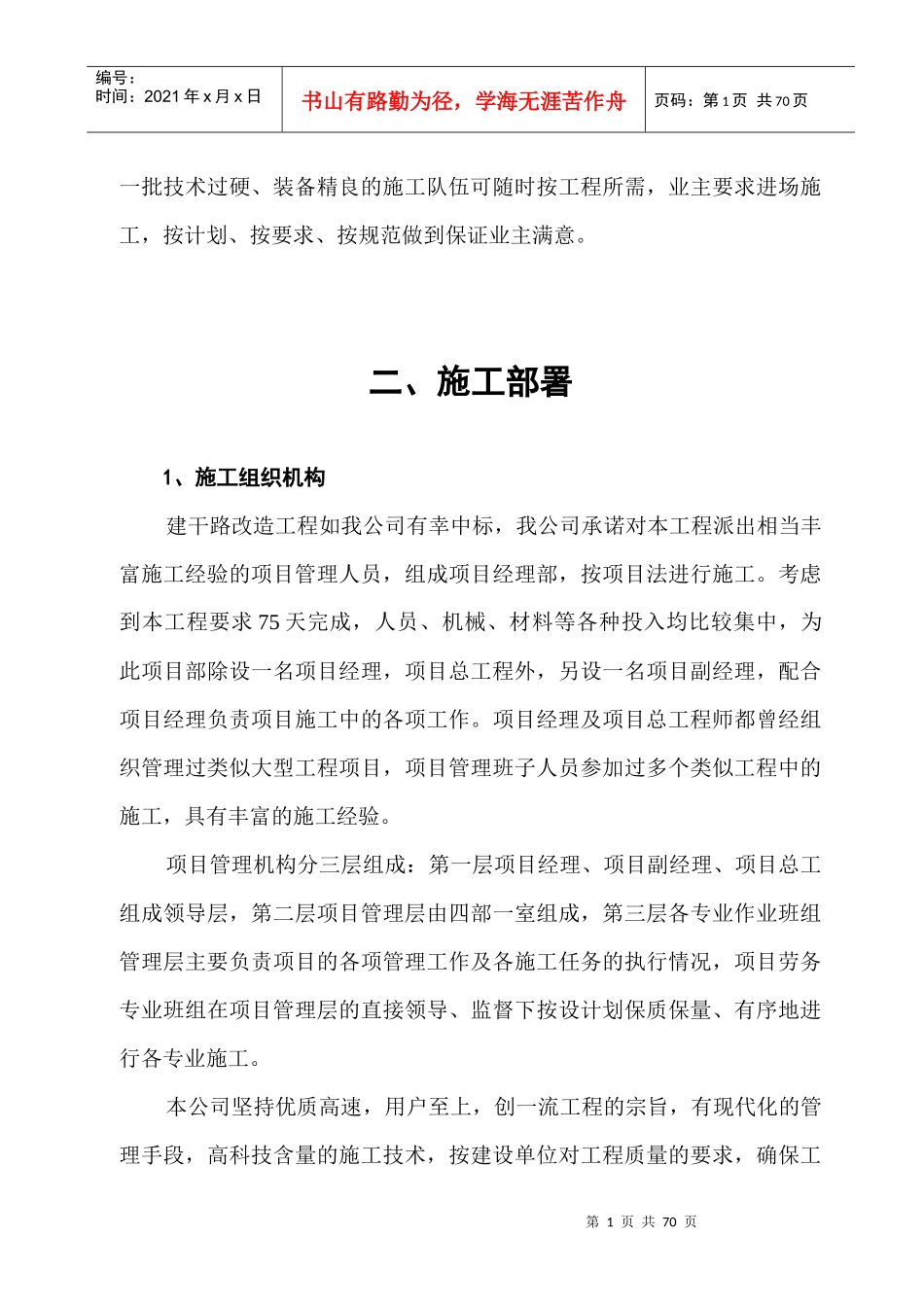

我公司承建施工过类似于此工程的建设项目,所以在这方面积累了丰富的施工、管理经验,具有第1页共70页第0页共70页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共70页一批技术过硬、装备精良的施工队伍可随时按工程所需,业主要求进场施工,按计划、按要求、按规范做到保证业主满意
二、施工部署1、施工组织机构建干路改造工程如我公司有幸中标,我公司承诺对本工程派出相当丰富施工经验的项目管理人员,组成项目经理部,按项目法进行施工
考虑到本工程要求75天完成,人员、机械、材料等各种投入均比较集中,为此项目部除设一名项目经理,项目总工程外,另
