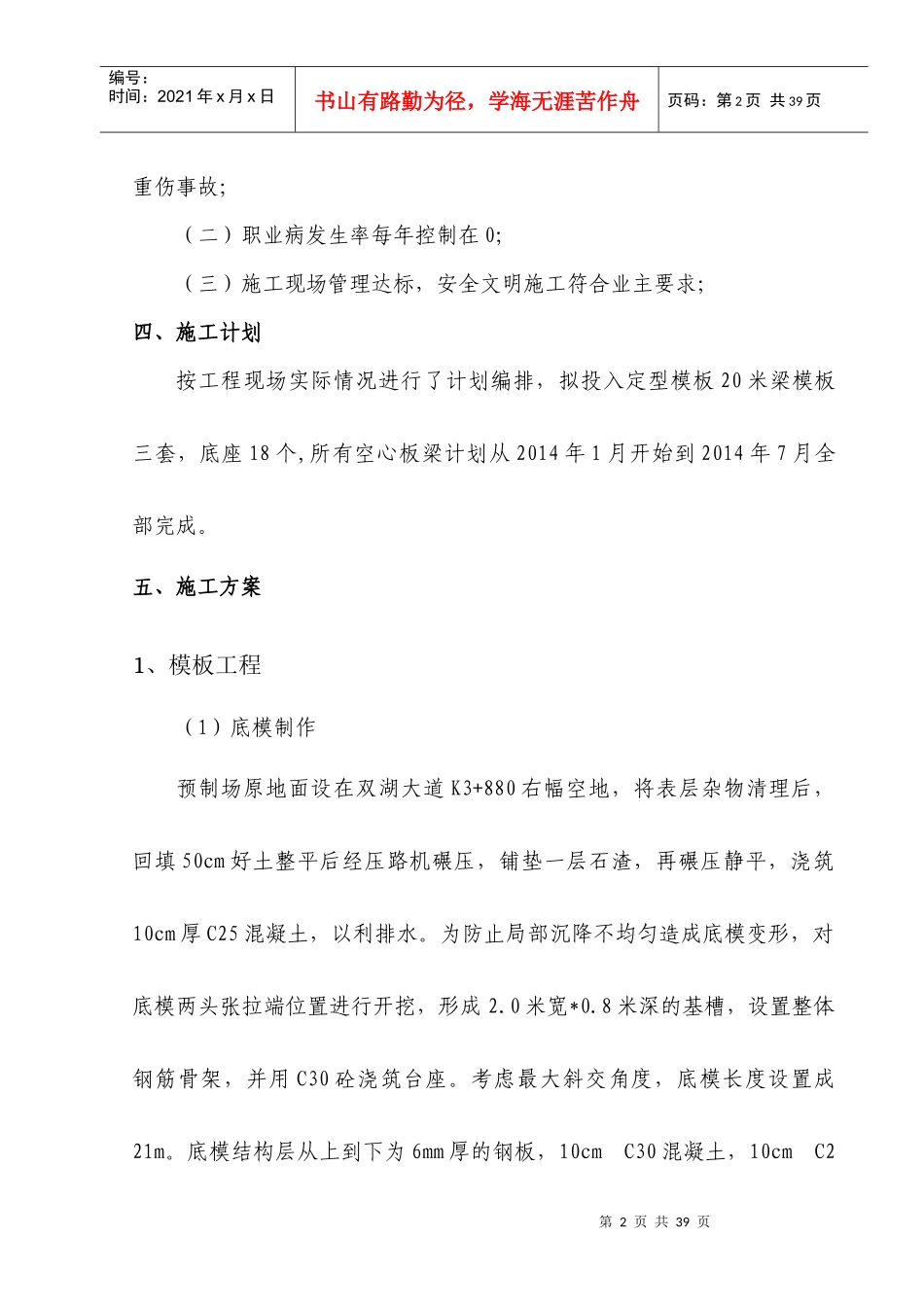

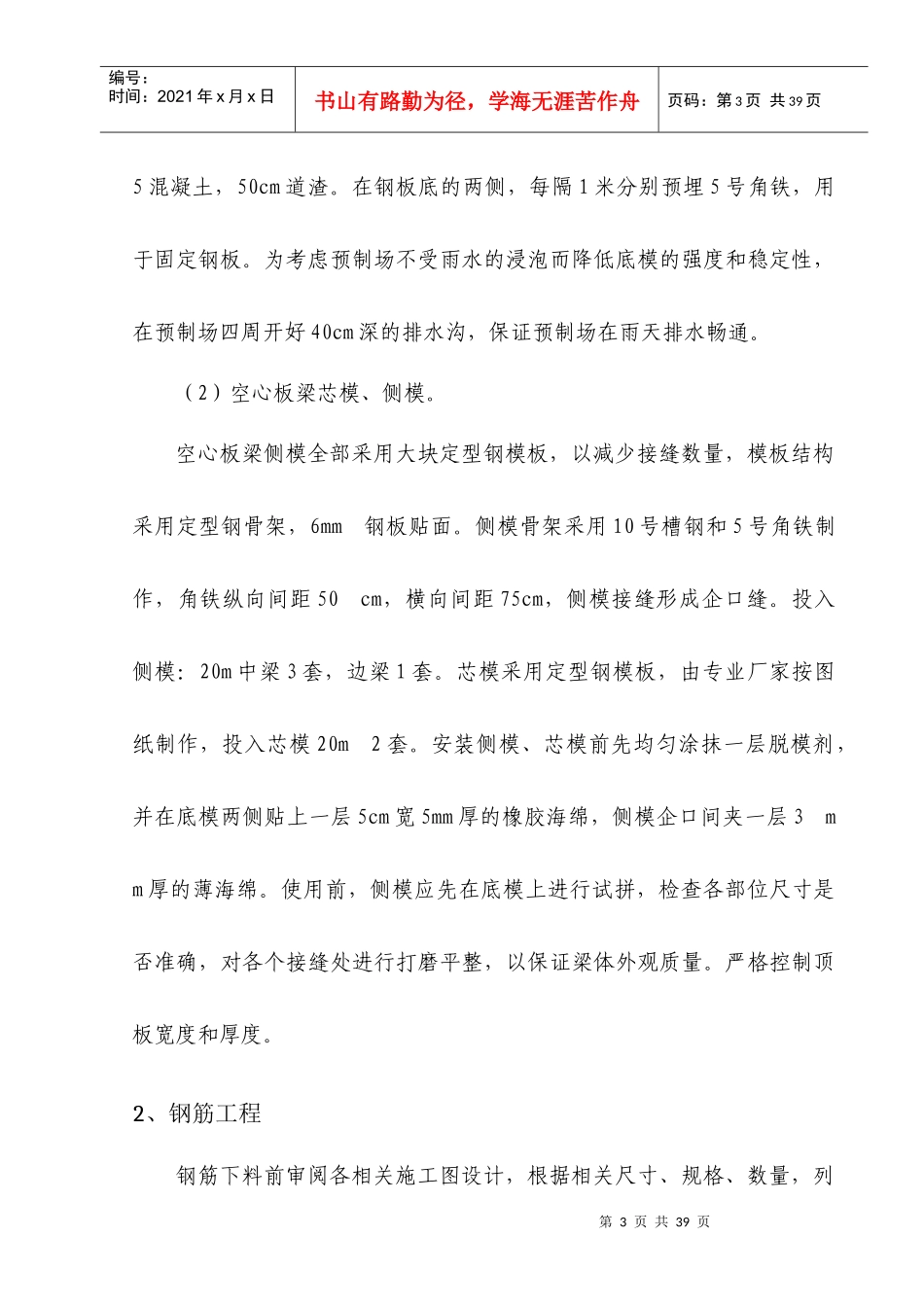

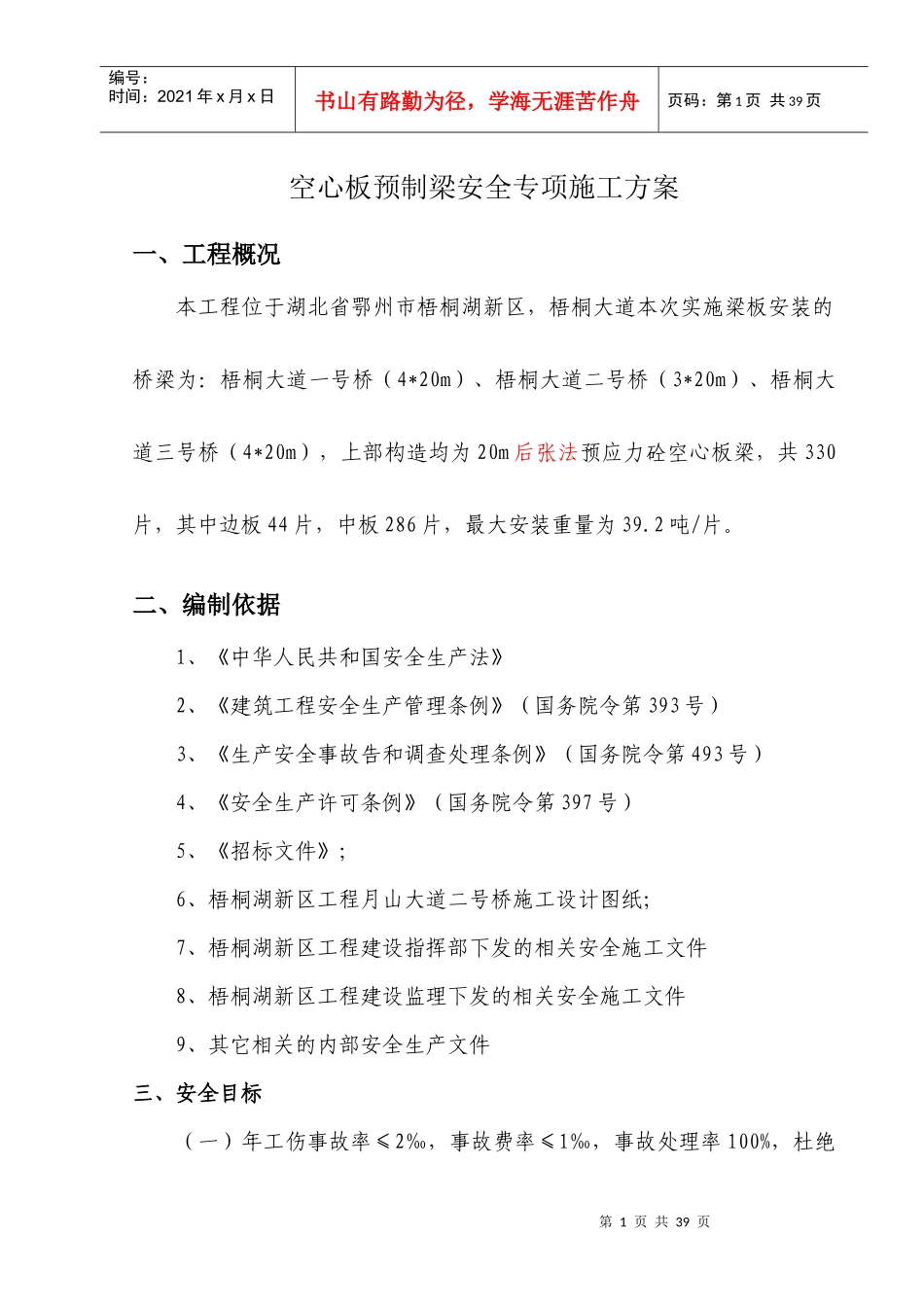

第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页空心板预制梁安全专项施工方案一、工程概况本工程位于湖北省鄂州市梧桐湖新区,梧桐大道本次实施梁板安装的桥梁为:梧桐大道一号桥(4*20m)、梧桐大道二号桥(3*20m)、梧桐大道三号桥(4*20m),上部构造均为20m后张法预应力砼空心板梁,共330片,其中边板44片,中板286片,最大安装重量为39.2吨/片。二、编制依据1、《中华人民共和国安全生产法》2、《建筑工程安全生产管理条例》(国务院令第393号)3、《生产安全事故告和调查处理条例》(国务院令第493号)4、《安全生产许可条例》(国务院令第397号)5、《招标文件》;6、梧桐湖新区工程月山大道二号桥施工设计图纸;7、梧桐湖新区工程建设指挥部下发的相关安全施工文件8、梧桐湖新区工程建设监理下发的相关安全施工文件9、其它相关的内部安全生产文件三、安全目标(一)年工伤事故率≤2‰,事故费率≤1‰,事故处理率100%,杜绝第2页共39页第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共39页重伤事故;(二)职业病发生率每年控制在0;(三)施工现场管理达标,安全文明施工符合业主要求;四、施工计划按工程现场实际情况进行了计划编排,拟投入定型模板20米梁模板三套,底座18个,所有空心板梁计划从2014年1月开始到2014年7月全部完成。五、施工方案1、模板工程(1)底模制作预制场原地面设在双湖大道K3+880右幅空地,将表层杂物清理后,回填50cm好土整平后经压路机碾压,铺垫一层石渣,再碾压静平,浇筑10cm厚C25混凝土,以利排水。为防止局部沉降不均匀造成底模变形,对底模两头张拉端位置进行开挖,形成2.0米宽*0.8米深的基槽,设置整体钢筋骨架,并用C30砼浇筑台座。考虑最大斜交角度,底模长度设置成21m。底模结构层从上到下为6mm厚的钢板,10cmC30混凝土,10cmC2第3页共39页第2页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共39页5混凝土,50cm道渣。在钢板底的两侧,每隔1米分别预埋5号角铁,用于固定钢板。为考虑预制场不受雨水的浸泡而降低底模的强度和稳定性,在预制场四周开好40cm深的排水沟,保证预制场在雨天排水畅通。(2)空心板梁芯模、侧模。空心板梁侧模全部采用大块定型钢模板,以减少接缝数量,模板结构采用定型钢骨架,6mm钢板贴面。侧模骨架采用10号槽钢和5号角铁制作,角铁纵向间距50cm,横向间距75cm,侧模接缝形成企口缝。投入侧模:20m中梁3套,边梁1套。芯模采用定型钢模板,由专业厂家按图纸制作,投入芯模20m2套。安装侧模、芯模前先均匀涂抹一层脱模剂,并在底模两侧贴上一层5cm宽5mm厚的橡胶海绵,侧模企口间夹一层3mm厚的薄海绵。使用前,侧模应先在底模上进行试拼,检查各部位尺寸是否准确,对各个接缝处进行打磨平整,以保证梁体外观质量。严格控制顶板宽度和厚度。2、钢筋工程钢筋下料前审阅各相关施工图设计,根据相关尺寸、规格、数量,列第4页共39页第3页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共39页出下料单,经技术负责人审核后进行下料。钢筋表面保持清洁无油渍、泥土、铁锈等。直径为10mm以下的Ⅰ级钢筋用卷扬机冷拉调直,调直后的钢筋用断线钳下料;直径为10mm以上的Ⅰ、Ⅱ级钢筋采用断筋机或轮切割机截断。钢筋直径小于12mm时采用绑扎,当钢筋直径大于或等于12mm时采用闪光对焊及搭接焊,焊接质量符合规范要求,搭接焊焊条采用502、506焊条。箍筋的弯曲由人工操作,制作时严格控制几何尺寸和弯曲角度,以免影响骨架的外形尺寸和形状。钢筋成品与半成品分开堆放,并标识齐全。板梁钢筋施工时先绑扎底板和腹板钢筋,再安装顶板钢筋。钢筋骨架绑扎时,在主筋上用石笔画出箍筋间距,然后绑扎箍筋,预制成的骨架具有足够的刚度和稳定性。板梁底板钢筋保护层采用与设计保护层厚度等厚的塑料垫块,均匀绑扎在主筋下方,腹板保护层采用接触面较小的塑料垫块。板梁顶板钢筋绑扎时,保证预埋件位置的准确性。为防止芯模上浮,第5页共39页第4页共39页编号:时间:2021年x月x日书山有路勤为径,...
