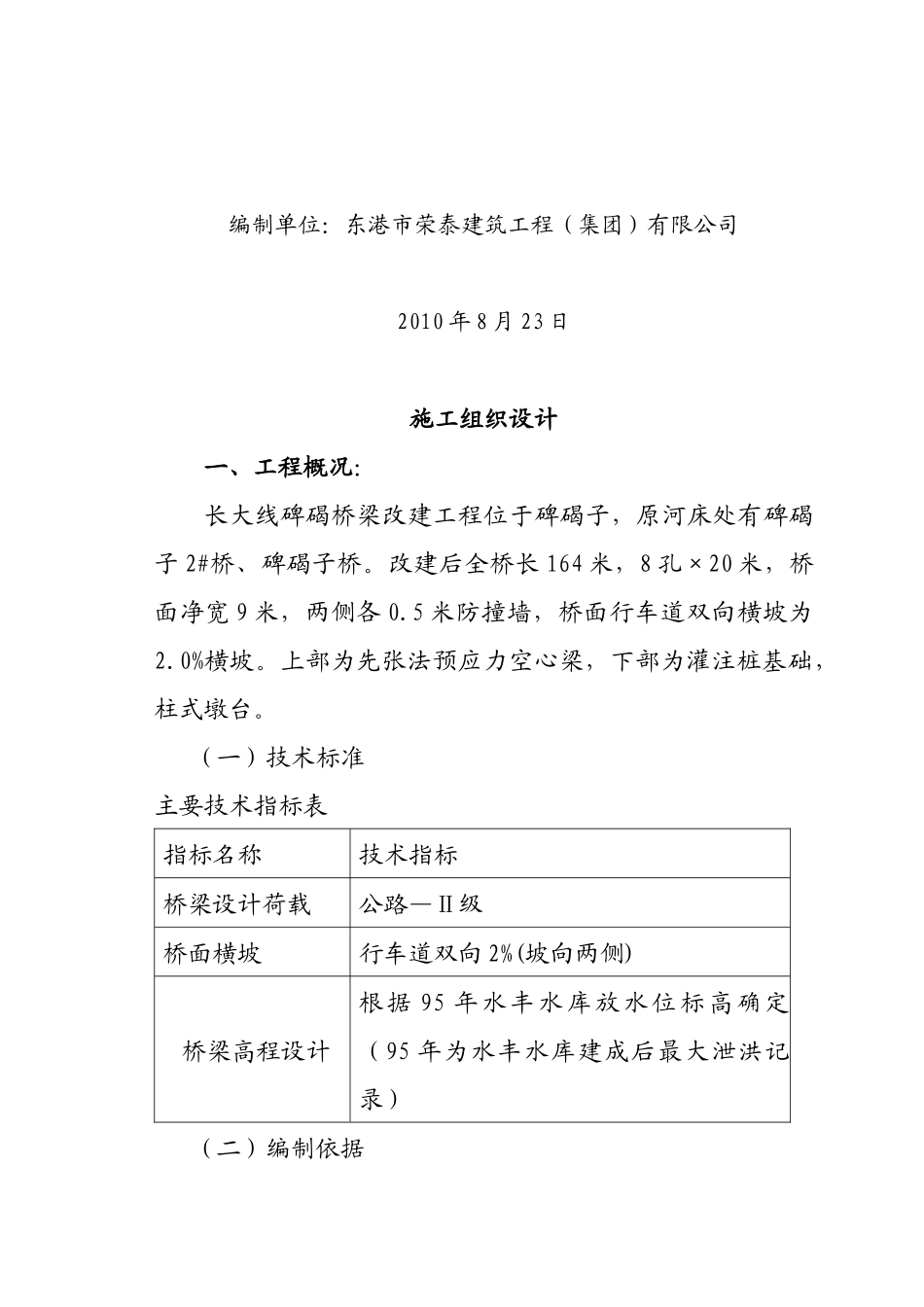

长大线碑碣子大桥改建工程施工组织设计编制单位:东港市荣泰建筑工程(集团)有限公司2010年8月23日施工组织设计一、工程概况:长大线碑碣桥梁改建工程位于碑碣子,原河床处有碑碣子2#桥、碑碣子桥
改建后全桥长164米,8孔×20米,桥面净宽9米,两侧各0
5米防撞墙,桥面行车道双向横坡为2
上部为先张法预应力空心梁,下部为灌注桩基础,柱式墩台

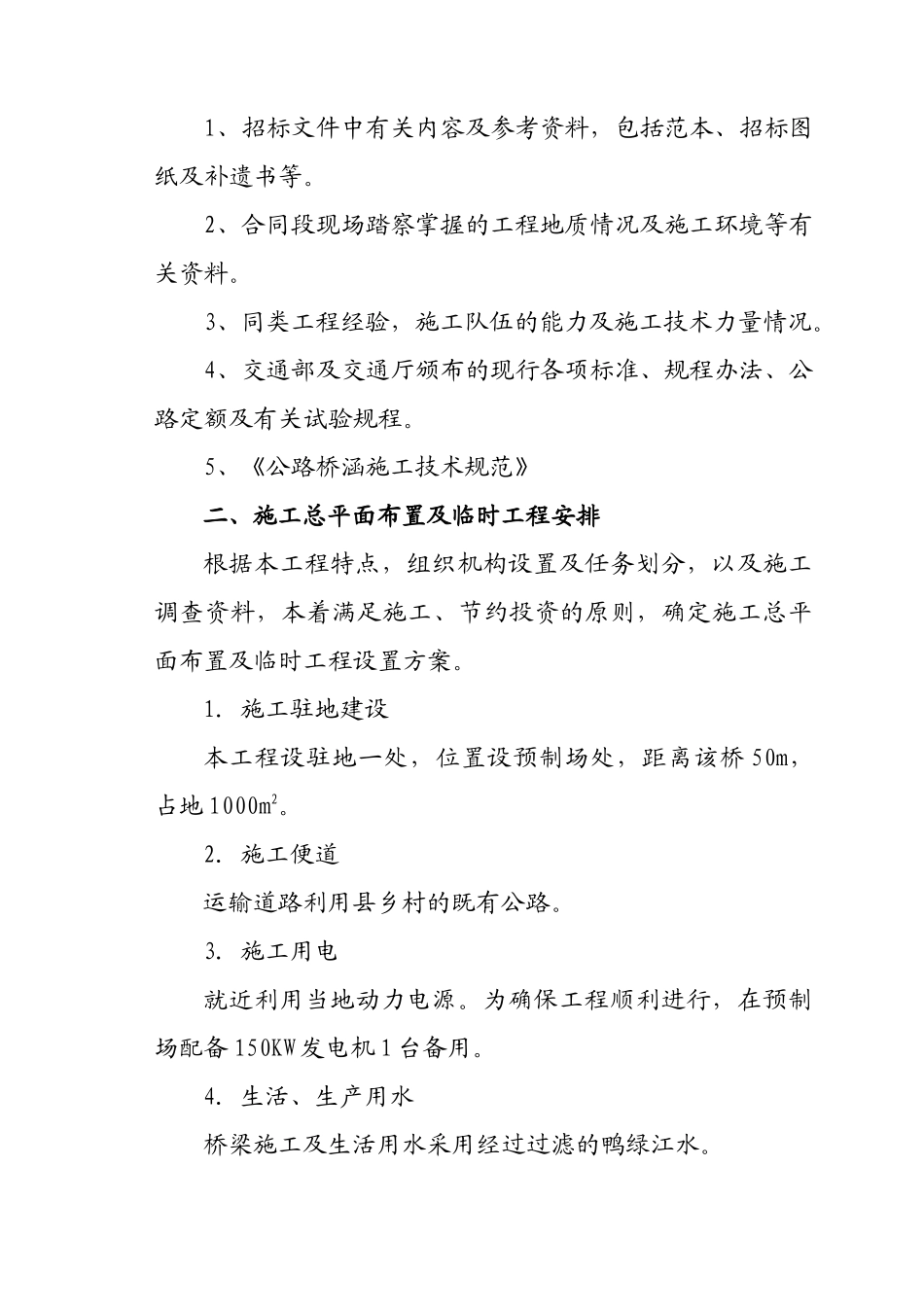

(一)技术标准主要技术指标表指标名称技术指标桥梁设计荷载公路—Ⅱ级桥面横坡行车道双向2%(坡向两侧)桥梁高程设计根据95年水丰水库放水位标高确定(95年为水丰水库建成后最大泄洪记录)(二)编制依据1、招标文件中有关内容及参考资料,包括范本、招标图纸及补遗书等
2、合同段现场踏察掌握的工程地质情况及施工环境等有关资料
3、同类工程经验,施工队伍的能力及施工技术力量情况
4、交通部及交通厅颁布的现行各项标准、规程办法、公路定额及有关试验规程
5、《公路桥涵施工技术规范》二、施工总平面布置及临时工程安排根据本工程特点,组织机构设置及任务划分,以及施工调查资料,本着满足施工、节约投资的原则,确定施工总平面布置及临时工程设置方案
1.施工驻地建设本工程设驻地一处,位置设预制场处,距离该桥50m,占地1000m2
2.施工便道运输道路利用县乡村的既有公路
3.施工用电就近利用当地动力电源
为确保工程顺利进行,在预制场配备150KW发电机1台备用
4.生活、生产用水桥梁施工及生活用水采用经过过滤的鸭绿江水
5.施工通信经理部驻地接入当地电话网,利用程控电话和对讲机进行对外联系及生产调度指挥
6.防火与消防与当地消防部门取得联系,必要时请求协助,在现场采取有效的防火及消防措施,并在油库、器材库、车间等处及施工车辆上配备适当数量的灭火器
7.与当地的关系充分尊重当地的风俗习惯,搞好团结,处理好与当地政府及群众的关系
五、主要工程项目的施工方案、
