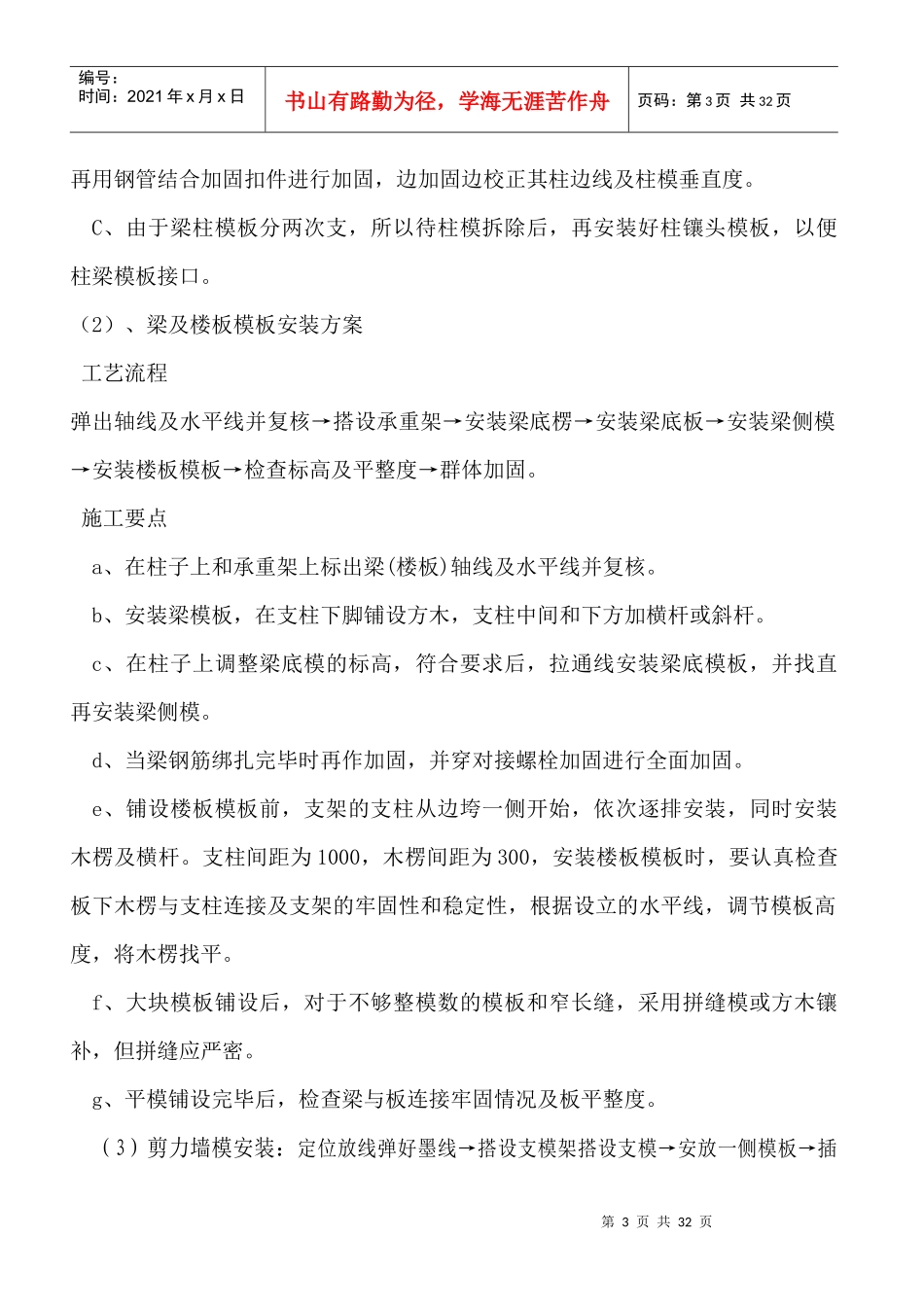

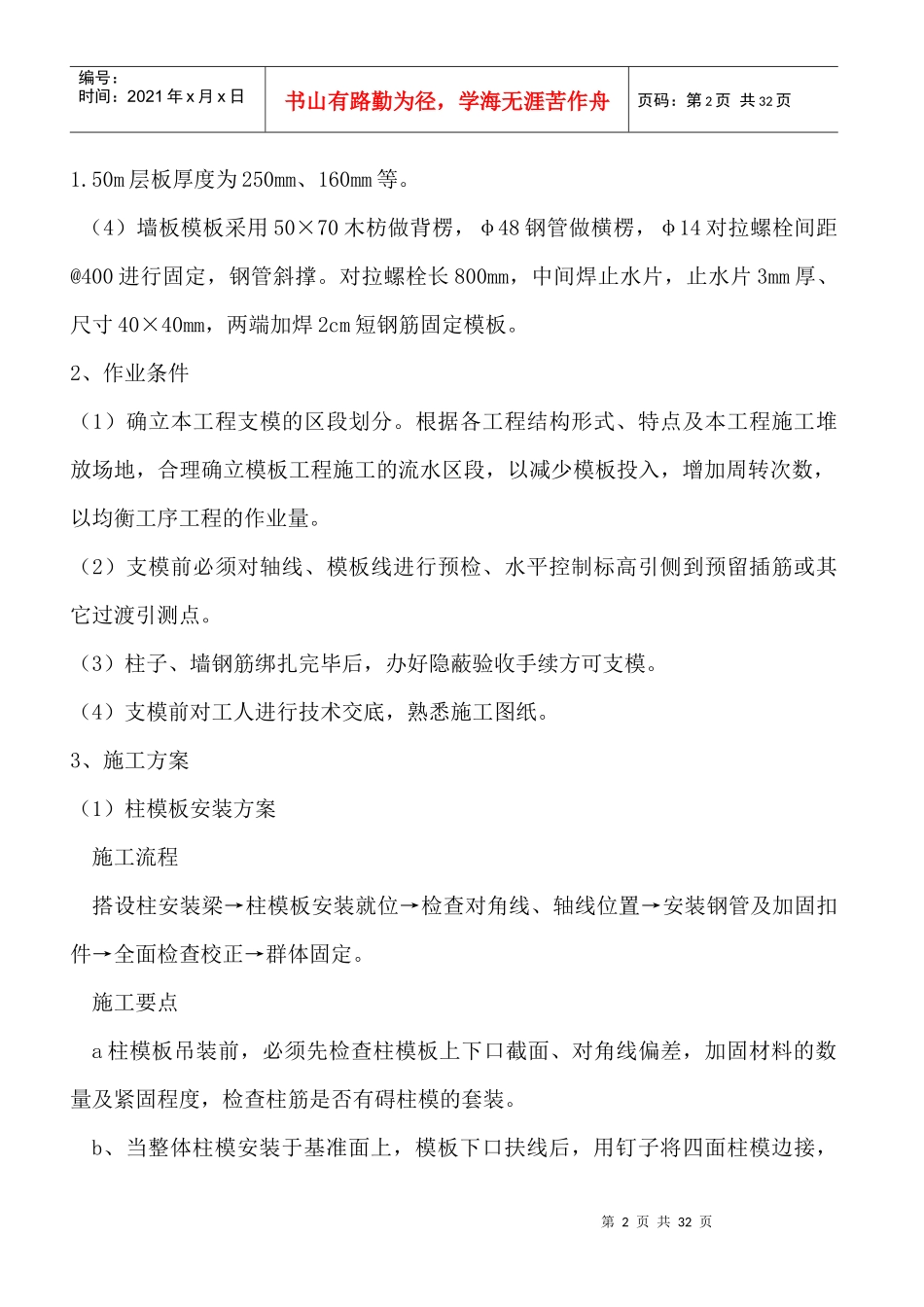

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页一、工程概况本工程建筑物地上建筑总长约为64.95m,总宽约为18.25m,建筑结构高度为90.45m。主楼地下三层,地上30层。主要建筑功能:地下一层为储藏室,地下二层、地下三层为汽车库,地上为住宅。建筑面积约为38939m2,其中地下建筑面积约为11934m2,地上建筑面积约为27005m2。建筑层高:主楼地下三层为4.8m,地下二层为3.5m,地下一层为2.8m;地上1~30层均为3.0米。结构类型:高层主楼剪力墙结构,地下车库框架结构;基础形式:主楼筏板基础;地下车库独立基础、条形基础。二、模板施工方案1、施工准备(1)柱模柱模采用定制18厚木胶板结合60×80方木龙骨。采用Φ48钢管并采用扣件进行紧固,间距为500。(2)梁模板梁侧模、底模亦采用18厚木胶板,结合50厚松方木为龙骨,梁底板下支撑横楞及支撑系统选用φ48钢管,其间距为500,梁侧模加固亦采用钢管。(3)楼板模板本工程楼板模板材料采用18厚木胶板,结合60厚松方木为龙骨,横楞及支撑系统均选用φ48钢管,支撑立杆间距为纵横1000,本工程楼板厚度为180mm、120mm、100mm。地下车库-6.35m层板厚度为250mm、150mm、120mm,-第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页1.50m层板厚度为250mm、160mm等。(4)墙板模板采用50×70木枋做背楞,φ48钢管做横楞,φ14对拉螺栓间距@400进行固定,钢管斜撑。对拉螺栓长800mm,中间焊止水片,止水片3mm厚、尺寸40×40mm,两端加焊2cm短钢筋固定模板。2、作业条件(1)确立本工程支模的区段划分。根据各工程结构形式、特点及本工程施工堆放场地,合理确立模板工程施工的流水区段,以减少模板投入,增加周转次数,以均衡工序工程的作业量。(2)支模前必须对轴线、模板线进行预检、水平控制标高引侧到预留插筋或其它过渡引测点。(3)柱子、墙钢筋绑扎完毕后,办好隐蔽验收手续方可支模。(4)支模前对工人进行技术交底,熟悉施工图纸。3、施工方案(1)柱模板安装方案施工流程搭设柱安装梁→柱模板安装就位→检查对角线、轴线位置→安装钢管及加固扣件→全面检查校正→群体固定。施工要点a柱模板吊装前,必须先检查柱模板上下口截面、对角线偏差,加固材料的数量及紧固程度,检查柱筋是否有碍柱模的套装。b、当整体柱模安装于基准面上,模板下口扶线后,用钉子将四面柱模边接,第3页共32页第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共32页再用钢管结合加固扣件进行加固,边加固边校正其柱边线及柱模垂直度。C、由于梁柱模板分两次支,所以待柱模拆除后,再安装好柱镶头模板,以便柱梁模板接口。(2)、梁及楼板模板安装方案工艺流程弹出轴线及水平线并复核→搭设承重架→安装梁底楞→安装梁底板→安装梁侧模→安装楼板模板→检查标高及平整度→群体加固。施工要点a、在柱子上和承重架上标出梁(楼板)轴线及水平线并复核。b、安装梁模板,在支柱下脚铺设方木,支柱中间和下方加横杆或斜杆。c、在柱子上调整梁底模的标高,符合要求后,拉通线安装梁底模板,并找直再安装梁侧模。d、当梁钢筋绑扎完毕时再作加固,并穿对接螺栓加固进行全面加固。e、铺设楼板模板前,支架的支柱从边垮一侧开始,依次逐排安装,同时安装木楞及横杆。支柱间距为1000,木楞间距为300,安装楼板模板时,要认真检查板下木楞与支柱连接及支架的牢固性和稳定性,根据设立的水平线,调节模板高度,将木楞找平。f、大块模板铺设后,对于不够整模数的模板和窄长缝,采用拼缝模或方木镶补,但拼缝应严密。g、平模铺设完毕后,检查梁与板连接牢固情况及板平整度。(3)剪力墙模安装:定位放线弹好墨线→搭设支模架搭设支模→安放一侧模板→插第4页共32页第3页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共32页放穿墙螺杆→根据墙体控制线将模板下口调整到位→安放另一侧模板→调整模板位置→穿墙螺杆初步拧紧→模板接缝处、阴阳角处加强处理→用竖向木枋及横向钢管固定→调整校正模板垂直度→班组自检、整改→施...
