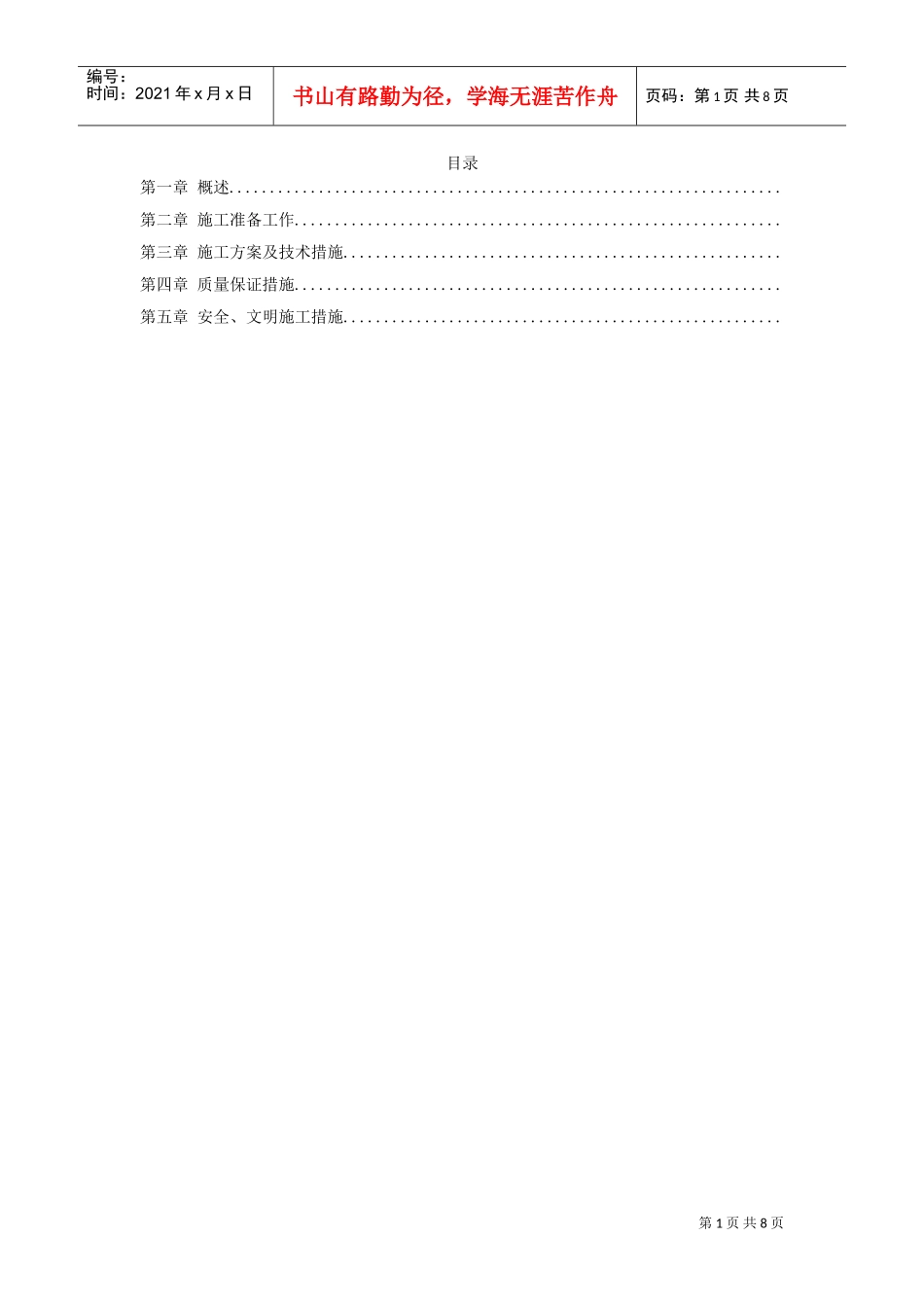

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页目录第一章概述
第二章施工准备工作
第三章施工方案及技术措施
第四章质量保证措施
第五章安全、文明施工措施

第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页概述一、工程范围本工程为台州某区污水管道安装工程
管道全程铺设主管道,从污水厂至排放口全长约公里
其中预应力混凝土管3048m,管道接口均为橡胶圈柔性接口;焊接钢管180m
二、主要工程内容、隔堤以南海涂地带需开槽施工,敷设预应力管1343m
、隔堤以北明管敷设,每支管子设一个管道支墩,敷设预应力管1680m,钢筋混凝土支座只,钢制管箍只
、污水厂出口,穿隔堤及排放口处采用×焊接钢管,长度180m
、2400mm,阀门井一座;3000mm,阀门井一座
施工准备工作一、测量放样、根据施工图会审纪要及有关单位确定,隔堤以南(即污水厂至隔堤部分),管中心线距沿江堤坝底脚18m,;隔堤坝以北(即隔堤至出江口部分)管中心线距沿江堤坝底脚~4m
因此,本工程管中心线定位即以沿江堤坝为参照进行放样
污水厂出厂过河钢管根据出厂管位置,同
