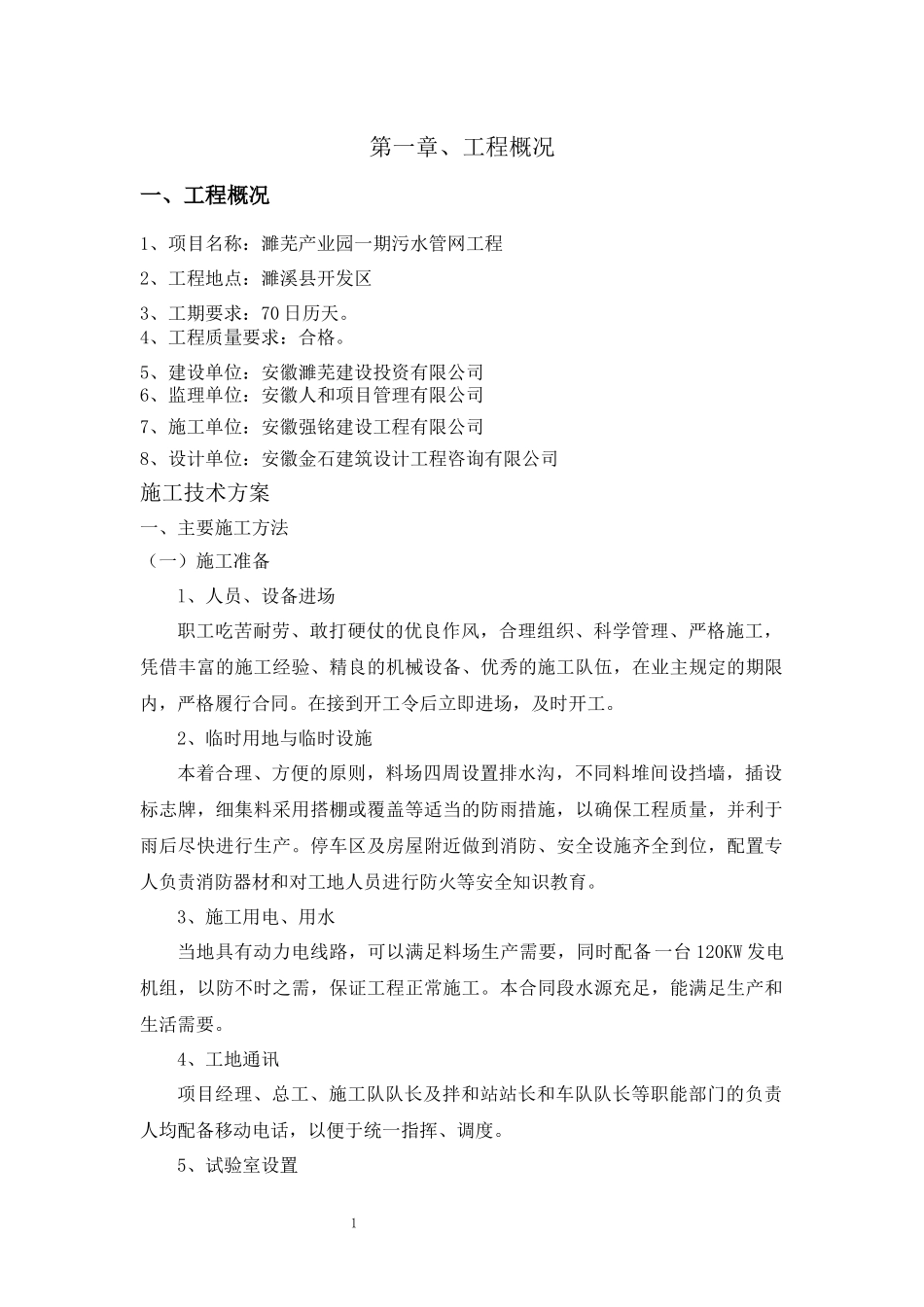

1第一章、工程概况一、工程概况1、项目名称:濉芜产业园一期污水管网工程2、工程地点:濉溪县开发区3、工期要求:70日历天
4、工程质量要求:合格
5、建设单位:安徽濉芜建设投资有限公司6、监理单位:安徽人和项目管理有限公司7、施工单位:安徽强铭建设工程有限公司8、设计单位:安徽金石建筑设计工程咨询有限公司施工技术方案一、主要施工方法(一)施工准备l、人员、设备进场职工吃苦耐劳、敢打硬仗的优良作风,合理组织、科学管理、严格施工,凭借丰富的施工经验、精良的机械设备、优秀的施工队伍,在业主规定的期限内,严格履行合同
在接到开工令后立即进场,及时开工
2、临时用地与临时设施本着合理、方便的原则,料场四周设置排水沟,不同料堆间设挡墙,插设标志牌,细集料采用搭棚或覆盖等适当的防雨措施,以确保工程质量,并利于雨后尽快进行生产
停车区及房屋附近做到消防、安全设施齐全到位,配置专人负责消防器材和对工地人员进行防火等安全知识教育
3、施工用电、用水当地具有动力电线路,可以满足料场生产需要,同时配备一台120KW发电机组,以防不时之需,保证工程正常施工
本合同段水源充足,能满足生产和生活需要
4、工地通讯项目经理、总工、施工队队长及拌和站站长和车队队长等职能部门的负责人均配备移动电话,以便于统一指挥、调度
5、试验室设置21按要求和实际需要建立完好的工地试验室,并办理试验室临时资质,配备试验所需用的各种仪器设备,委派有实践经验的试验工程师、试验员,负责各项试验工作

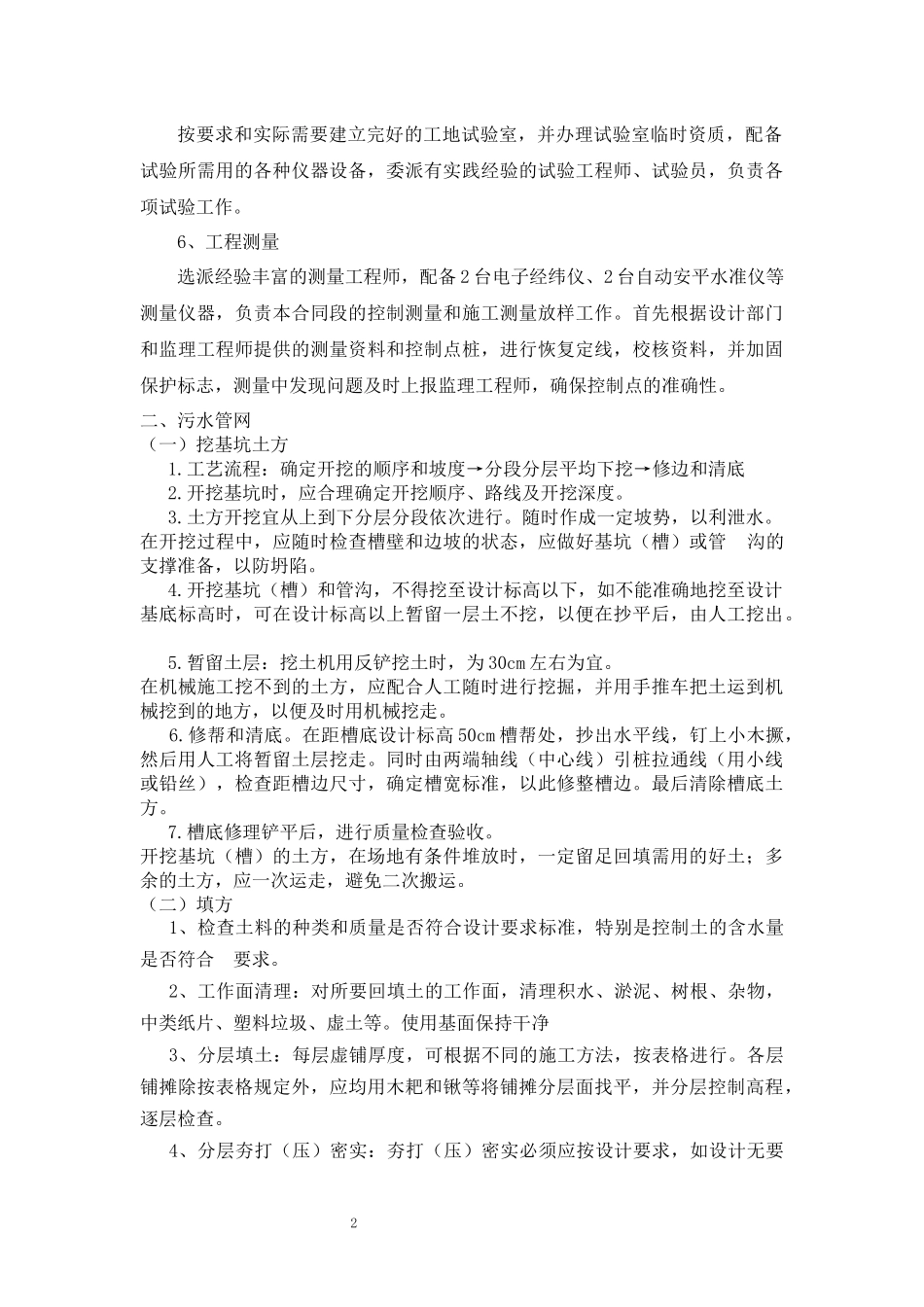

6、工程测量选派经验丰富的测量工程师,配备2台电子经纬仪、2台自动安平水准仪等测量仪器,负责本合同段的控制测量和施工测量放样工作
首先根据设计部门和监理工程师提供的测量资料和控制点桩,进行恢复定线,校核资料,并加固保护标志,测量中发现问题及时上报监理工程师,确保控制点的准确性
二、污水管网(一)挖基坑土方1

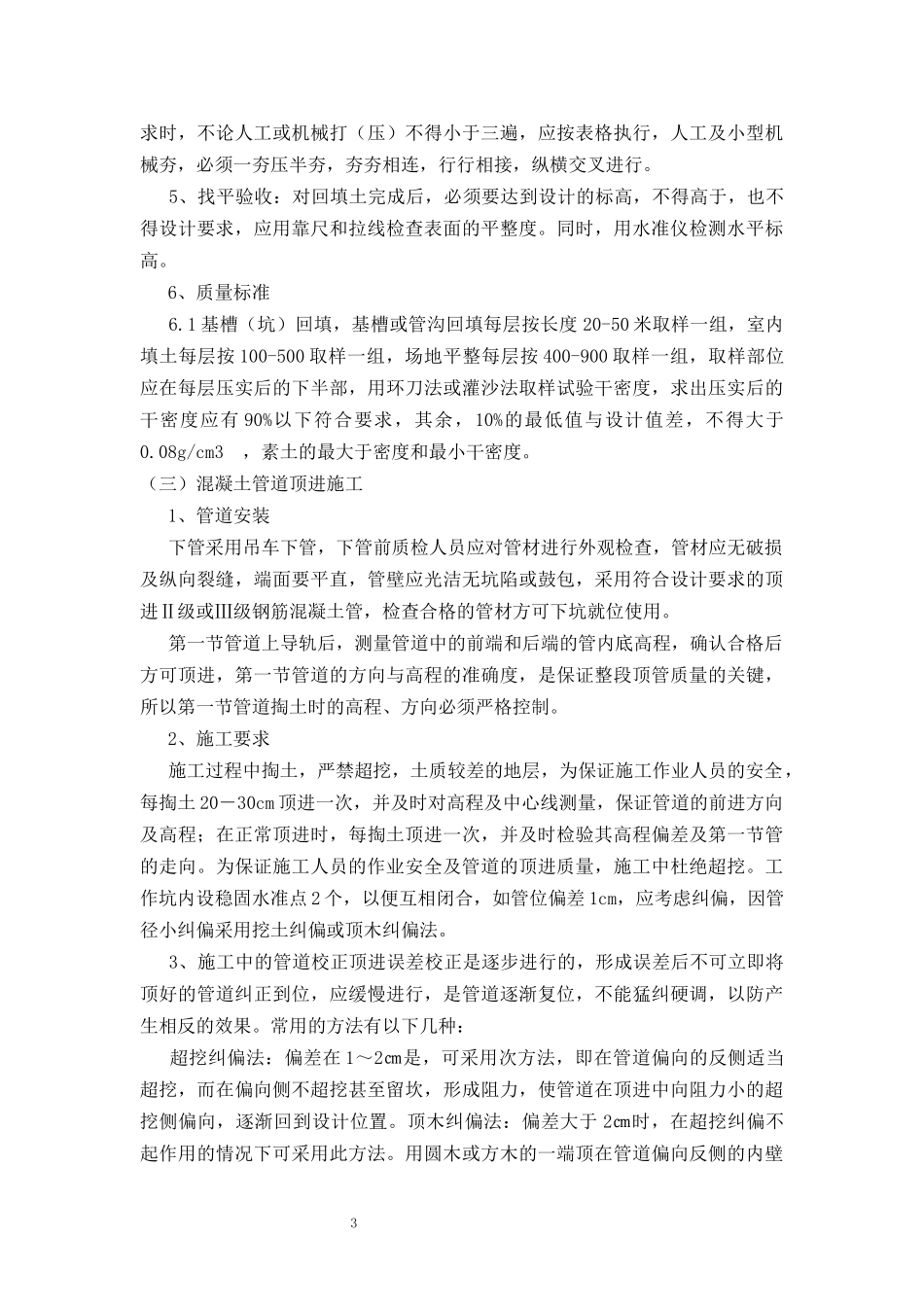

工艺流程:确定开挖的顺序和
