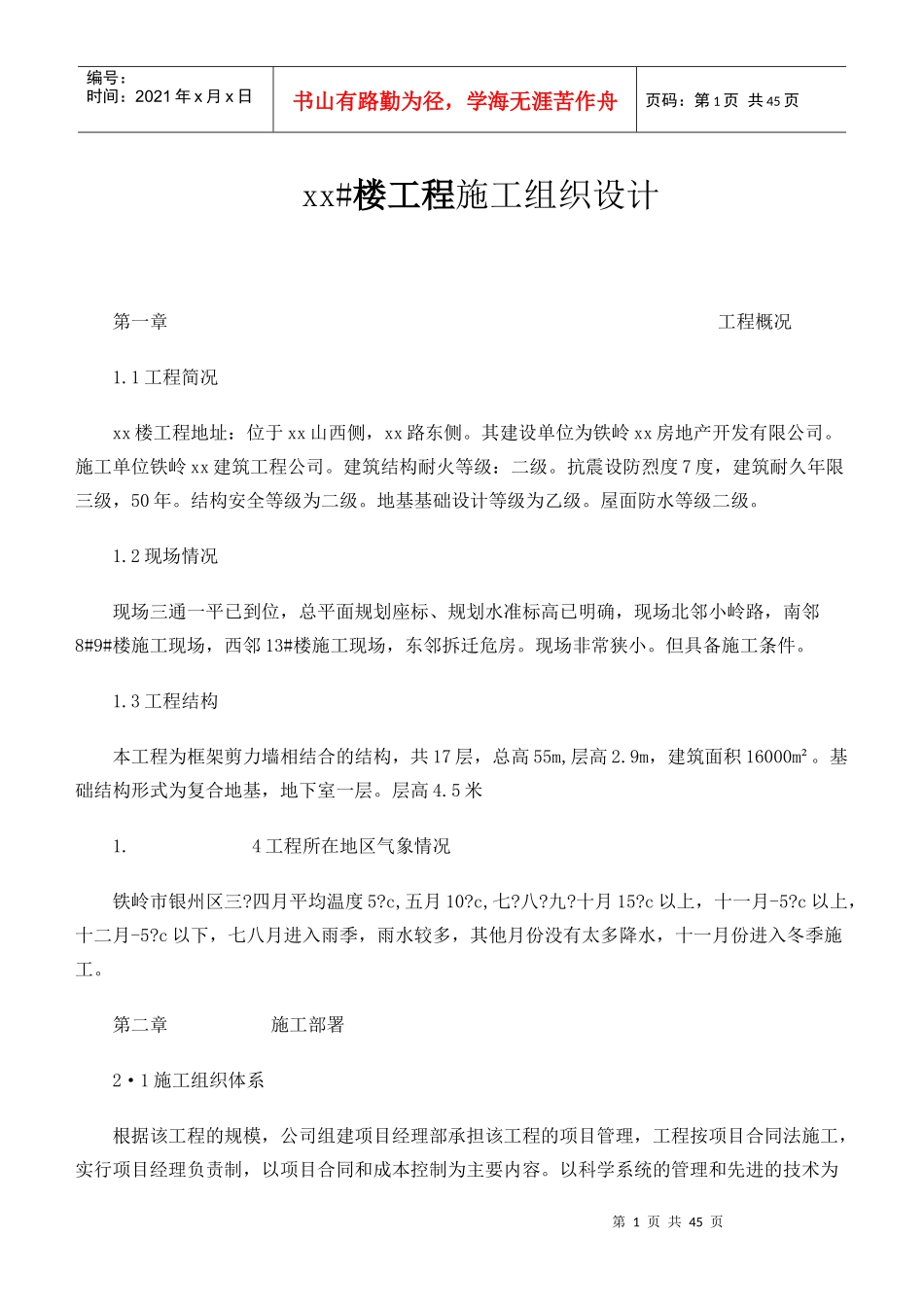

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页xx#楼工程施工组织设计第一章工程概况1
1工程简况xx楼工程地址:位于xx山西侧,xx路东侧
其建设单位为铁岭xx房地产开发有限公司
施工单位铁岭xx建筑工程公司
建筑结构耐火等级:二级
抗震设防烈度7度,建筑耐久年限三级,50年
结构安全等级为二级
地基基础设计等级为乙级
屋面防水等级二级
2现场情况现场三通一平已到位,总平面规划座标、规划水准标高已明确,现场北邻小岭路,南邻8#9#楼施工现场,西邻13#楼施工现场,东邻拆迁危房
现场非常狭小
但具备施工条件
3工程结构本工程为框架剪力墙相结合的结构,共17层,总高55m,层高2
9m,建筑面积16000m²
基础结构形式为复合地基,地下室一层
4工程所在地区气象情况铁岭市银州区三
四月平均温度5
c,五月10
c以上,十一月-5
c以上,十二月-5
c以下,七八月进入雨季,雨水较多,其他月份没有太多降水,十一月份进入冬季施工
第二章施工部署2·1施工组织体系根据该工程的规模,公司组建项目经理部承担该工程的项目管理,工程按项目合同法施工,实行项目经理负责制,以项目合同和成本控制为主要内容

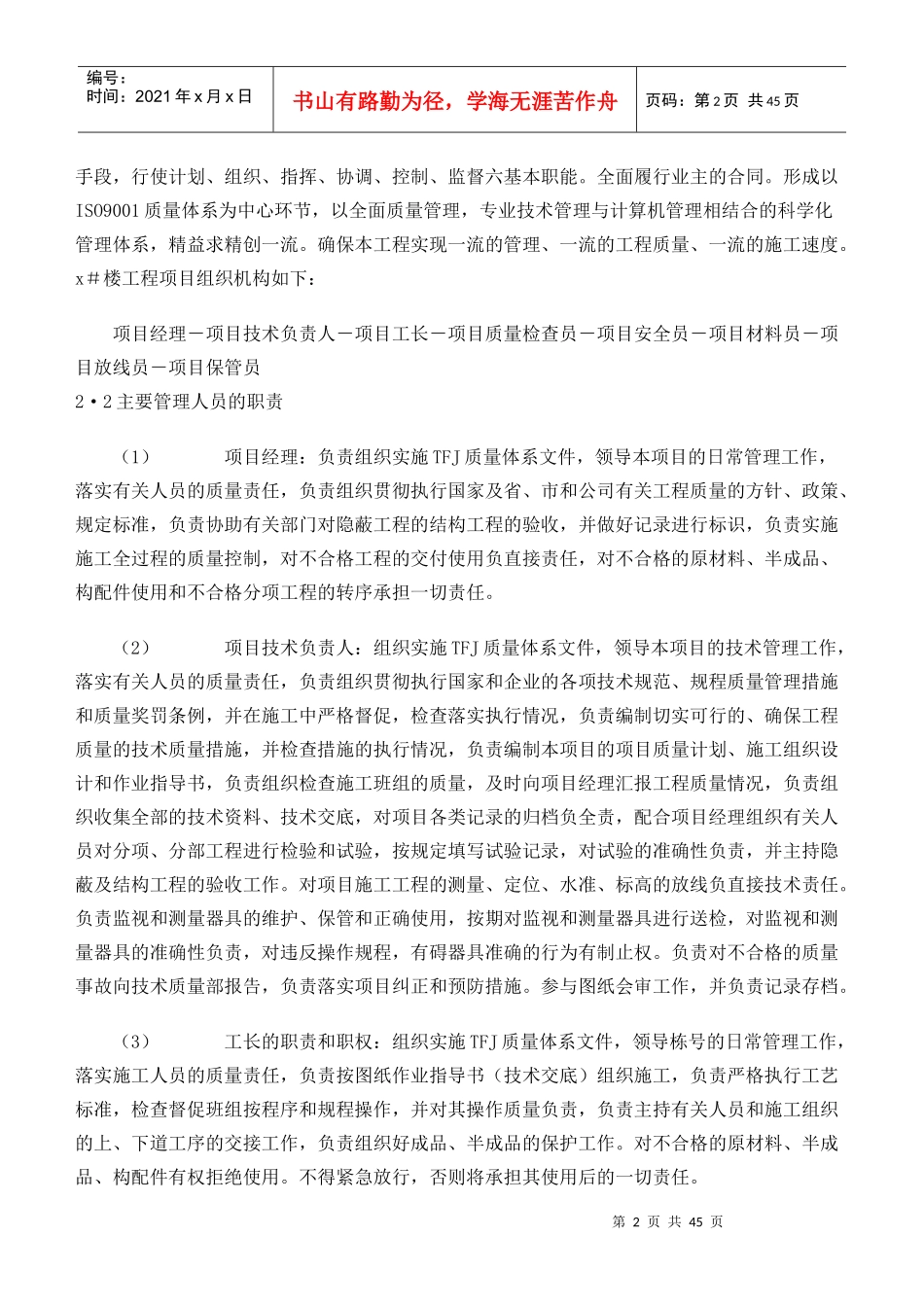

以科学系统的管理和先进的技术为第2页共45页第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共45页手段,行使计划、组织、指挥、协调、控制、监督六基本职能
全面履行业主的合同
形成以ISO9001质量体系为中心环节,以全面质量管理,专业技术管理与计算机管理相结合的科学化管理体系,精益求精创一流
确保本工程实现一流的管理、一流的工程质量、一流的施工速度

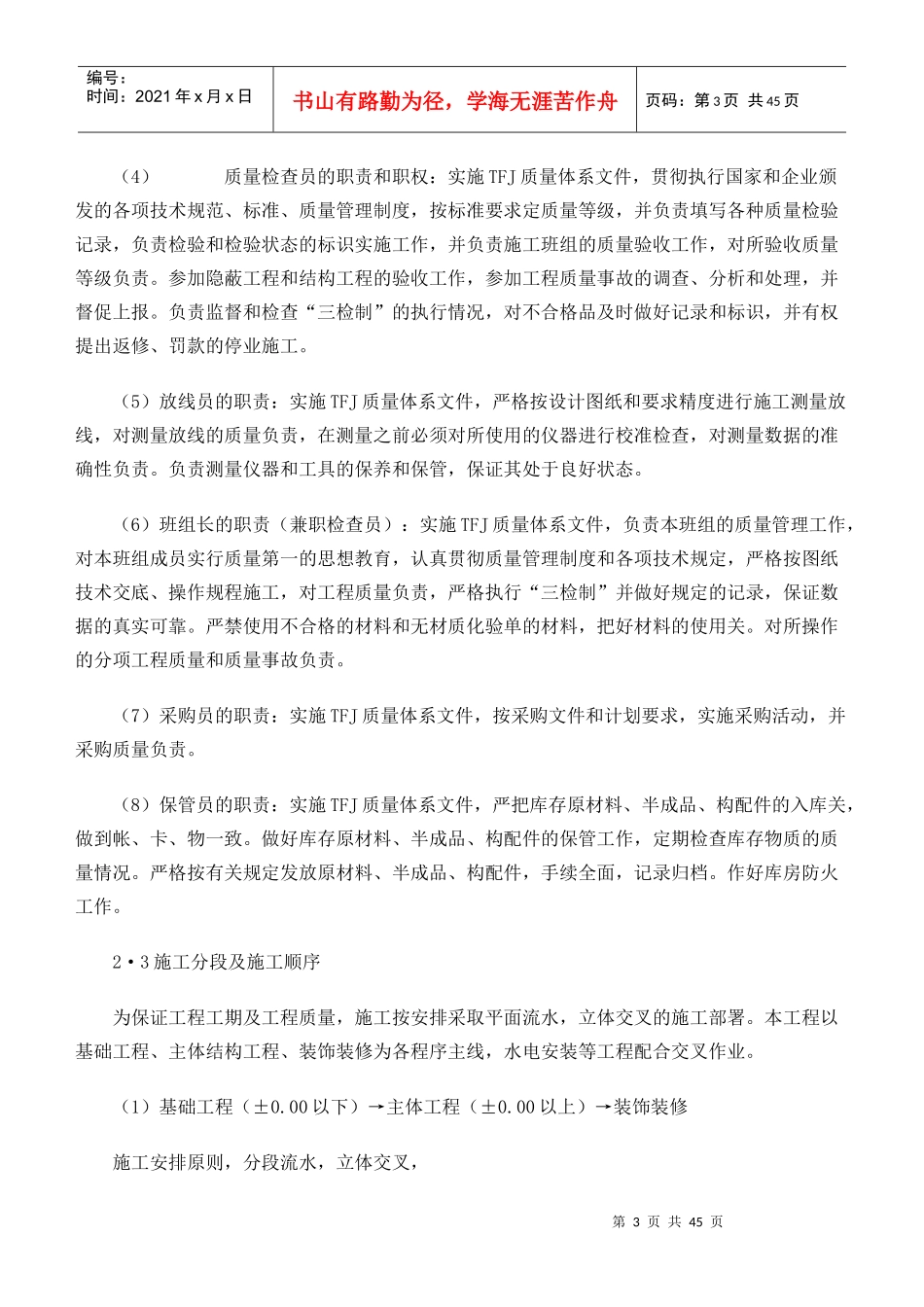

x#楼工程项目组织机构如下:项目经理-项目技术负责人-项目工长-项目质量检查员-项目安全员-项目材料员-项目
