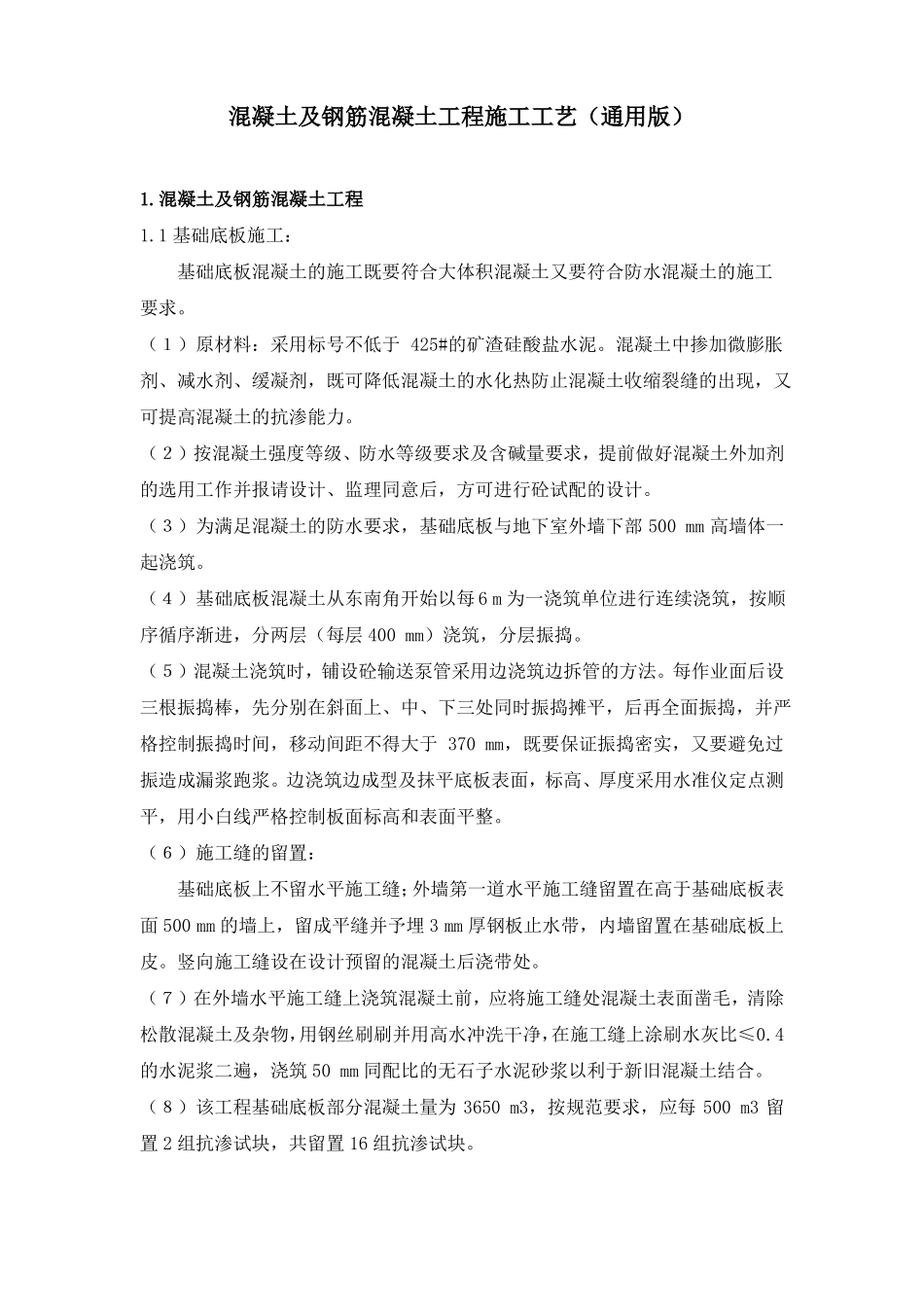

混凝土及钢筋混凝土工程施工工艺(通用版)1
混凝土及钢筋混凝土工程1
1基础底板施工:基础底板混凝土的施工既要符合大体积混凝土又要符合防水混凝土的施工要求
(1)原材料:采用标号不低于425#的矿渣硅酸盐水泥
混凝土中掺加微膨胀剂、减水剂、缓凝剂,既可降低混凝土的水化热防止混凝土收缩裂缝的出现,又可提高混凝土的抗渗能力
(2)按混凝土强度等级、防水等级要求及含碱量要求,提前做好混凝土外加剂的选用工作并报请设计、监理同意后,方可进行砼试配的设计
(3)为满足混凝土的防水要求,基础底板与地下室外墙下部500mm高墙体一起浇筑
(4)基础底板混凝土从东南角开始以每6m为一浇筑单位进行连续浇筑,按顺序循序渐进,分两层(每层400mm)浇筑,分层振捣
(5)混凝土浇筑时,铺设砼输送泵管采用边浇筑边拆管的方法
每作业面后设三根振捣棒,先分别在斜面上、中、下三处同时振捣摊平,后再全面振捣,并严格控制振捣时间,移动间距不得大于370mm,既要保证振捣密实,又要避免过振造成漏浆跑浆
边浇筑边成型及抹平底板表面,标高、厚度采用水准仪定点测平,用小白线严格控制板面标高和表面平整
(6)施工缝的留置:基础底板上不留水平施工缝;外墙第一道水平施工缝留置在高于基础底板表面500mm的墙上,留成平缝并予埋3mm厚钢板止水带,内墙留置在基础底板上皮
竖向施工缝设在设计预留的混凝土后浇带处
(7)在外墙水平施工缝上浇筑混凝土前,应将施工缝处混凝土表面凿毛,清除松散混凝土及杂物,用钢丝刷刷并用高水冲洗干净,在施工缝上涂刷水灰比≤0
4的水泥浆二遍,浇筑50mm同配比的无石子水泥砂浆以利于新旧混凝土结合
(8)该工程基础底板部分混凝土量为3650m3,按规范要求,应每500m3留置2组抗渗试块,共留置16组抗渗试块

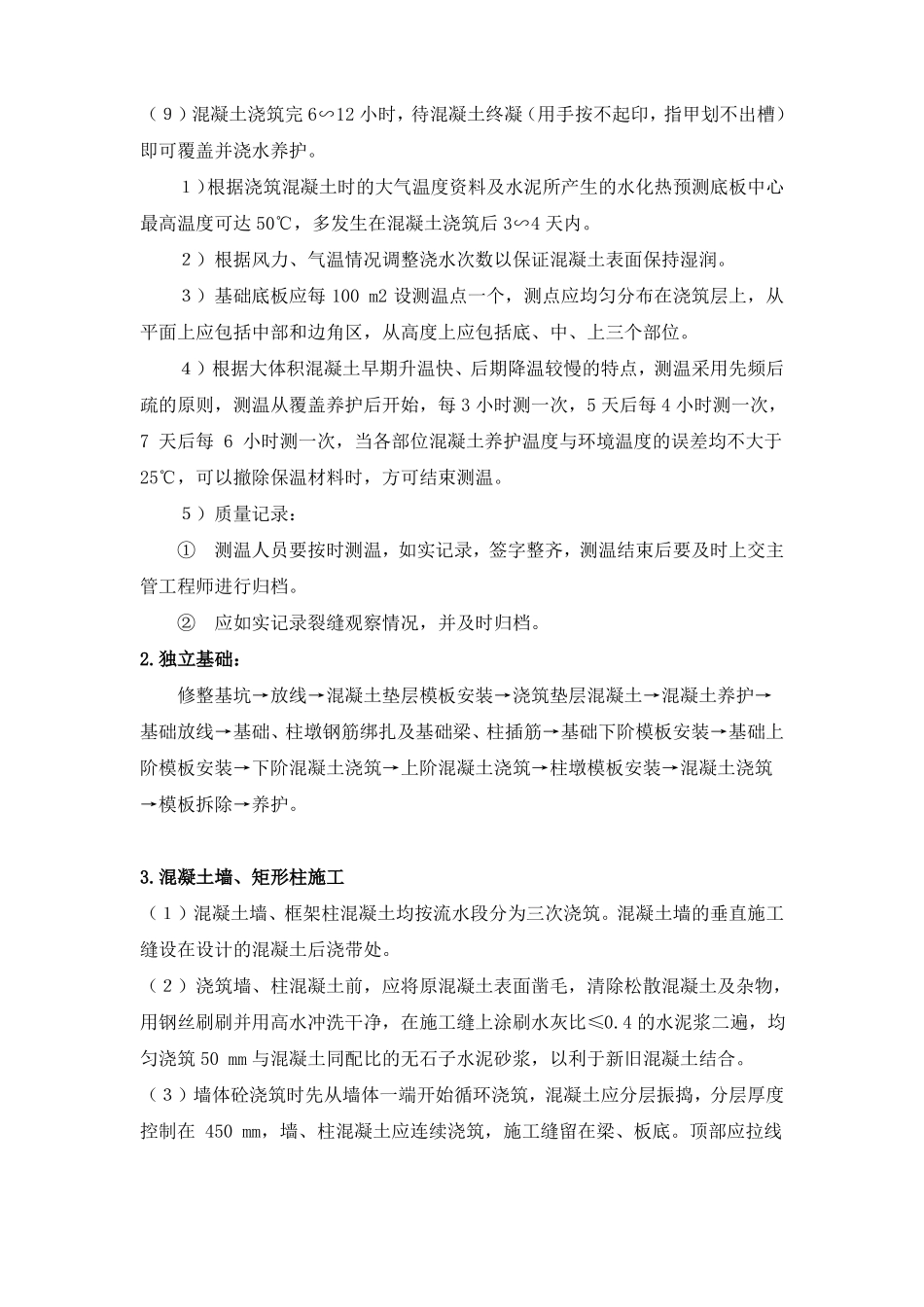

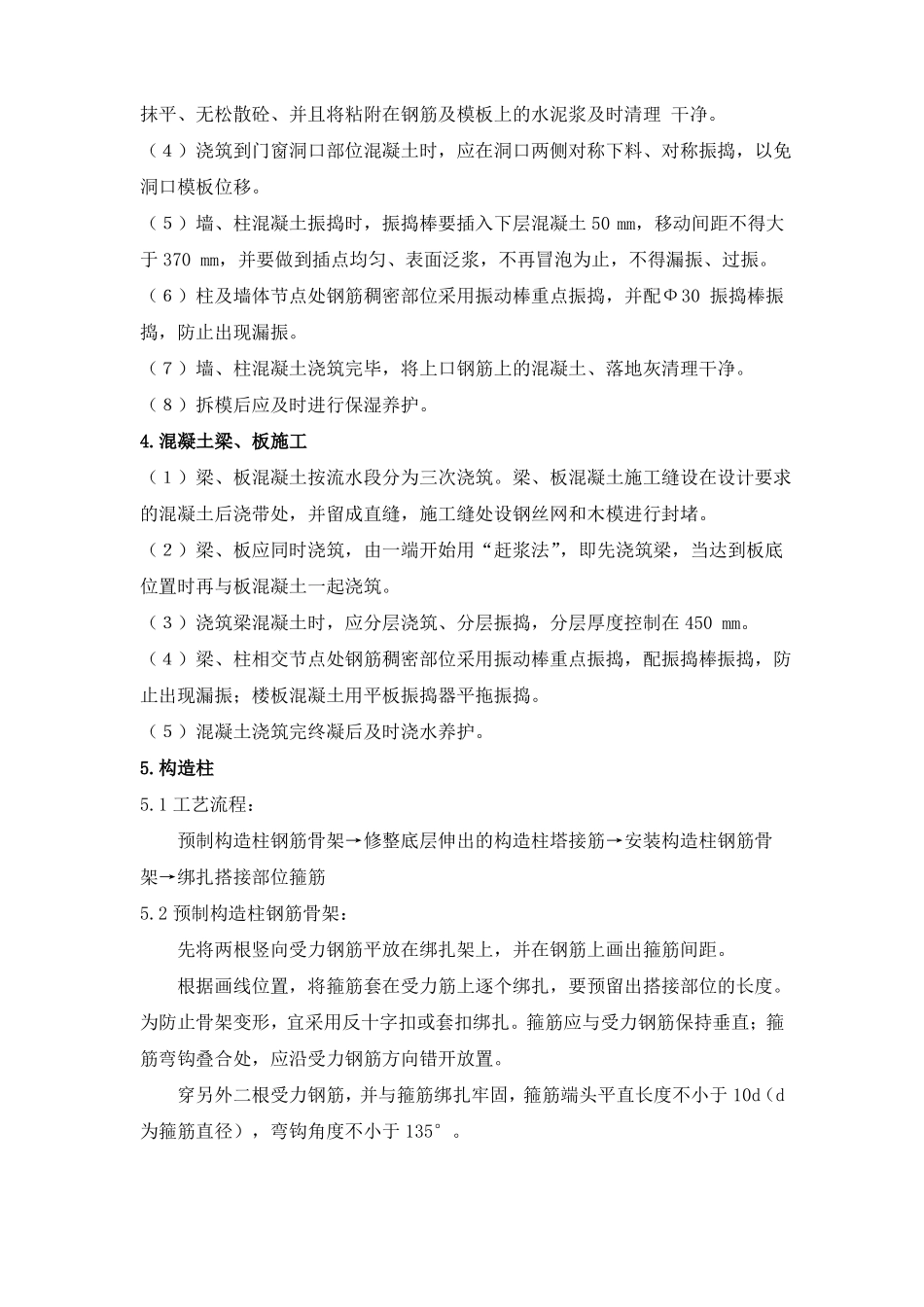

(9)混凝土浇筑完6∽12小时,待混凝土终凝(用手按不起印,指甲划不出槽)即可覆盖并浇水养护
