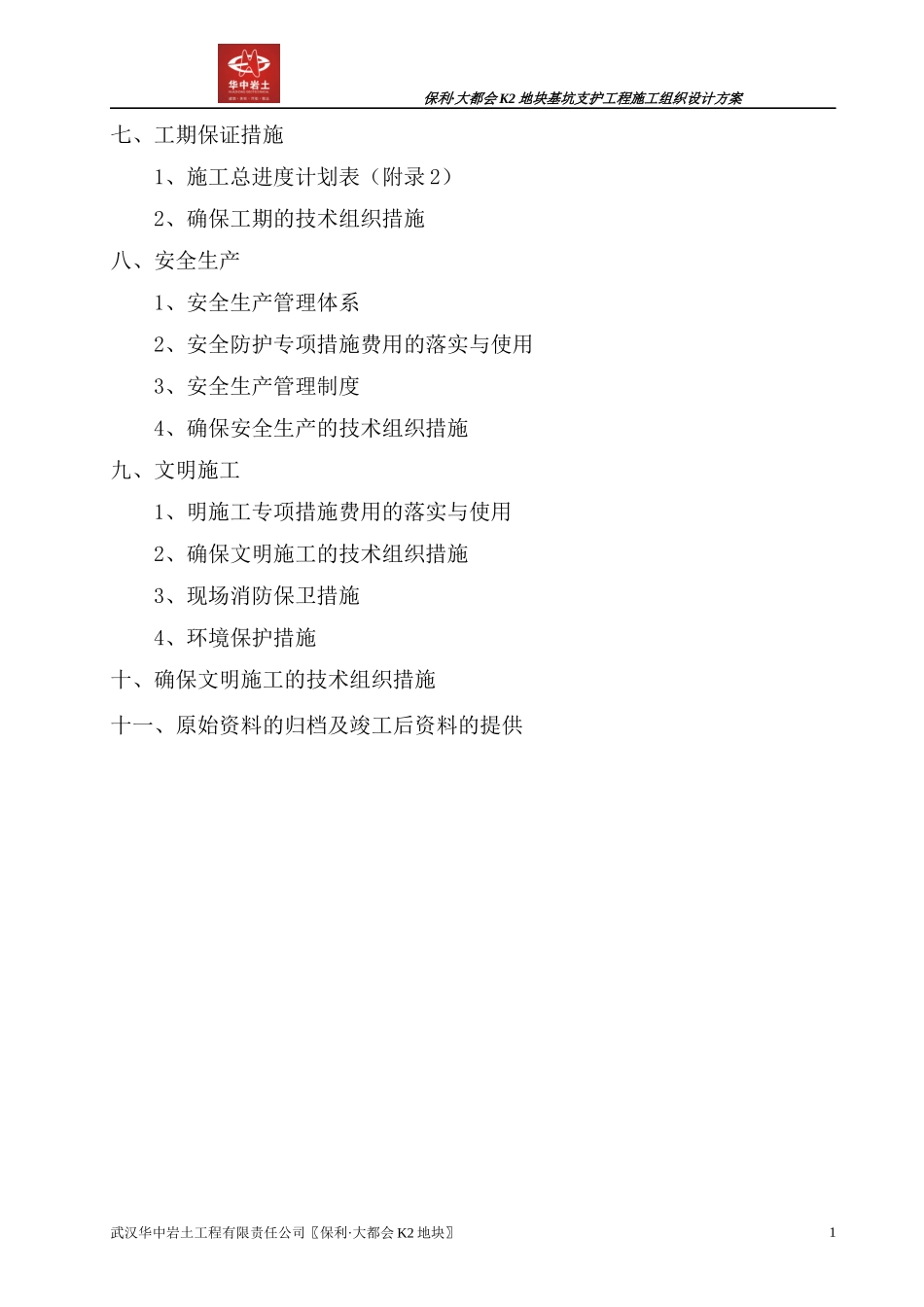

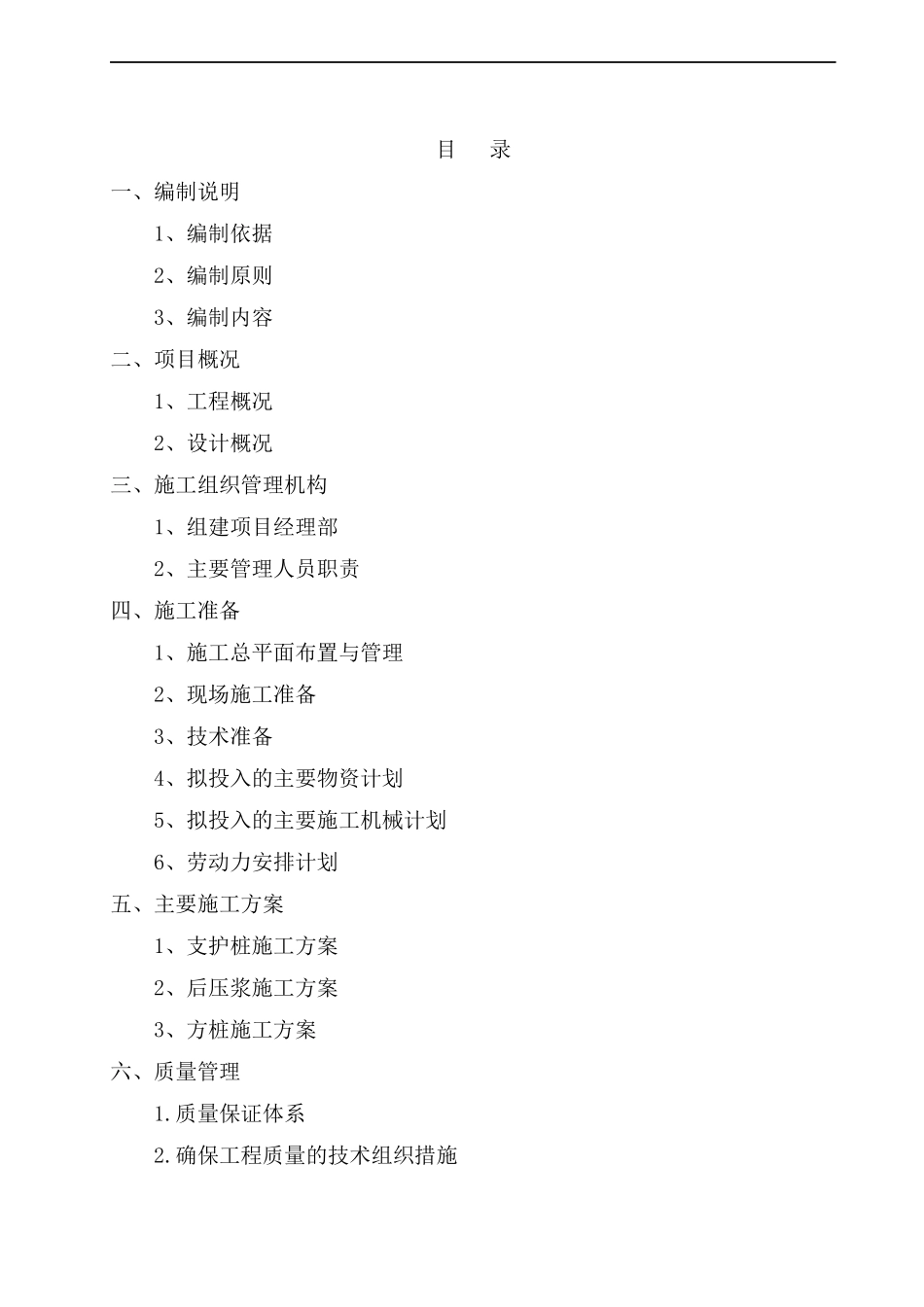

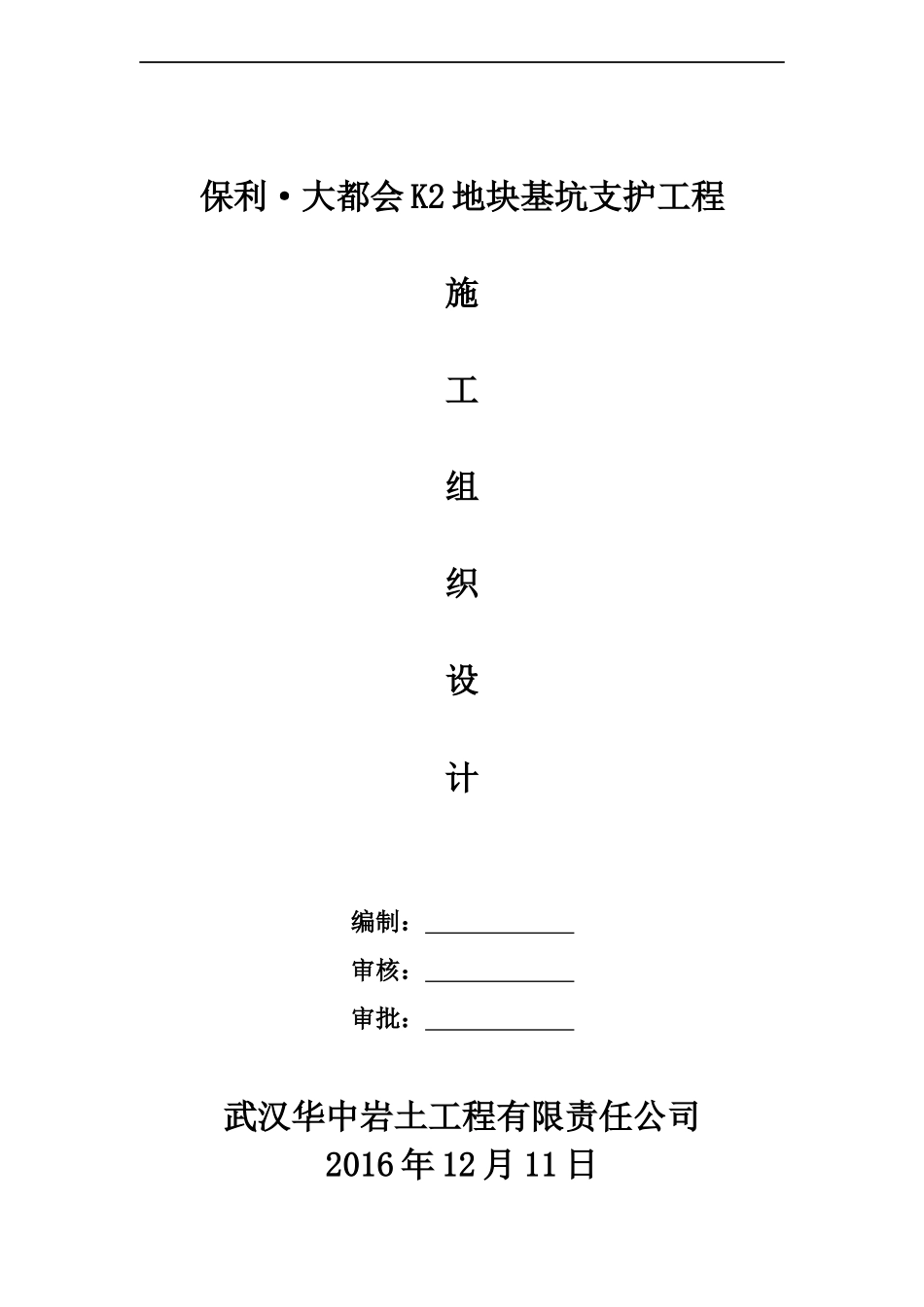

保利·大都会K2地块基坑支护工程施工组织设计编制:审核:审批:武汉华中岩土工程有限责任公司2016年12月11日目录一、编制说明1、编制依据2、编制原则3、编制内容二、项目概况1、工程概况2、设计概况三、施工组织管理机构1、组建项目经理部2、主要管理人员职责四、施工准备1、施工总平面布置与管理2、现场施工准备3、技术准备4、拟投入的主要物资计划5、拟投入的主要施工机械计划6、劳动力安排计划五、主要施工方案1、支护桩施工方案2、后压浆施工方案3、方桩施工方案六、质量管理1.质量保证体系2.确保工程质量的技术组织措施保利·大都会K2地块基坑支护工程施工组织设计方案七、工期保证措施1、施工总进度计划表(附录2)2、确保工期的技术组织措施八、安全生产1、安全生产管理体系2、安全防护专项措施费用的落实与使用3、安全生产管理制度4、确保安全生产的技术组织措施九、文明施工1、明施工专项措施费用的落实与使用2、确保文明施工的技术组织措施3、现场消防保卫措施4、环境保护措施十、确保文明施工的技术组织措施十一、原始资料的归档及竣工后资料的提供武汉华中岩土工程有限责任公司〖保利·大都会K2地块〗1保利·大都会K2地块基坑支护工程施工组织设计方案一、编制说明根据业主提供的相关资料、现行规范规程编制本施工组织设计,上报监理、业主单位审核,以确保优质、高效、安全、如期完成业主交付的施工任务。1、编制依据1.1、保利·大都会K2地块基坑支护工程招标文件;1.2、保利·大都会K2地块基坑支护工程设计图纸;1.3、《工程测量规范》(GB50026-2007);1.4、建筑工程施工质量验收统一标准(GBJ50300-2013);1.5、混凝土结构设计规范(GB50010-2010);1.6、建筑地基基础设计规范(GB50007-2011);1.7、建筑地基基础工程施工质量验收规范(GB50202-2013);1.8、建筑桩基技术规范(JGJ94-2008);1.9、建筑地基基础技术规范(DB42/242-2014);1.10、钢筋焊接及验收规程(JGJ18-2012);1.11、钢筋焊接试验方法标准(JGJ/T27-2014);1.12、建筑施工安全检查标准(JGJ59-2011);1.13、施工现场临时用电安全技术规范(JGJ46-2005)1.14、武建招字办[2004]11号、武建[2006]240号文件规定;1.15、我公司安全、质量、环境管理体系文件;1.16、其它相关的施工及验收规范、规程。武汉华中岩土工程有限责任公司〖保利·大都会K2地块〗2保利·大都会K2地块基坑支护工程施工组织设计方案2、编制原则2.1、满足业主对工程质量、工期要求及安全生产、文明施工要求的原则;2.2、满足与业主、监理、设计及有关单位协调施工的原则;2.3、充分利用先进的机械设备,积极创造施工条件,做到连续均衡生产。2.4、采用先进的施工工艺、施工技术,制定科学的施工方案。3、编制内容我公司在认真分析研究了招标文件、设计图纸,并对施工现场进行了详细踏勘的前提下,结合国家、地方和行业现行的施工及验收标准、规范,编制了本施工组织设计,分别对施工组织、劳动力计划、施工技术方案、主要施工机械设备、施工总进度、质量、安全保证措施、文明施工及基坑监测配合等进行了详细的阐述。二、项目概况1.1、工程概况保利·大都会K2地块基坑支护工程由中南建筑设计院股份有限公司设计,基坑周长为490.8米,位于湖北省肿瘤医院以南、卓刀泉南路延长线以西,该项目场地呈不规则多边形。2、设计概况2.1、基坑支护工程方案2.1.1、本工程采用钻孔灌注桩施工支护桩。2.1.2、冠梁施工武汉华中岩土工程有限责任公司〖保利·大都会K2地块〗3保利·大都会K2地块基坑支护工程施工组织设计方案2.1.3、坡顶和桩侧喷砼施工。2.1.4、玻璃纤维锚杆施工。2.2、材料要求HPB300();HRB400();焊条:HPB300级钢筋之间焊接采用焊条型号为E43型;HRB400级钢筋之间焊接采用焊条型号为E55型;3、钢筋笼纵向钢筋接长采用单面搭接焊,同一连接区段钢筋接头面积不应超过钢筋总面积的50%,且接头位置应错开35d且不少于500mm。螺旋箍和加劲箍采用单面搭接焊,焊缝长≥10d,与主钢筋每隔一根错位点焊,焊接采用E43焊条。4、钢筋笼在桩孔中就位必须准确,应采取可靠措施,防止钢筋笼在孔中下落或上浮。5、在施工中,桩孔...
