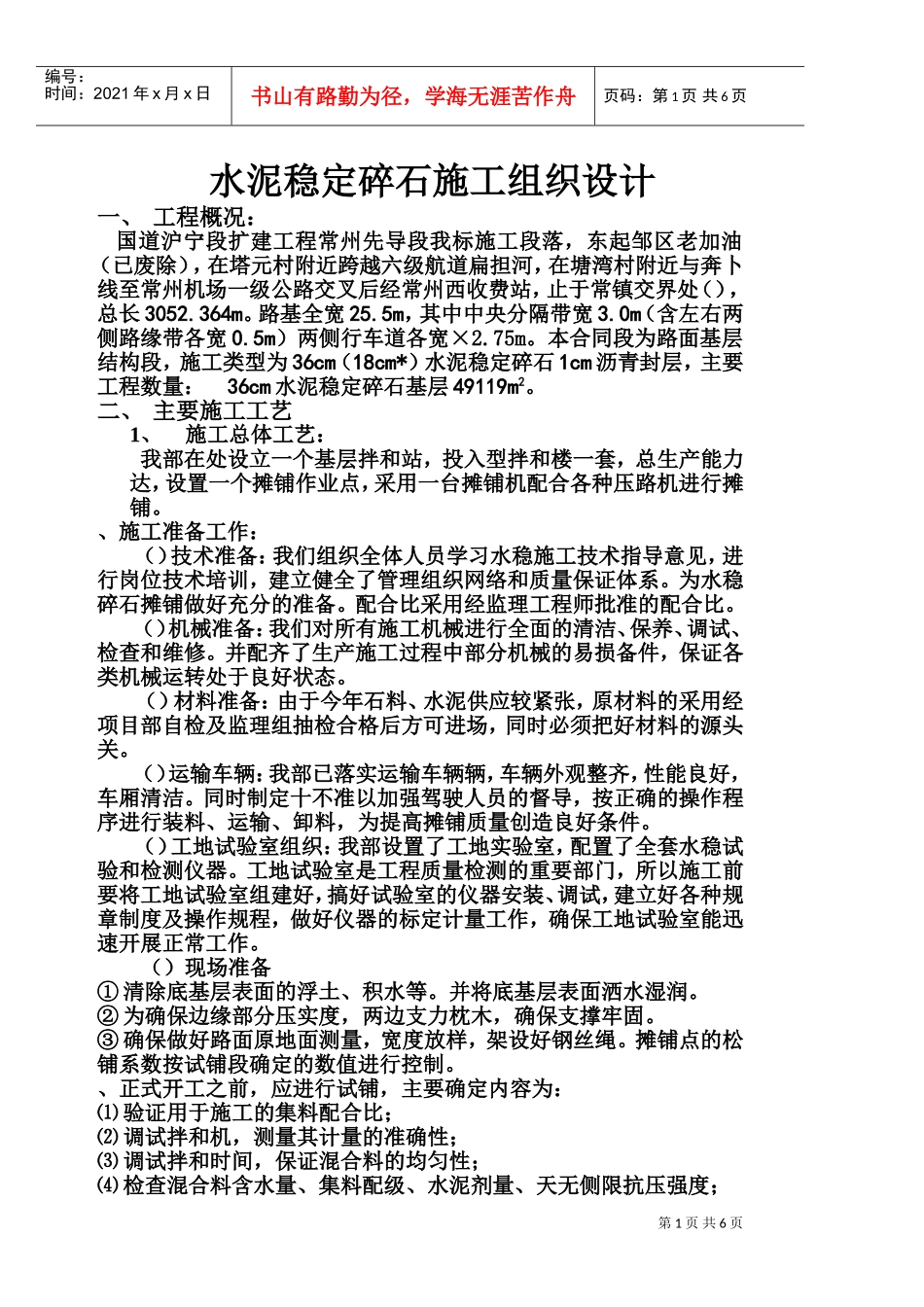

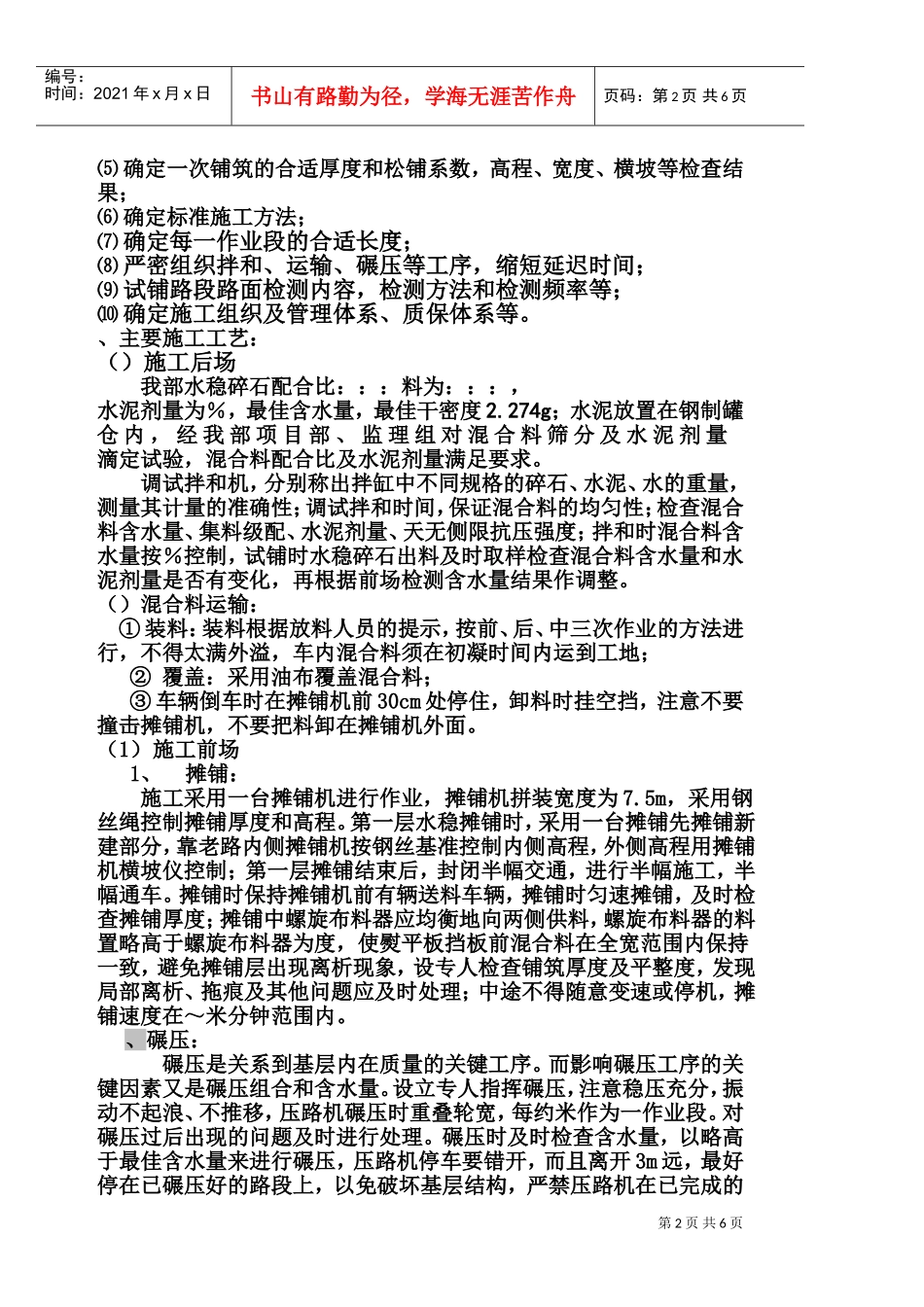

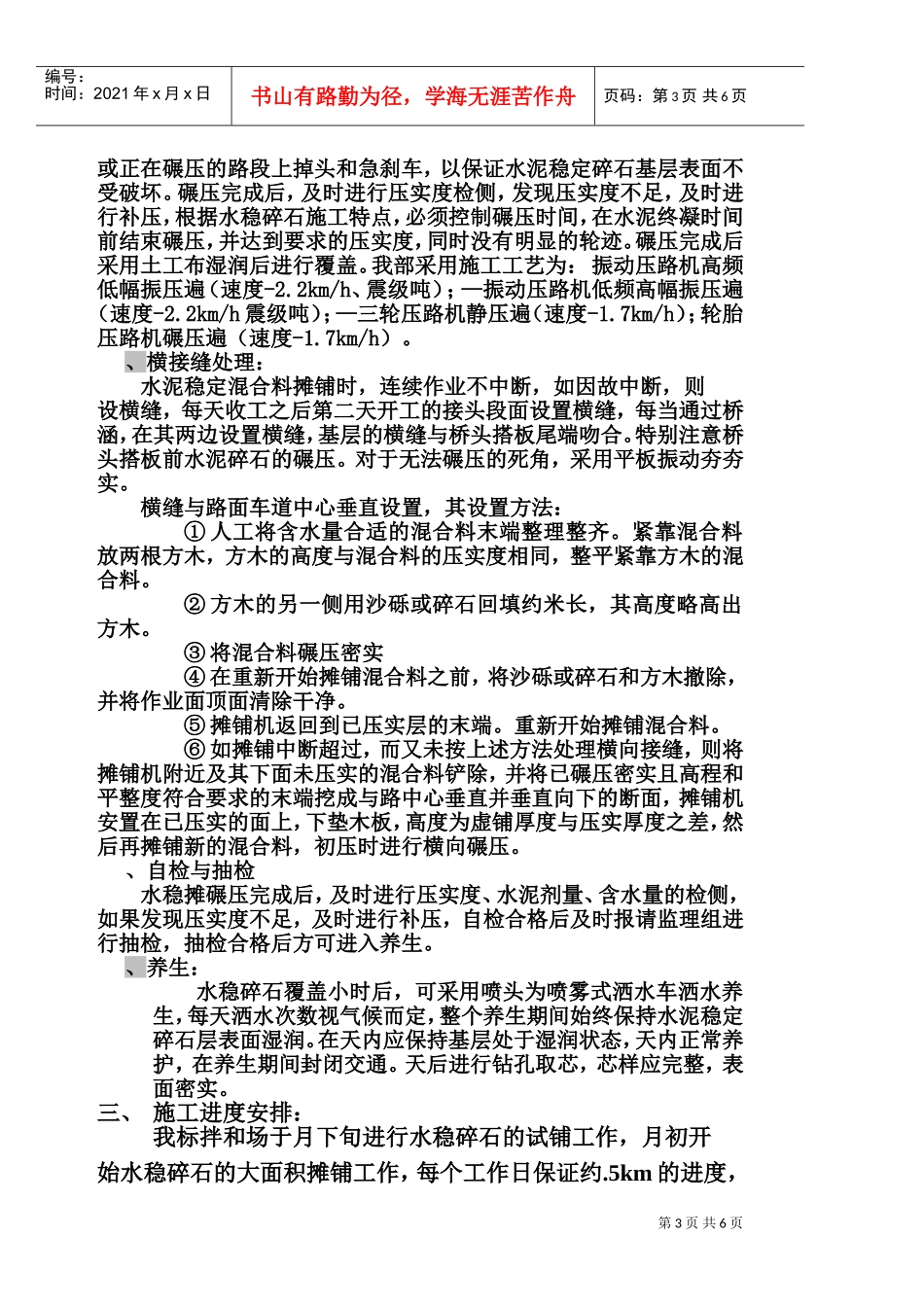

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页水泥稳定碎石施工组织设计一、工程概况:国道沪宁段扩建工程常州先导段我标施工段落,东起邹区老加油(已废除),在塔元村附近跨越六级航道扁担河,在塘湾村附近与奔卜线至常州机场一级公路交叉后经常州西收费站,止于常镇交界处(),总长3052
路基全宽25
5m,其中中央分隔带宽3
0m(含左右两侧路缘带各宽0
5m)两侧行车道各宽×2
本合同段为路面基层结构段,施工类型为36cm(18cm*)水泥稳定碎石1cm沥青封层,主要工程数量:36cm水泥稳定碎石基层49119m2
二、主要施工工艺1、施工总体工艺:我部在处设立一个基层拌和站,投入型拌和楼一套,总生产能力达,设置一个摊铺作业点,采用一台摊铺机配合各种压路机进行摊铺
、施工准备工作:()技术准备:我们组织全体人员学习水稳施工技术指导意见,进行岗位技术培训,建立健全了管理组织网络和质量保证体系
为水稳碎石摊铺做好充分的准备
配合比采用经监理工程师批准的配合比
()机械准备:我们对所有施工机械进行全面的清洁、保养、调试、检查和维修
并配齐了生产施工过程中部分机械的易损备件,保证各类机械运转处于良好状态
()材料准备:由于今年石料、水泥供应较紧张,原材料的采用经项目部自检及监理组抽检合格后方可进场,同时必须把好材料的源头关
()运输车辆:我部已落实运输车辆辆,车辆外观整齐,性能良好,车厢清洁
同时制定十不准以加强驾驶人员的督导,按正确的操作程序进行装料、运输、卸料,为提高摊铺质量创造良好条件
()工地试验室组织:我部设置了工地实验室,配置了全套水稳试验和检测仪器
工地试验室是工程质量检测的重要部门,所以施工前要将工地试验室组建好,搞好试验室的仪器安装、调试,建立好各种规章制度及操作规程,做好仪器的标定计量工作,确保工地试验室能迅
