钻孔桩反循环施工技术交底一、主要施工工艺1.施工准备(1)陆地上钻孔,要把场地平整好,以便钻机安装和移位
水上钻孔,要搭设工作平台
场地布置应根据施工组织设计,合理安排泥浆池、沉淀池的位置,沉淀池的容积应满足2个孔以上排碴量的需要
(2)根据地质情况准备一定数量的造浆粘土或膨润土
(3)场地的道路要保证混凝土运输车通行的要求
2.桩位测量放线根据设计所提供的控制点,采用全站仪现场布置控制网并复核
依据钻孔桩中心轴线坐标值,用坐标法或极坐标法放样钻孔桩中心线、钻孔桩中心点等,并打入标桩,中心线的放样误差应控制在2cm范围内
在距桩中心约50m安全的地带设置十字形控制桩,便于校核,桩上标明桩号
3.埋设护筒护筒的作用主要是保持孔口稳定和定位,如在陆地上钻孔,护筒周围一定要夯实,如在水上钻孔,护筒下沉应有导向装置,严防护筒倾斜、漏水、变形
施工中一般采用挖坑法埋设
开挖前用十字交叉法将桩中心引至开挖区外,作4个标记点,保持到成孔后,埋设护筒时再将中心引回,使护筒中心与桩中心重合

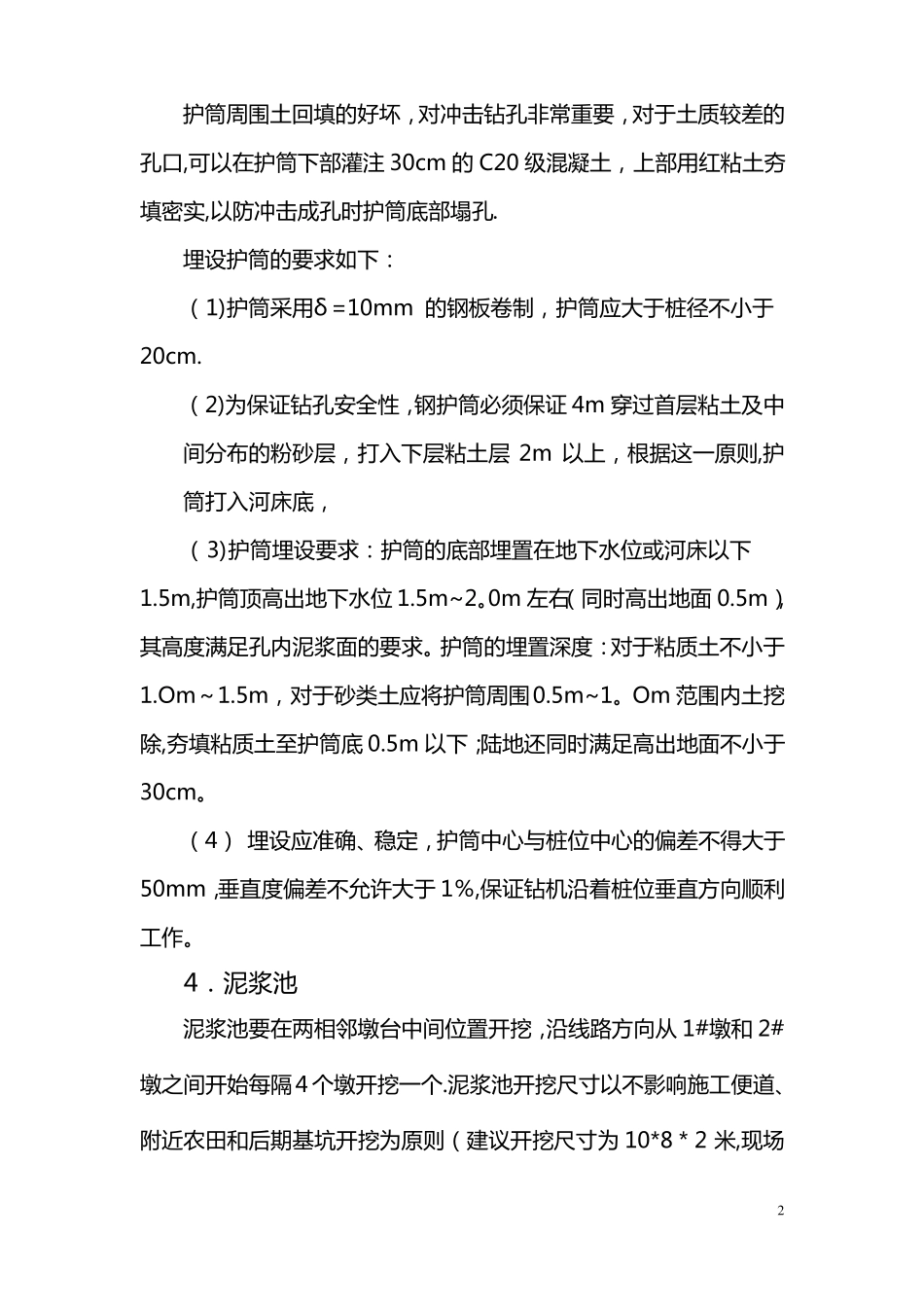

1护筒周围土回填的好坏,对冲击钻孔非常重要,对于土质较差的孔口,可以在护筒下部灌注30cm的C20级混凝土,上部用红粘土夯填密实,以防冲击成孔时护筒底部塌孔
埋设护筒的要求如下:(1)护筒采用δ=10mm的钢板卷制,护筒应大于桩径不小于20cm
(2)为保证钻孔安全性,钢护筒必须保证4m穿过首层粘土及中间分布的粉砂层,打入下层粘土层2m以上,根据这一原则,护筒打入河床底,(3)护筒埋设要求:护筒的底部埋置在地下水位或河床以下1
5m,护筒顶高出地下水位1
0m左右(同时高出地面0
5m),其高度满足孔内泥浆面的要求
护筒的埋置深度:对于粘质土不小于1
5m,对于砂类土应将护筒周围0
Om范围内土挖除,夯填粘质土至护筒底0

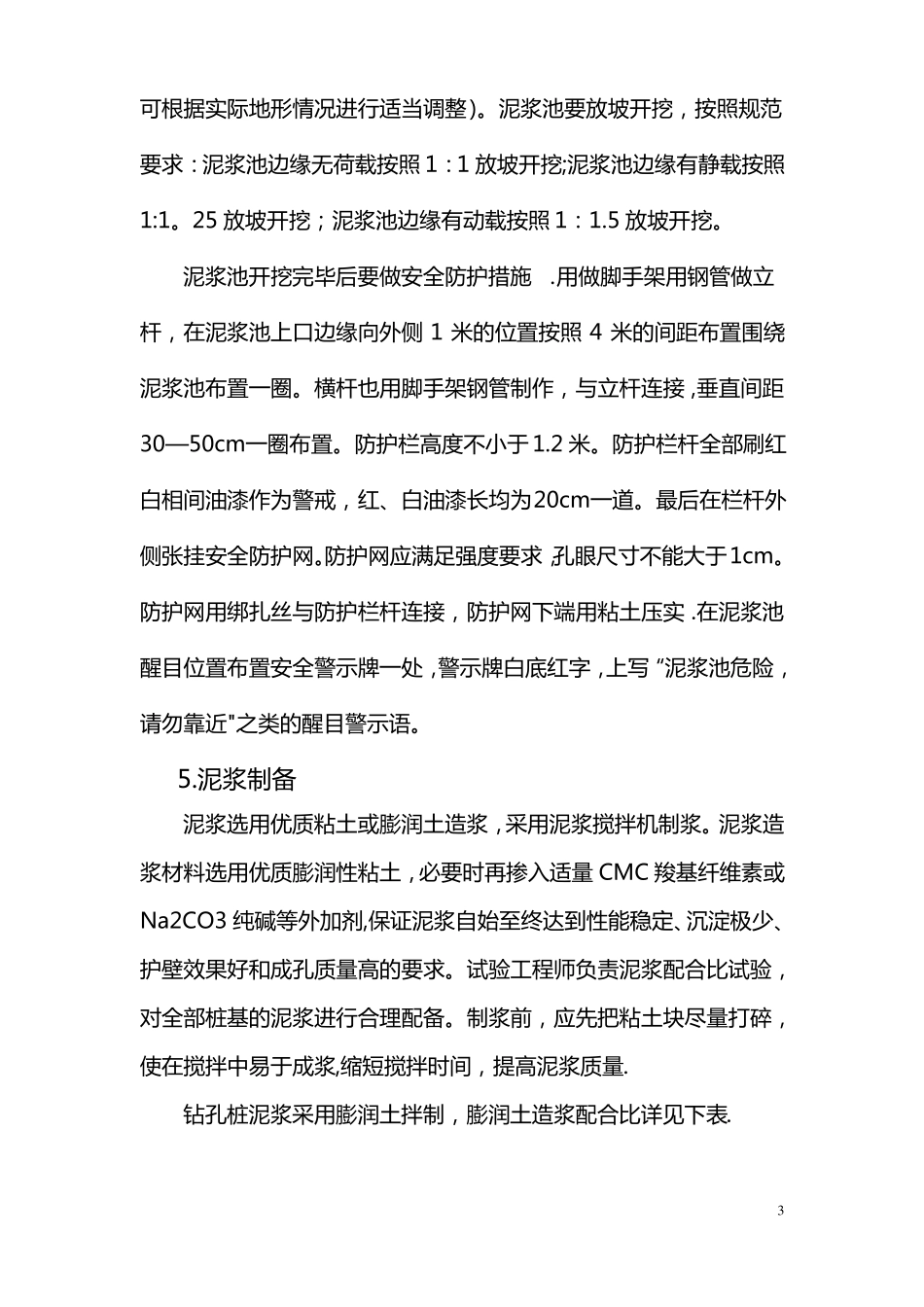

5m以下;陆地还同时满足高出地面不小于30cm
