第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页景观工程施工方案工程名称:贵州省教育厅室外景观工程施工单位:贵州建工集团第二建筑工程有限责任公司编制:审核;审批:编制日期:二0一五年五月十二日目录一、主要施工方法二、资源投入与采购计划三、工程质量目标及其控制措施四、安全目标及其控制措施五、工期进度目标及其控制措施六、环境与文明施工目标及其控制措施七、施工总平面布置八、施工总进度表第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页一、主要施工方法和技术措施(一)、排水工程施工方案1

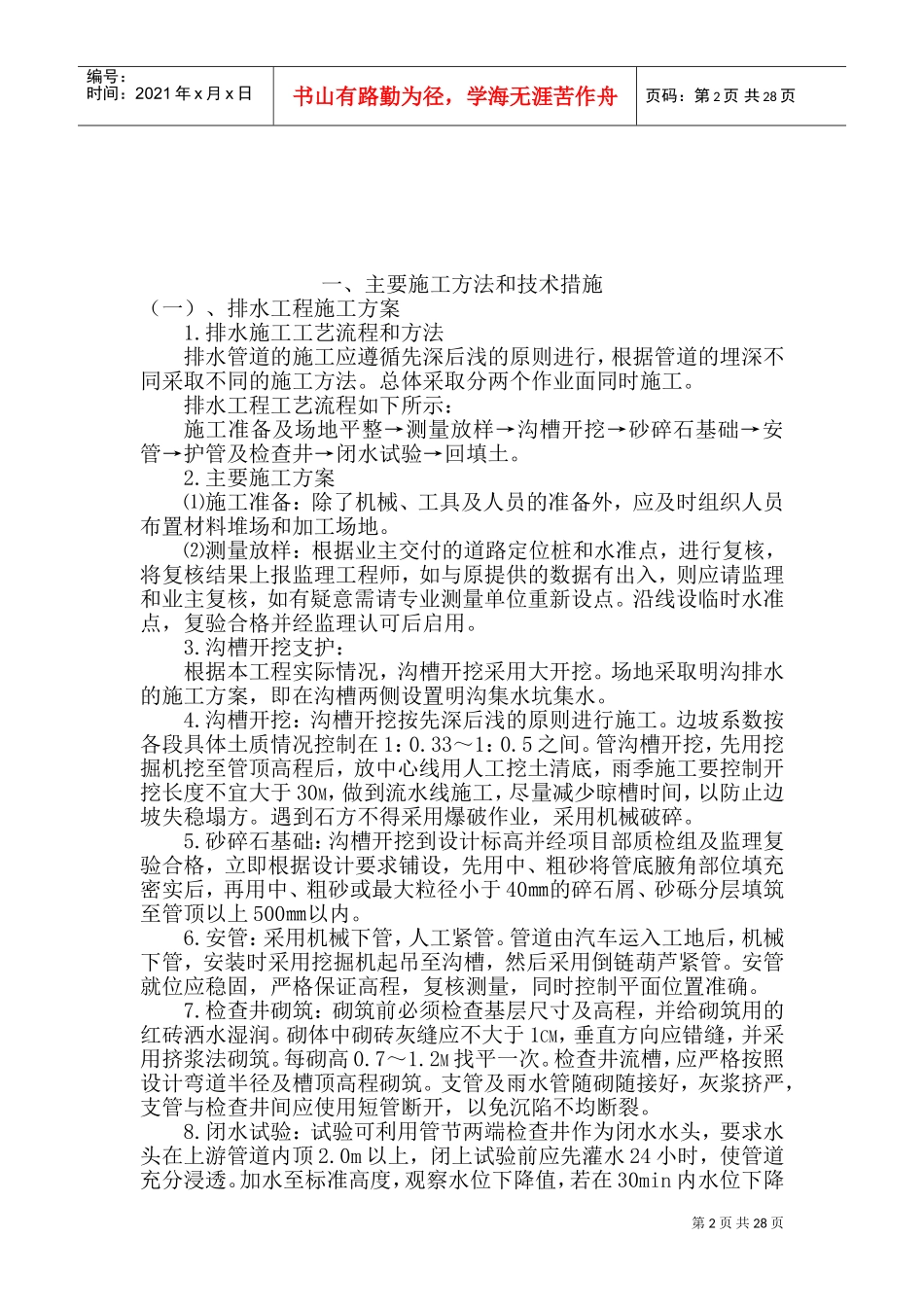

排水施工工艺流程和方法排水管道的施工应遵循先深后浅的原则进行,根据管道的埋深不同采取不同的施工方法
总体采取分两个作业面同时施工
排水工程工艺流程如下所示:施工准备及场地平整→测量放样→沟槽开挖→砂碎石基础→安管→护管及检查井→闭水试验→回填土
主要施工方案⑴施工准备:除了机械、工具及人员的准备外,应及时组织人员布置材料堆场和加工场地
⑵测量放样:根据业主交付的道路定位桩和水准点,进行复核,将复核结果上报监理工程师,如与原提供的数据有出入,则应请监理和业主复核,如有疑意需请专业测量单位重新设点
沿线设临时水准点,复验合格并经监理认可后启用
沟槽开挖支护:根据本工程实际情况,沟槽开挖采用大开挖
场地采取明沟排水的施工方案,即在沟槽两侧设置明沟集水坑集水
沟槽开挖:沟槽开挖按先深后浅的原则进行施工
边坡系数按各段具体土质情况控制在1:0
33~1:0
管沟槽开挖,先用挖掘机挖至管顶高程后,放中心线用人工挖土清底,雨季施工要控制开挖长度不宜大于30M,做到流水线施工,尽量减少晾槽时间,以防止边坡失稳塌方
遇到石方不得采用爆破作业,采用机械破碎

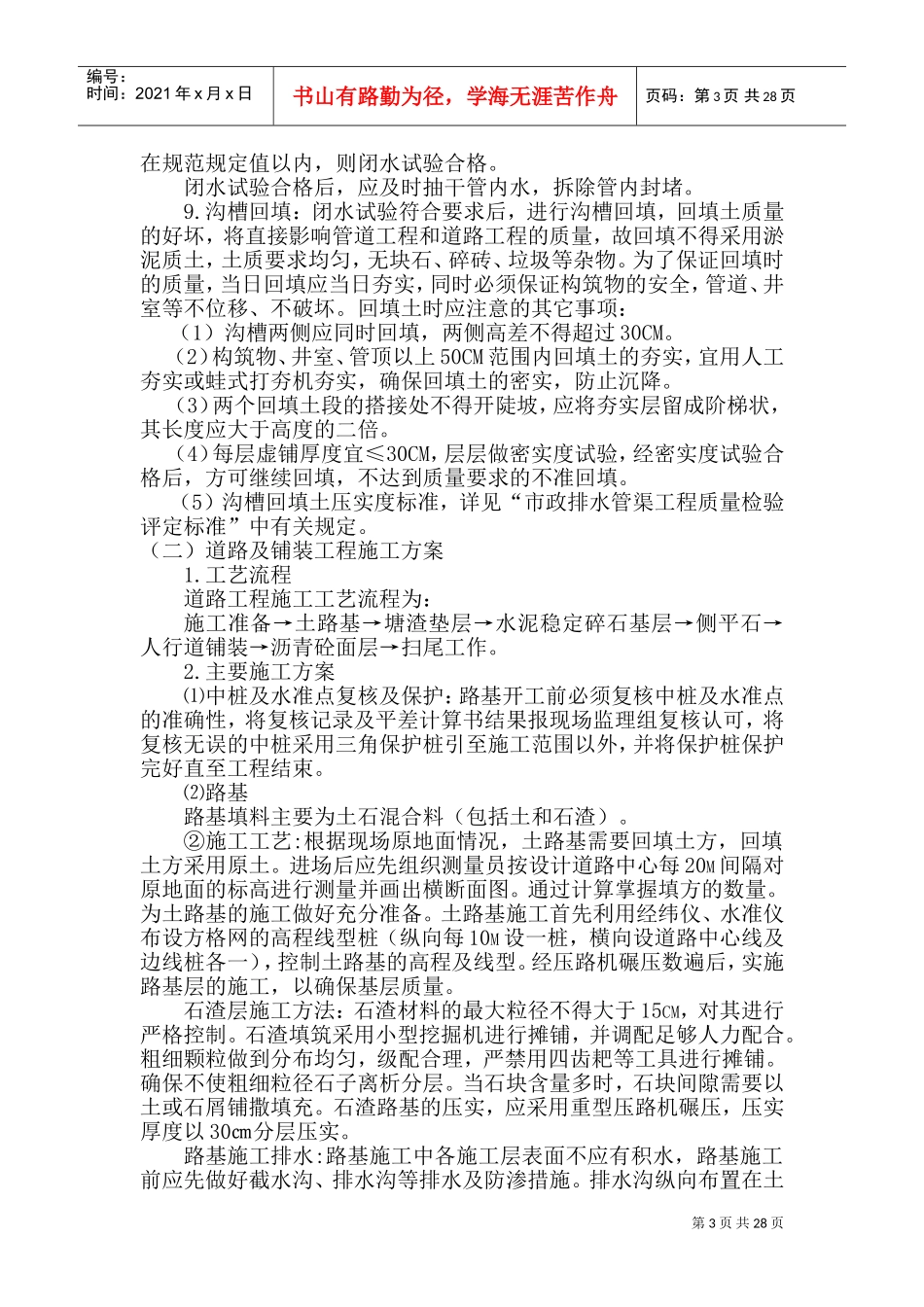

砂碎石基础:沟槽开挖到设计标高并经项目部质检组及
