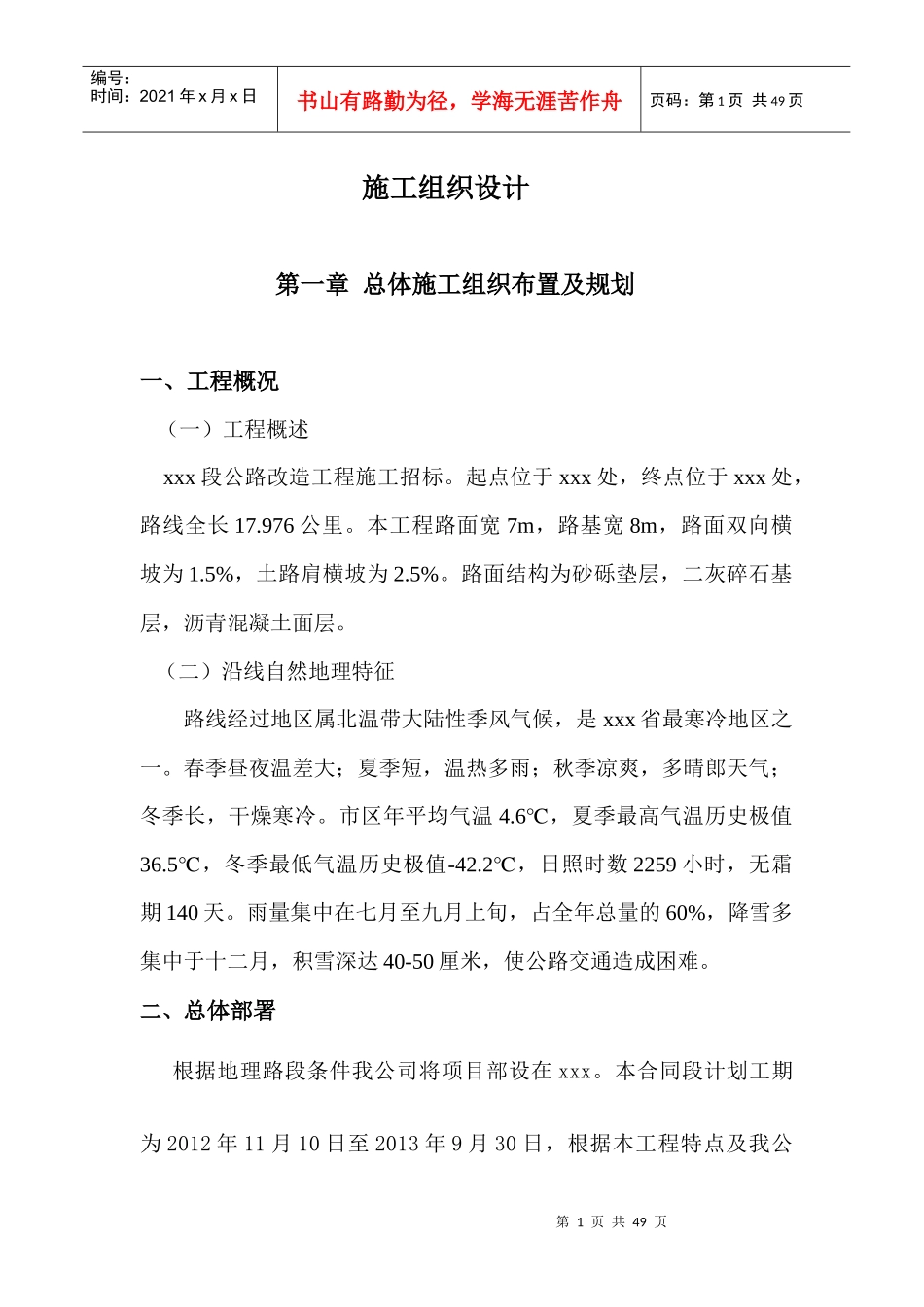

第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页施工组织设计第一章总体施工组织布置及规划一、工程概况(一)工程概述xxx段公路改造工程施工招标
起点位于xxx处,终点位于xxx处,路线全长17
本工程路面宽7m,路基宽8m,路面双向横坡为1
5%,土路肩横坡为2
路面结构为砂砾垫层,二灰碎石基层,沥青混凝土面层
(二)沿线自然地理特征路线经过地区属北温带大陆性季风气候,是xxx省最寒冷地区之一
春季昼夜温差大;夏季短,温热多雨;秋季凉爽,多晴郎天气;冬季长,干燥寒冷
市区年平均气温4
6℃,夏季最高气温历史极值36
5℃,冬季最低气温历史极值-42
2℃,日照时数2259小时,无霜期140天
雨量集中在七月至九月上旬,占全年总量的60%,降雪多集中于十二月,积雪深达40-50厘米,使公路交通造成困难
二、总体部署根据地理路段条件我公司将项目部设在xxx

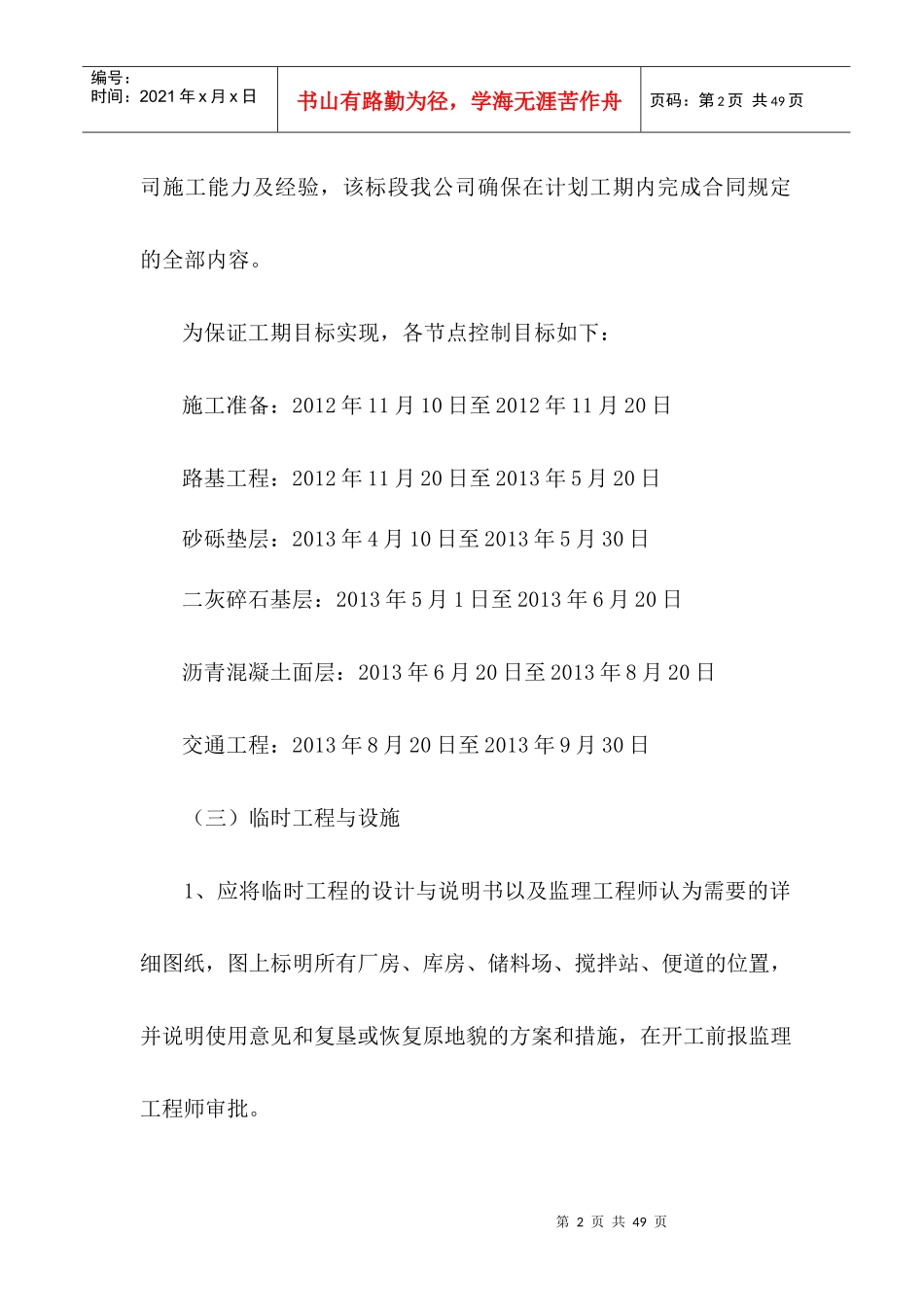

本合同段计划工期为2012年11月10日至2013年9月30日,根据本工程特点及我公第2页共49页第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页司施工能力及经验,该标段我公司确保在计划工期内完成合同规定的全部内容

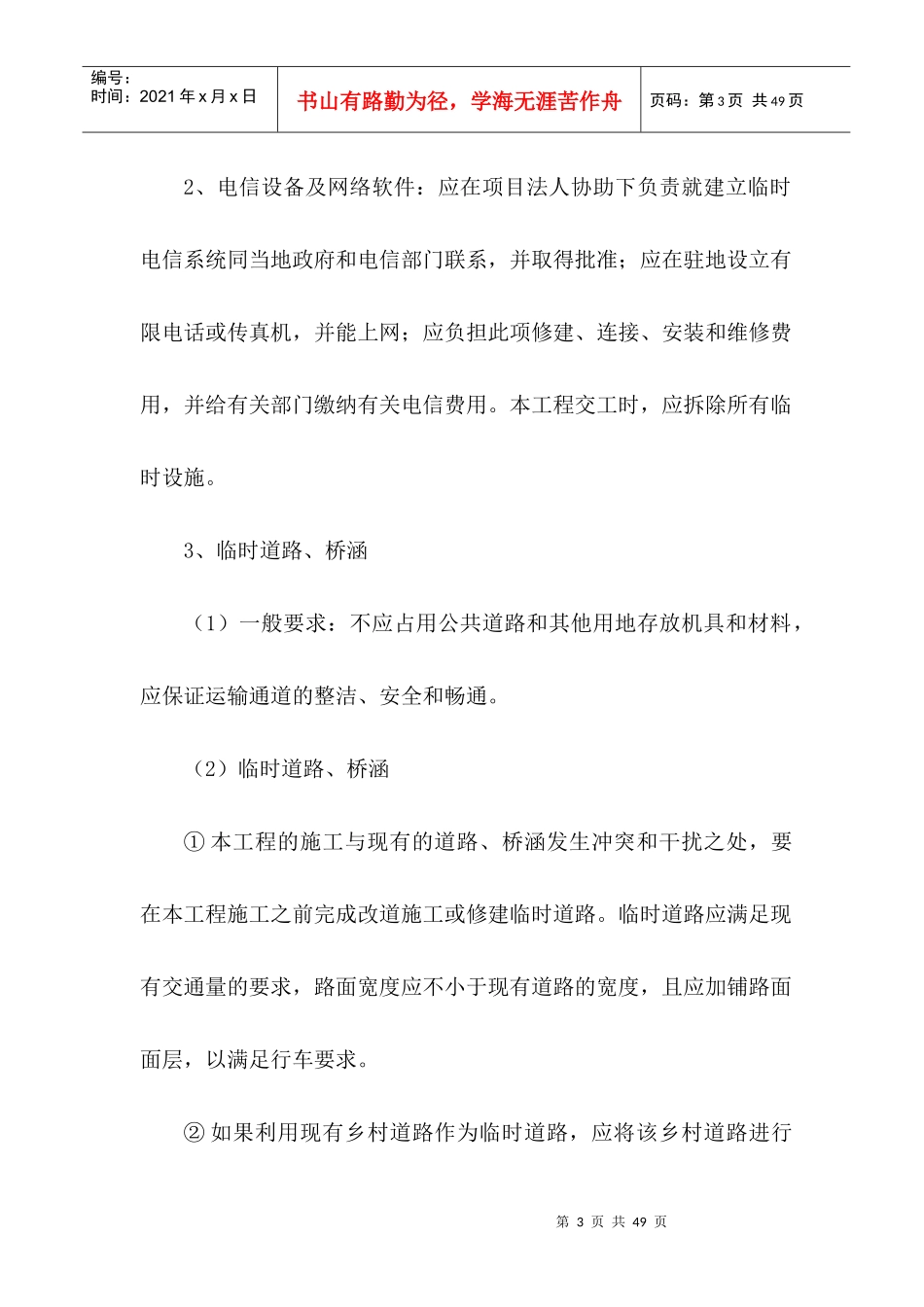

为保证工期目标实现,各节点控制目标如下:施工准备:2012年11月10日至2012年11月20日路基工程:2012年11月20日至2013年5月20日砂砾垫层:2013年4月10日至2013年5月30日二灰碎石基层:2013年5月1日至2013年6月20日沥青混凝土面层:2013年6月20日至2013年8月20日交通工程:2013年8月20日至2013年9月30日(三)临时工程与设施1、应将临时工程的设计与说明书以及监理工程师认为需要的详细图纸,图上标明所有厂房、库房、储料场、搅拌站、便道的位置,并说明使
