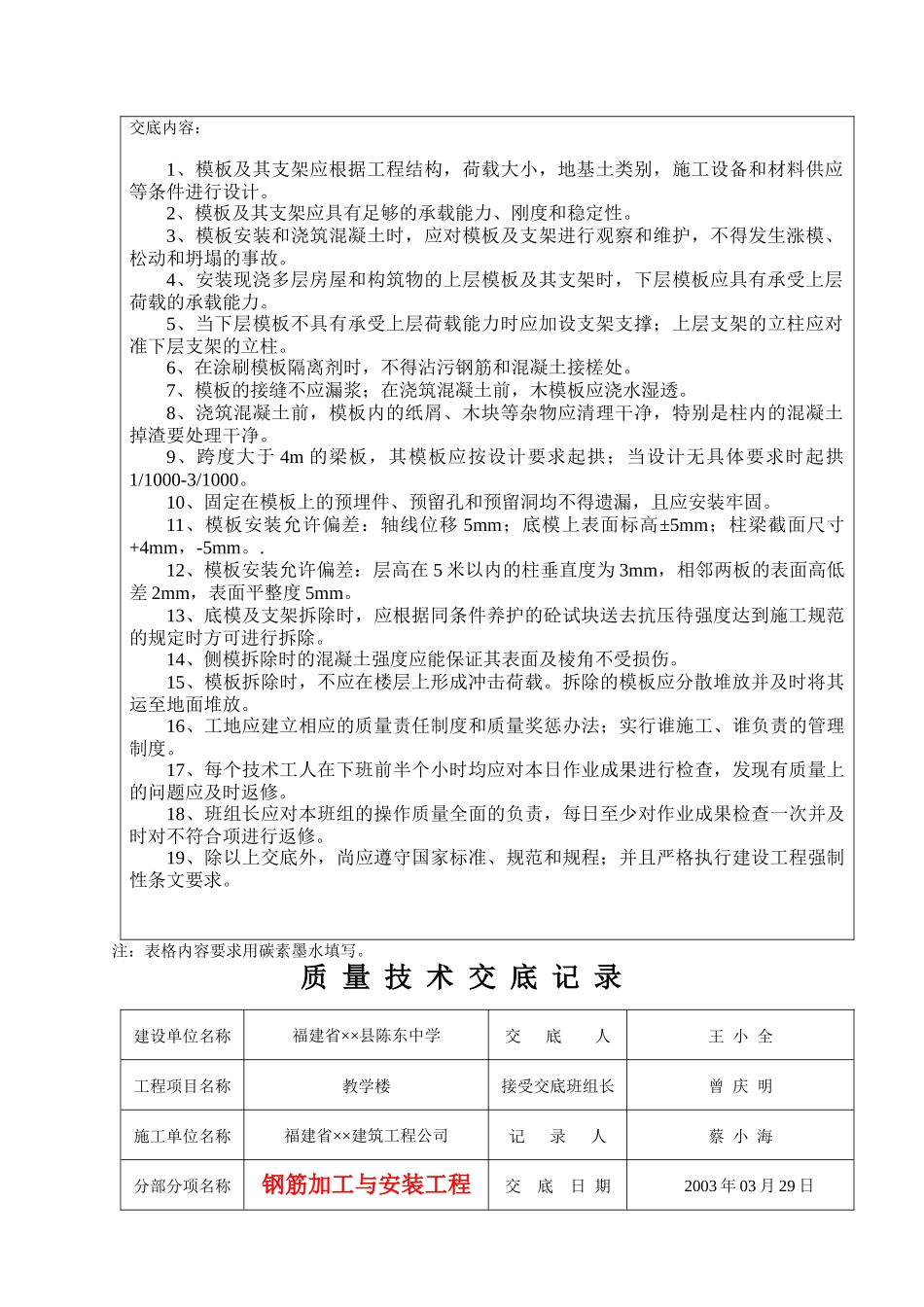

福建某工程全套质量技术交底记录建设单位名称福建省××县陈东中学交底人王小全工程项目名称教学楼接受交底班组长张加明施工单位名称福建省××建筑工程公司记录人蔡小海分部分项名称模板制作与安装工程交底日期2003年10月19日交底内容:1、模板及其支架应根据工程结构,荷载大小,地基土类别,施工设备和材料供应等条件进行设计。2、模板及其支架应具有足够的承载能力、刚度和稳定性。3、模板安装和浇筑混凝土时,应对模板及支架进行观察和维护,不得发生涨模、松动和坍塌的事故。4、安装现浇多层房屋和构筑物的上层模板及其支架时,下层模板应具有承受上层荷载的承载能力。5、当下层模板不具有承受上层荷载能力时应加设支架支撑;上层支架的立柱应对准下层支架的立柱。6、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。7、模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿透。8、浇筑混凝土前,模板内的纸屑、木块等杂物应清理干净,特别是柱内的混凝土掉渣要处理干净。9、跨度大于4m的梁板,其模板应按设计要求起拱;当设计无具体要求时起拱1/1000-3/1000。10、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固。11、模板安装允许偏差:轴线位移5mm;底模上表面标高±5mm;柱梁截面尺寸+4mm,-5mm。.12、模板安装允许偏差:层高在5米以内的柱垂直度为3mm,相邻两板的表面高低差2mm,表面平整度5mm。13、底模及支架拆除时,应根据同条件养护的砼试块送去抗压待强度达到施工规范的规定时方可进行拆除。14、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。15、模板拆除时,不应在楼层上形成冲击荷载。拆除的模板应分散堆放并及时将其运至地面堆放。16、工地应建立相应的质量责任制度和质量奖惩办法;实行谁施工、谁负责的管理制度。17、每个技术工人在下班前半个小时均应对本日作业成果进行检查,发现有质量上的问题应及时返修。18、班组长应对本班组的操作质量全面的负责,每日至少对作业成果检查一次并及时对不符合项进行返修。19、除以上交底外,尚应遵守国家标准、规范和规程;并且严格执行建设工程强制性条文要求。注:表格内容要求用碳素墨水填写。质量技术交底记录建设单位名称福建省××县陈东中学交底人王小全工程项目名称教学楼接受交底班组长曾庆明施工单位名称福建省××建筑工程公司记录人蔡小海分部分项名称钢筋加工与安装工程交底日期2003年03月29日交底内容:1、钢筋的制作及安装应严格按照设计图纸和有关变更通知书进行下料、制作和绑扎。2、钢筋工程要严格按照国家相应标准和行业规范进行施工;严格按照《工程建设标准强制性条文》进行施工。3、严禁钢筋承包班组以次充优、以长充短、以小充大和以疏充密;不得进行偷工减料等有损职业道德的丑行。4、钢筋的级别和规格需作变更时,应征得设计人员的同意并办理设计变更正式手续。5、钢筋采购进场应有出厂合格证;并应在监理工程师见证下,按规定数量随机抽样送有资质的检测中心检验。6、钢筋试件通过做力学性能检验后,其结果符合质量标准(包括一、二级抗震结构的两屈比)后方可使用。7、所有钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。8、Ⅰ级钢筋末端应制成180度弯钩,其弯弧内径不应小于钢筋直径的2.5倍,平直段长度不小于钢筋直径3倍。9、所有(框架和非框架)的柱、梁箍筋的弯钩均应制成135度的抗震弯钩;弯钩的平直段长度不得小于钢筋直径的10倍。10、同一纵向受力钢筋不得设置2个接头(接头应设置在结构受内力较小的部位),接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。11、同一连接区段,纵向受力钢筋接头面积百分率在受拉区不超过50%,接头不设在梁端、柱端的箍筋加密区。12、纵向受力钢筋搭接接头连接区段长度为1.3倍搭接长度,该区段内梁板接头面积不超25%,柱不超50%。13、钢筋焊接前必须根据施工条件进行试焊,合格后方可施焊。焊工必须持证上岗。14、安装钢筋时,配置的钢筋级别、直径、根数和间距均应符合设计要求。15、绑扎或焊接的钢筋骨架不得有变形、松脱和开焊。钢筋绑扎接头处应在中心和两端扎牢(即绑扎三步)。16、钢筋保护层...
